175.某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等。调蓄池为钢筋混凝土结构,结构尺寸为40m(长)×20m(宽)×5m(高),结构混凝土设计等级为C35,抗渗等级为P6。调蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。事件一:施工单位对施工现场进行封闭管理,砌筑了围墙,在出入口处设置了大门等临时设施,施工现场进口处悬挂了整齐明显的”五牌一图”及警示标牌。事件二:调蓄池基坑开挖渣土外运过程中,因运输车辆装载过满,造成抛洒滴漏,被城管执法部门下发整改通知单。事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工作向混凝土运输车罐体内直接加水后完成了浇筑工作。事件四:金属止水带安装中,接头采用单面焊搭接法施工,搭接长度为15mm,并用铁钉固定就位,监理工程师检查后要求施工单位进行整改。为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以确保实现设计的使用功能。【问题】1.写出”五牌一图”的内容。2.事件二中,为确保项目的环境保护和文明施工,施工单位对出场的运输车辆应做好哪些防止抛洒滴漏的措施?3.事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?4.说明事件四中监理工程要求施工单位整改的原因?5.施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制以确保混凝土质量?
174.某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m。上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段。新建桥下净空高度达13.3m(见图2)。甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检査,并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检査中发现乙公司施工管理存在问题,下发了停工整改通知单。【问题】1.原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?2.满足支架法施工的部分条件指的是什么?3.B标支架场地是否满足支架的地基承载力?应如何处置?4.支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?5.支架搭设完成和模板安装后用什么方法解决变形问题?支架拼接间隙和地基沉降在桥梁建设中属哪一类变形?6.跨越既有高架部分的桥梁需到什么部门补充办理手续?

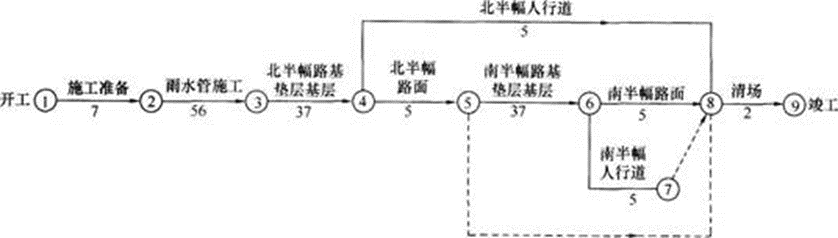

173.背景资料:某公司中标城市次干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边隔离带外人行道各3m;与道路中心线平行且向北,需新建DN800雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温多雨季节。项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了总网络计划图如下所示:
图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时间;二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。问题:1.指出本工程总网络图计划中的关键线路。2.根据总网络图,指出可采用流水施工压缩工期的分项工程。3.给出雨期路基施工的主要措施。4.补充SMA改性沥青面层碾压施工技术要点。
172.背景资料:某公司中标承建城区排水管道工程,长度976m,DN800mm~DN1200mm,采用柔性接口的钢筋混凝土管,覆土深3.6~4.0m,施工范围系路边绿地,土质条件较好,地下水位于地表下4.3m;除下穿现况快速路段采用顶管施工外,其他部分采用开槽敷设管道。项目部将顶管施工段分包给专业公司,编制了顶管施工专项方案,办理了相关手续。施工过程中发生如下事件:事件一:开槽施工施工段,为满足现场临时堆管的需要,占用了邻近的果农苗圃。事件二:专业公司采用手掘式顶管施工,没有采用原方案的机械顶管,被路政管理部门要求整改,并增加质量保证金。事件三:鉴于排水管道有少量污水接入,监理工程师要求管道进行闭水试验。问题:1.柔性接口的钢筋混凝土管宜采用哪种管道基础简述基础施工要求。2.占用邻近的果农苗圃应办理哪些手续3.分析事件二的变更性质,并给出整改措施。4.事件三中,监理的要求是否正确为什么
171.(一)背景资料A公司中标某城市污水处理厂的中水扩建工程,合同工期为12个月,采用固定总价合同。工程主要包括沉淀池和生物处理池。拟建水池距现有建筑物最近距离为5m,水池地下部分埋深3.6m,厂区地下水埋深2.0m。A公司项目部编制了该工程的施工组织设计,报请监理工程师审批。施工过程中发生如下事件:事件一:在基坑施工前,A公司项目部编制了基坑施工技术方案,被监理工程师退回。事件二:考虑到锚杆可能会对建筑物造成损害,A公司计划将建筑物附近的放坡开挖+锚杆钢筋网喷射混凝土护面变更为钻孔灌注桩围护垂直开挖。事件三:施工过程中,A公司接到了设计单位增加水池抗浮设计的设计变更通知单和变更图纸,进行抗浮设施施工增加了15万元的费用,A公司向建设单位提出了索赔。问题:1.项目部的施工组织设计审批是否存在问题,为什么?2.事件一中,监理工程师为什么要退回施工方案?3.事件二中,应如何办理变更手续?4.事件二施工单位能否提出增加工程费用?5.事件三中,A公司的索赔能否成立?为什么?
170.某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡基坑,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护,基坑周边设置轻型井点降水。基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(见图1)。在路边按要求设置了A区、**过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:(1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。【问题】1.交通导行示意图汇总,A、B、C功能区的,名称分别是什么?2.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些工作?3.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。4.地基验收时,还需要哪些单位参加?
169.某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围护结构为600mm厚地下连续墙,采用四道609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座5层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。基坑施工方案有如下要求:(1)基坑监测项目主要为围护结构变形及支撑轴力。(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。【问题】1.现场围挡不合要求,请改正。2.项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?3.安全员要求持证上岗的特殊工种不全,请补充。4.根据基坑周边环境,补充监测项目。5.指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?
168.A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m,现场地层主要为粉砂土,地下水埋深为4m,采用排水下沉。沉井下沉的安全专项施工方案经过专家论证。泵站的水泵,起重机等设备安装项目分包给B公司。在沉井制作过程中,项目部考虑到沉井埋深且有地下水,故采取了图l的模板固定方式。沉井制作采用带内隔墙的沉井,如图2所示。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用触变泥浆减阻措施,使沉井下沉。沉井下沉到位后施工单位将底板下部超挖部分回填土方砂石,夯实后浇筑底板混凝土垫层、绑扎底板钢筋、浇筑底板混凝土。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
【问题】1.A单位沉井下沉的安全专项施工方案应包括哪些内容?2.补充图1中A、B的名称和图2标注缺少的2、5部分名称,简述其功用。3.项目部在干封底中有缺失的工艺,把缺失的工艺补充完整。4.除项目部采取的触变泥浆减阻措施外,本工程还可以采取哪些助沉的措施?5.一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?
167.某市一综合管线加道路工程,向社会进行公开招标,因本工程属于该市重点项目,发包方在发布资格预审文件时注明:①投标单位需在近二年内取得过鲁班奖,②具有与本工程规模相仿的施工业绩,③投标单位没有重大质量、特大安全事故,无犯罪记录。A公司通过资格预审,对招标文件与图纸分析发现,招标人所提供的招标文件与图纸有多处冲突,A公司书面向发包人质疑,发包人在规定的时间内向A公司书面答疑。招标文件要求采用了程量清单报价,A公司按照发包人提供的清单项目编码、工程量等内容进行填写。最终A公司中标本工程,进场后编制实施性施工组织设计,确定各种管线的钢管焊接和柔性管道沟槽回填为本工程的重点,项目技术负责人与有经验的焊接人员通过工艺评定和破坏性试验得出焊接工艺参数,包括:焊接电流、焊接电压、线能量、保护气体流量、后热温度和保温时间等。柔性管道回填要求严格按照《给排水管道工程施工及验收规范》GB50268-2008的要求回填下图表为施工单位制定回填要求的一部分。
【问题】1.招标人在本次招投标中存在哪些问题?2.招标人提供的工程量清单除了项目编码和工程数量以外,还应包括哪些内容?3.本工程制定的焊接工艺参数还应包括哪些内容?4.依据《给排水管道工程施工及验收规范》GB50268-2008,本工程的柔性管道示意图中管道两侧应采用何种材料?图中A、B的数值是多少?5.图中2α+30°的α是什么?画出简图说明。
166.某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25直径1200mm,桩长18m承台、桥台的位置如图所示4-1所示,承台的桩位编号如图4-2所示。
事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3。并提出要求:1.每台钻机完成10根桩2.一座承台只能安排1台钻机作业,3.同一承台两桩施工间隙为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-3所示
事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立即组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。r事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。r
图4-41#钻机、2#钻机工作进度安排示意图【问题】1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上,在试卷上答题无效)2.钢筋笼标识应有哪些内容?3.事件二中吊放钢筋笼入口时桩顶高程定位连接筋长度如何确定,用计算公式(文字)表示。4.按照灌注桩施工技术要求,事件三中A值&首罐混凝土最小用量各为多少?5.混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?r
