简答题

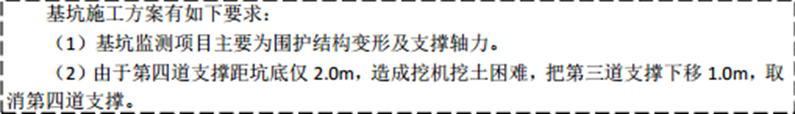

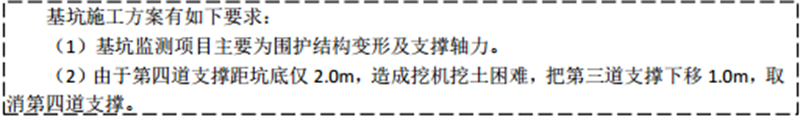

169.某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围护结构为600mm厚地下连续墙,采用四道609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座5层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。基坑施工方案有如下要求:(1)基坑监测项目主要为围护结构变形及支撑轴力。(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。【问题】1.现场围挡不合要求,请改正。2.项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?3.安全员要求持证上岗的特殊工种不全,请补充。4.根据基坑周边环境,补充监测项目。5.指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?
答案解析
正确答案:答案:1.围挡应采用硬质材料,围绕施工现场连续无缺口设置;高度不应低于2.5m。2.不妥当。理由:相关法律法规规定,项目负责人对施工安全全面负责。3.还需补充:焊接(切割)工、司炉工、爆破工、机械操作工、起重工、塔吊司机及指挥人员、电梯司机等。【解析】特殊工种:电工、焊工、架子工、司炉工、爆破工、机械操作工、起重工、塔吊司机及指挥人员、人货两用电梯司机等)。电焊架炉爆,机操吊信号4.补充的监测项目:①围护结构水平及垂直位移;②支撑变形;③地下水位;④土体水平位移;⑤地表沉降;⑥周围建筑物沉降及倾斜;⑦地下管线沉降;⑧地表、建筑物、支护结构裂缝;⑨临近道路沉降。
5.不妥之处:第三道支撑下移1.0m,取消第四道支撑。这种做法可能造成墙体变形过大,甚至导致围护支撑体系失稳造成基坑坍塌。
5.不妥之处:第三道支撑下移1.0m,取消第四道支撑。这种做法可能造成墙体变形过大,甚至导致围护支撑体系失稳造成基坑坍塌。
题目纠错
2021年一建市政公用工程实务
相关题目
单选题
34.(2018年真题广东海南)下列旧水泥混凝土路面经修补后,不宜用作沥青路面基层的是()路面。
单选题
33.(2018年真题广东海南)关于沥青混合料人工摊铺施工的说法,错误的是()。
单选题
32.(2012年真题)水泥混凝土路面在混凝土达到()以后,可允许行人通过。《》()
单选题
31.(2011年真题)改性沥青温度的()。
单选题
30.(2013年真题《城市道路工程施工与质量验收规范》中规定,热拌沥青混合料路面应铺层自然降温至表面温度低于()后,方可开放交通。
单选题
29.(2018年真题广东海南)关于混凝土路面模板安装的说法,正确的是()。
单选题
28.(2018年真题)当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层()。
单选题
27.(2016年真题)下列施工内容中,属于级配砂砾基层施工要点的是()。
单选题
26.(2010年真题)道路无机结合料稳定基层中,二灰稳定土的()高于石灰土。
单选题
25.(2020年真题)存在于地下两个隔水层之间,具有一定水头高度的水,称为()。
