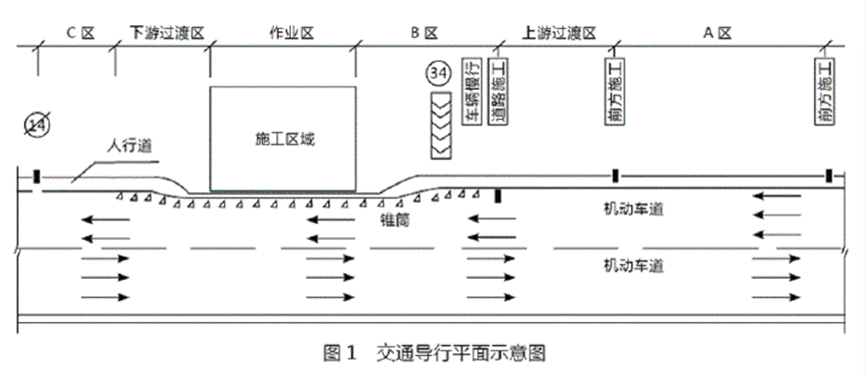

170.某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡基坑,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护,基坑周边设置轻型井点降水。基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(见图1)。在路边按要求设置了A区、**过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:(1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。【问题】1.交通导行示意图汇总,A、B、C功能区的,名称分别是什么?2.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些工作?3.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。4.地基验收时,还需要哪些单位参加?
答案解析
正确答案:答案:1.A:警告区、B:缓冲区、C:终止区。2.(1)基坑周边管线加固完成,经检查验收形成文件或方可施工;(2)设专人随时检查地下管线、维护加固设施,以保持完好;(3)制定应急预案和有效安全技术措施。(4)施工中监测管线沉降和变形并记录,遇到异常,立即采取安全技术措施或启动预案。
基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:(1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。3.不妥之处一:机械分两层开挖。正确做法:泵站地下部分深度5.5m,设计要求每层开挖深度不大于2.0m,应该分三层开挖。不妥之处二:开挖完成一次支护。正确做法:边开挖边支护,先支撑后开挖。不妥之处三:机械开挖到基底。正确做法:坑底预留200mm左右,人工开挖至设计高程。4.还需要勘察单位、设计单位、施工单位参加。
基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:(1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。3.不妥之处一:机械分两层开挖。正确做法:泵站地下部分深度5.5m,设计要求每层开挖深度不大于2.0m,应该分三层开挖。不妥之处二:开挖完成一次支护。正确做法:边开挖边支护,先支撑后开挖。不妥之处三:机械开挖到基底。正确做法:坑底预留200mm左右,人工开挖至设计高程。4.还需要勘察单位、设计单位、施工单位参加。题目纠错
2021年一建市政公用工程实务
相关题目
单选题
33.(2018年真题广东海南)关于沥青混合料人工摊铺施工的说法,错误的是()。
单选题
32.(2012年真题)水泥混凝土路面在混凝土达到()以后,可允许行人通过。《》()
单选题
31.(2011年真题)改性沥青温度的()。
单选题
30.(2013年真题《城市道路工程施工与质量验收规范》中规定,热拌沥青混合料路面应铺层自然降温至表面温度低于()后,方可开放交通。
单选题
29.(2018年真题广东海南)关于混凝土路面模板安装的说法,正确的是()。
单选题
28.(2018年真题)当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层()。
单选题
27.(2016年真题)下列施工内容中,属于级配砂砾基层施工要点的是()。
单选题
26.(2010年真题)道路无机结合料稳定基层中,二灰稳定土的()高于石灰土。
单选题
25.(2020年真题)存在于地下两个隔水层之间,具有一定水头高度的水,称为()。
单选题
24.(2013年真题)下列膨胀土路基的处理方法中,错误的是()。
