简答题

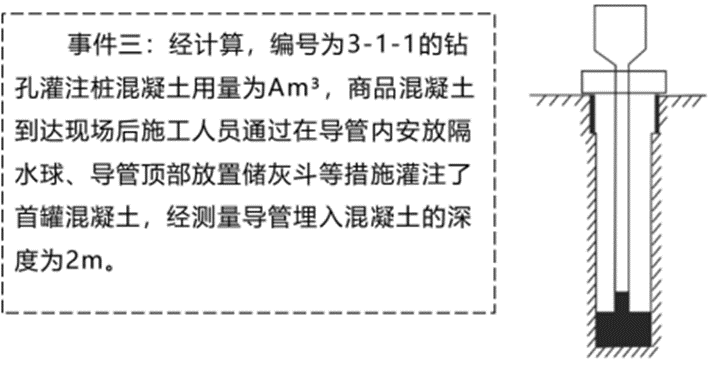

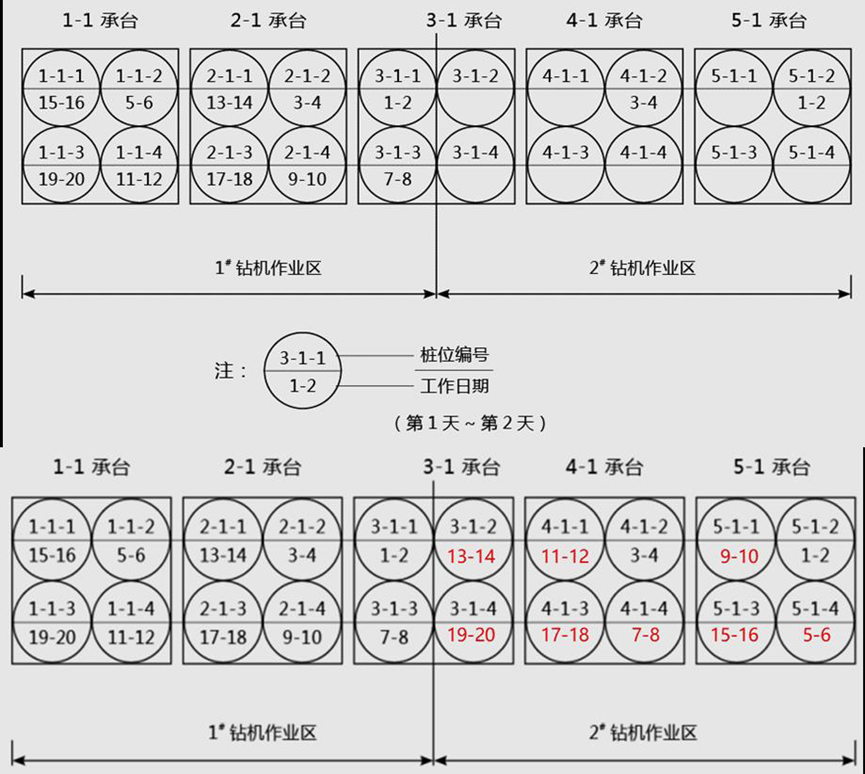

166.某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25直径1200mm,桩长18m承台、桥台的位置如图所示4-1所示,承台的桩位编号如图4-2所示。事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3。并提出要求:1.每台钻机完成10根桩2.一座承台只能安排1台钻机作业,3.同一承台两桩施工间隙为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-3所示事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立即组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。r事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。r图4-41#钻机、2#钻机工作进度安排示意图【问题】1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上,在试卷上答题无效)2.钢筋笼标识应有哪些内容?3.事件二中吊放钢筋笼入口时桩顶高程定位连接筋长度如何确定,用计算公式(文字)表示。4.按照灌注桩施工技术要求,事件三中A值&首罐混凝土最小用量各为多少?5.混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?r

答案解析

正确答案:答案:1.2.桥梁名称、桩基编号、桩径、桩长、分节编号及长度、验收状态(验收人)。 r3.3.定位连接筋长度为=护筒顶高程-设计桩顶高程-桩身钢筋预留长度+吊筋与钢筋笼主筋的搭接长度+垫木高度+吊环周长。4.A=π/4×1.22×(18+0.5)=20.9m3;首罐混凝土用量=(2+0.5)x3.14x0.6~2=2.8m3。5.①检查商品混凝土配合比报告单、出厂合格证、材料检测报告、开盘鉴定报告,确保混凝土质量合格。②核定商品混凝土车辆编号、混凝土标号及数量。③现场检查混凝土塌落度,出现离析泌水应二次搅拌,二次搅拌后仍不满足要求,不得使用。
题目纠错
2021年一建市政公用工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
