AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 2021年一建机电工程实务 题目详情
C9A777821C000001DC51AF7011E01DA3
2021年一建机电工程实务
2,487
简答题

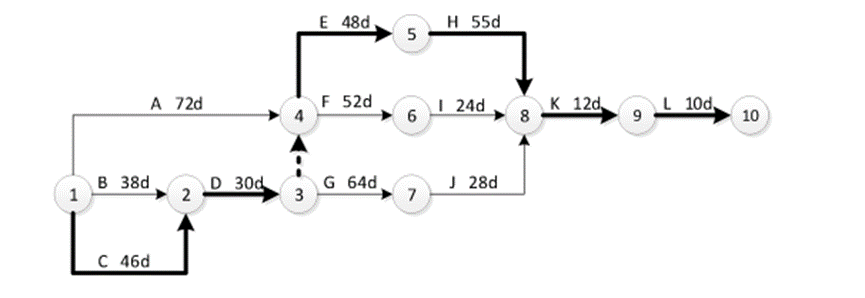

376.(2014年真题)某机电工程公司通过投标总承包了一工业工程,主要内容包括:施工基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表1)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。工程施工中,由于工艺设备是首次安装,经多次调试后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得了3个数据:已完成工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用为4500万元。在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。【问题】1.根据表1找出该项目的关键工作?并计算出总工期。3.计算第150天时的进度偏差和费用偏差?

答案解析

正确答案:答案:1.关键工作为:钢结构制作C,钢结构吊装、焊接D,工艺设备安装E,工艺设备调整H,单机试运行K,联动及负荷试运行L。画出网络图如下:该项目的总工期时间为:46+30+48+55+12+10=201(天)3.在第150天时,BCWS=400万元;ACWP=4500万元;BCWP=3500万元进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=3500-4000=—500(万元)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作预算费用(ACWP)=3500-4500=—1000(万元)
2021年一建机电工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
