40.广泛应用于制造胶管和减振零件的橡胶是()。

A
 天然橡胶
B
 氯化橡胶
C
 丁苯橡胶
D
 丁酯橡胶

答案解析

正确答案:A

解析:

解析:2020版教材P12/2019版教材P72.橡胶制品有天然橡胶、氯化橡胶、丁苯橡胶、氯丁橡胶、氯磺化聚乙烯橡胶、丁酯橡胶等,用于密封件、衬板、衬里等。例如,天然橡胶广泛用于制造胶带、胶管和减振零件等。
2021年一建机电工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

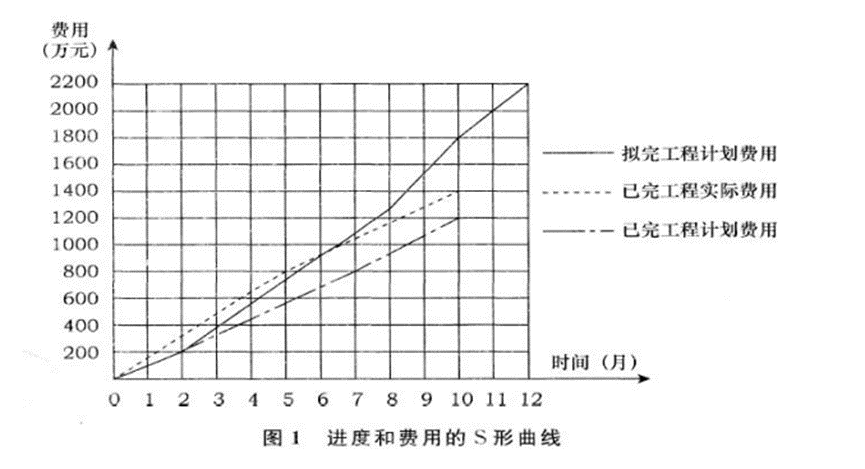

379.(2013年真题)某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000㎡,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。施工过程中项目部绘制了进度和费用的S形曲线(见下图),对工程进度和费用偏差进行分析。【问题】1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。

单选题

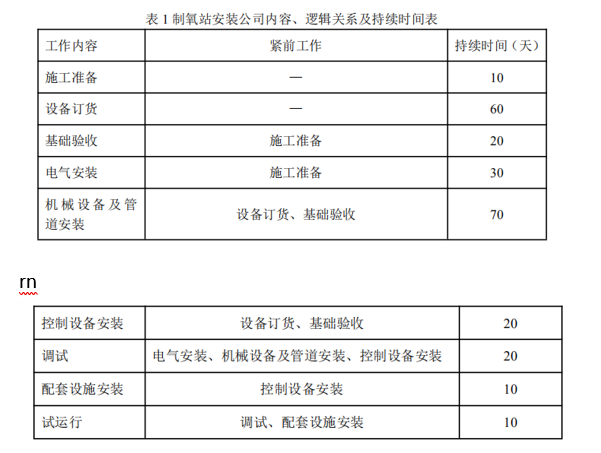

378.(2016年真题)某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划在计划实施过程中,电气安装滞后10天,调试滞后3天。【问题】1.根据表1计算总工期需要多少天?电气安装滞后及调试滞后是否影响工期?并分别说明理由。

单选题

377.(2017年真题)某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获得业主批准。在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以共同租赁了同一台塔吊安装,并计划定在第76d进场。在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在塔吊施工前,施工单位组织编制了吊装专项方案,并经审核签字后组织了实施。【问题】1.在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。2.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?

单选题

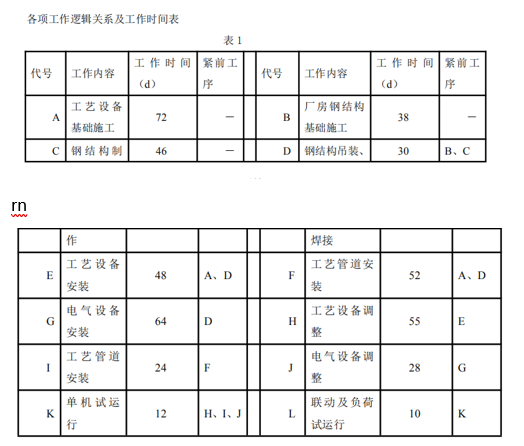

376.(2014年真题)某机电工程公司通过投标总承包了一工业工程,主要内容包括:施工基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表1)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。工程施工中,由于工艺设备是首次安装,经多次调试后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得了3个数据:已完成工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用为4500万元。在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。【问题】1.根据表1找出该项目的关键工作?并计算出总工期。3.计算第150天时的进度偏差和费用偏差?

单选题

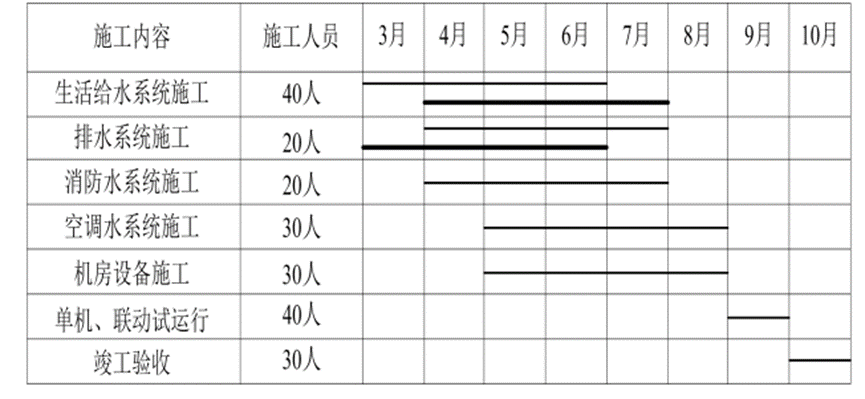

375.(2019年真题)某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共广播系统,防雷与接地和机房工程安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见表4),该进度计划在被安装公司审批时被否定,要求重新编制。【问题】2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划有哪些缺点。

单选题

374.(2011年真题)A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠一天,业主需支付双倍利息给A公司。工程价格不因各种费率、税率、汇率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生下列事件:A公司因:(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元。(2)原材料涨价,增加费用150万美元。(3)所在国劳务工因工资待遇罢工,工期延误5天,共计增加劳务工工资50万美元。(4)美元贬值,损失人民币1200万元。(5)进度款多次拖延支付,影响工期5天,经济损失(含利息)40万美元。(6)所在国税率提高,税款比原来增加50万美元。(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10天。中央空调接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒做接地极,双方发生分歧。负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。【问题】4.施工单位用角钢接地极,业主要求用铜棒,是否合理,说明理由。如果协商,应如何处理?

单选题

373.某电力建设工程超大和超重设备多,制造分布地域广,运输环节多,建设场地小,安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给T专ik设备管理公司(以下简称设备公司),设备安装由一家安装公司承担。该工程变压器(运输尺寸11.1X4.14X4.9m)在西部地‘区采购,需经_长江水道运抵东.部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作,首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。在主变压器运输过程中,安装公司经二次搬运、乐装、就位、_吊芯检查、干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。【问题】1.主变压器运输中设备公司需要与哪些单位沟通协调?

单选题

372.(2016年真题)A公司承包一个10MW光伏发电、变电和输电工程项目。该项目工期150天,位于北方某草原,光伏板金属支架采用工厂制作现场安装,每个光伏发电回路(660VDC,5kw)用二芯电缆接至直流汇流箱,由逆变器转换成0.4kV三相交流电,通过变电站升至35kv,用架空线路与电网连接。A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点。在10MW光伏发电工程施工进度计划(见表4)审批时,A公司总工程师指出项目部编制的进度计划中某两个施工内容的工作时间安排不合理,不符合安全技术措施要求,重点是防止触电的安全技术措施和草原绿色施工(环境保护)要点。【问题】1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协调管理有哪些作用?

单选题

371.(2020年真题)某生物新材料项目由A公司总承包,A公司项目部经理在策划组织机构时,项目部根据项目的大小和具体情况配备了项目部技术人员,满足了技术管理要求。项目中的料仓盛装的浆糊流体介质温约42°℃,料仓外壁保温材料为半硬质岩棉材料。料仓由ABCD四块不锈钢壁板组焊而成。尺寸和安装位置如图3所示。门吊架横梁上挂设4只手拉葫芦,通过卸扣、钢丝绳吊索与料仓壁板上吊耳(材料为Q235)连接成吊装系统。料仓的吊装顺序为:A、C→B、D;料仓四块不锈钢焊接方法是焊条电弧焊。设计要求:料仓正方形出料口连接法兰安装水平允许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差≤1.5mm。料仓工程质量检查时,质量员提出吊耳与料仓壁板为异种钢焊接,违反”禁止不锈钢与碳素钢接触”的规定。项目部对料仓临时吊耳进行了标识和记录,根据材质和严重程度编制并提交了质量问题调查报告,及时返修后,质量验收合格。1.项目经理根据项目大小和具体情况如何配备技术人员保温材料到达施工现场应检查哪些质量证明文件2.分析图3中存在哪些安全事故危险源不锈钢壁板组对焊接作业过程中存在哪些职业健康危害因素3.料仓出料口端平面高基准和纵横中心线的测量应分别使用哪种测量仪器4.项目部编制的吊耳质量问题调查报告应及时提交给哪些单位

单选题

370.(2013年真题)某机电工程施工单位承包了一项设备总装配厂房钢结构安装工程。合同约定,钢结构主体材料H型钢由建设单位供货。根据住建部关于《危险性较大的分部分项工程安全管理办法》的规定,本钢结构工程为危险性较大的分部分项工程。施工单位按照该规定的要求,对钢结构安装工程编制了专项方案,并按规定程序进行了审批。钢结构屋架为桁架结构,跨度30m,上弦为弧线形,下弦为水平线,下弦安装标高为21m。单片桁架吊装重量为28t,采用地面组焊后整体吊装。施工单位项目部采用2台吊车抬吊的方法,选用60t汽车吊和50t汽车吊各一台。根据现场的作业条件,60t吊车最大吊装能力为15.7t,50t吊车最大吊装能力为14.8t。项目部认为吊车的总吊装能力大于桁架总重量,满足要求,并为之编写了吊装技术方案。施工过程中发生了如下事件:事件一:监理工程师审查钢结构屋架吊装方案时,认为若不计索吊具重量,吊装方案亦不可行。事件二:监理工程师在工程前期质量检查中,发现钢结构用H型钢没有出厂合格证和材质证明,也无其它检查检验记录。建设单位现场负责人表示,材料质量由建设单位负责,并要求尽快进行施工。施工单位认为H型钢是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检查后就用于施工。事件三:监理工程师在施工过程中发现项目部在材料管理上有失控现象:钢结构安装作业队存在材料错用的情况。追查原因是作业队领料时,钢结构工程的部分材料被承担外围工程的作业队领走,所需材料存在较大缺口。为赶工程进度,领用了项目部材料库无标识的材料,经检查,项目部无材料需用计划。为此监理工程师要求整改。【问题】1.事件二中,施工单位对建设单位供应的H型钢放宽验收要求的做法是否正确?说明理由。施工单位对这批H型钢还应做出哪些检验工作?2.针对事件三所述的材料管理失控现象,项目部材料管理上应做出哪些改进?

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
