投标人A参加某泵站的土建标投标,其已标价工程量清单中的一部分见下表.经评审投标人A实质上响应了招标文件的要求,但评委发现其投标报价中有计算性错误,而招标文件中对此未作规定,根据《工程建设项目施工招标投标办法》(国家八部委局第30号令),投标人A的已标价工程量清单中的“土方开挖”、“钢筋”修正后的合价应分别为()万元.
答案解析
解析:
相关知识点:
投标报价修正,土方钢筋价新算
相关题目
项目法人和相关单位应在收到审计结论( )个工作日内执行完毕,并向水利审计部门报送审计整改报告.
对项目投资、国民经济效益、财务效益、技术进步和规模效益、可行性研究深度等进行的评价称为( ).
水利建设项目稽察是建设项目的( )活动.
建设项目管理三项制度指( ).
背景资料:发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建.为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如图所示(单位:d).
在实施中发生如下事件:事件一:项目部在审查初始的施工进度计划时,提出了优化方案,即按先”Ⅱ堤段”、后”Ⅰ堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工.事件二:由于设计变更,”Ⅱ段堤身填筑”(F工作)推迟5d完成.事件三:质检时发现Ⅰ段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成.事件四:第225天末检查时,”Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,”Ⅰ段堤身填筑”(C工作)已累计完成40%工程量,”穿堤涵洞”(K工作)已累计完成60%工程量.
【问题】1.指出堤防防汛抢险施工的抢护原则.2.根据事件一,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示).3.分别指出事件二、事件三的责任方,分析对工期的影响及可获得工期补偿的天数.4.根据事件四,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响.(假定各工作匀速施工)5.穿堤涵洞在施工过程中需要进行温度控制,其中混凝土生产过程中温度控制中涉及降低混凝土出机口温度措施,指出出机口温度的具体含义以及降低混凝土出机口温度的具体措施?
背景资料:某大(2)型水利枢纽工程在施工过程中发生如下事件:事件1:碾压土石坝的施工作业,包括准备作业、基本作业、辅助作业和附加作业.事件2:大坝坝基帷幕灌浆过程中,发生了灌浆孔注入量大而难以结束的情况,施工单位及时采取了措施.事件3:大坝灌浆结束14天后,为检测灌浆施工质量,施工单位进行了检查孔压水实验.事件4:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业:当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的1名工人死亡.事故发生后,现场有关人员立即向本单位负责人进行了电话报告.【问题】1.指出事件1基本作业中的坝面作业施工程序包括哪些内容?坝面作业中质量控制具体项目.2.事件2中,发生了灌浆孔注入量大而难以结束的情况,施工单位可采取哪些措施.3.帷幕灌浆工程质量的合格标准指标有哪些?4.指出事件4中施工方法的不妥之处,并说明正确做法.5.根据《水利安全生产信息报告和处置规则》(水安监[2016]220号)事件4中施工单位负责人在接到事故电话报告后,应在多长时间内向哪些单位(部门)进行电话报告以及电话快报的内容?
背景资料:某大(2)型混凝土重力坝枢纽工程,由混凝土重力坝、溢洪道、电站及输水洞组成.该枢纽工程在施工过程中发生如下事件:事件1:大坝坝基采用帷幕灌浆防渗体,帷幕由二排灌浆孔组成,分别为上游排孔、下游排孔,各排孔均按三序进行灌浆施工.如图所示:
事件2:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业:当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的3名工人死亡.【问题】1.指出事件1主坝两排帷幕灌浆孔施工的先后顺序.若图中”3”号孔为Ⅰ序孔,则”2”、”5”号孔分别为几序孔?2.根据事件1中,指出岩基灌浆时固结灌浆、帷幕灌浆的顺序以及采取该施工顺序的目的.3.指出事件2中施工方法的不妥之处,并说明正确做法.4.根据《水利部生产安全事故应急预案(试行)》,指出生产安全事故分为哪几级以及事件2中的事故等级.该事故采取快报报告至安全监督司的时限.
某平原区枢纽工程由采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示.该枢纽工程的发电装机容量为200MW.
该枢纽工程在施工期间发生如下事件:事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示.纵、横向围堰均采用土石结构.该基坑处于黏土地层,且边坡不稳,故采用管井井点降水.事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度25.0m.施工单位采用满堂脚手架进行混凝土施工,2014年3月10日甲工夜间在节制闸启闭机房操作平台工作.事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂”五牌一图”,对施工现场的”三宝”、”四口”、”五临边”作出明确规定和具体要求.【问题】1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围.2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?4.指出高处作业的级别,事件二中甲工的作业属于哪个级别以及高处作业的种类?5.事件三中提到的”三宝”、”四口”指的是什么?

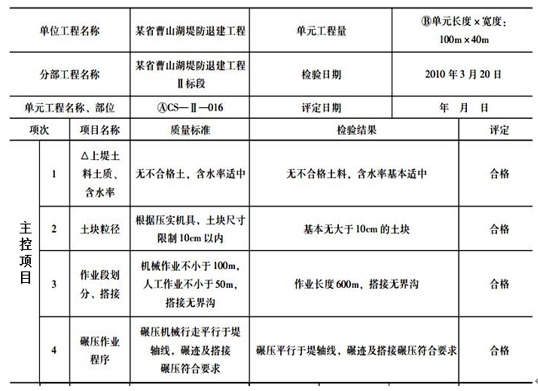

背景资料:某省堤防工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3.该堤防工程项目划分为一个单位工程,5个分部工程.某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段.第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS—Ⅱ—016的单元工程桩号为CS10+000—CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m3.施工过程中发生了如下事件:事件1:施工单位于当年12月进场,当地气温在-5℃左右.土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理.事件2:施工单位按照《水利水电工程单元工程质量验收评定标准》(堤防工程)(SL634—2012)的规定,对CS—Ⅱ—016单元工程质量进行了检查和检测,相关结果填于表1中.
注:①检验日期为终检日期,由施工单位负责填写;②评定日期由项目法人(监理单位)填写;③标△者为主要检查或检测项目.事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故.经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格.事件4:该单位工程完工后,项目法人主持进行了单位工作验收.验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表组成.【问题】1.指出堤防工程划分为单位工程、分部工程的原则.2.根据事件1中当地气温在-5℃时应编制冬期施工作业计划,还应制订哪些安全措施.指出堤基清理的范围.3.改正表1中
两项内容填写的不妥之处.4.根据事件2,指出表1中①②③所代表的数据.5.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处.6.根据事件4,指出该单位工程验收工作组组成方面的不妥之处.
背景资料:某省堤防工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3.该堤防工程项目划分为一个单位工程,5个分部工程.某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段.第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS—Ⅱ—016的单元工程桩号为CS10+000—CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m3.施工过程中发生了如下事件:事件1:施工单位于当年12月进场,当地气温在-5℃左右.土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理.事件2:施工单位按照《水利水电工程单元工程质量验收评定标准》(堤防工程)(SL634—2012)的规定,对CS—Ⅱ—016单元工程质量进行了检查和检测,相关结果填于表1中.
注:①检验日期为终检日期,由施工单位负责填写;②评定日期由项目法人(监理单位)填写;③标△者为主要检查或检测项目.事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故.经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格.事件4:该单位工程完工后,项目法人主持进行了单位工作验收.验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表组成.【问题】1.指出堤防工程划分为单位工程、分部工程的原则.2.根据事件1中当地气温在-5℃时应编制冬期施工作业计划,还应制订哪些安全措施.指出堤基清理的范围.3.改正表1中
两项内容填写的不妥之处.4.根据事件2,指出表1中①②③所代表的数据.5.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处.6.根据事件4,指出该单位工程验收工作组组成方面的不妥之处.
