背景资料:发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建.为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如图所示(单位:d).

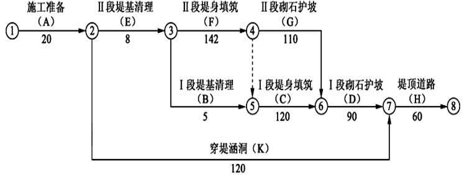

在实施中发生如下事件:事件一:项目部在审查初始的施工进度计划时,提出了优化方案,即按先”Ⅱ堤段”、后”Ⅰ堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工.事件二:由于设计变更,”Ⅱ段堤身填筑”(F工作)推迟5d完成.事件三:质检时发现Ⅰ段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成.事件四:第225天末检查时,”Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,”Ⅰ段堤身填筑”(C工作)已累计完成40%工程量,”穿堤涵洞”(K工作)已累计完成60%工程量.
【问题】1.指出堤防防汛抢险施工的抢护原则.2.根据事件一,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示).3.分别指出事件二、事件三的责任方,分析对工期的影响及可获得工期补偿的天数.4.根据事件四,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响.(假定各工作匀速施工)5.穿堤涵洞在施工过程中需要进行温度控制,其中混凝土生产过程中温度控制中涉及降低混凝土出机口温度措施,指出出机口温度的具体含义以及降低混凝土出机口温度的具体措施?
答案解析
(2)原计划工期为:20+5+120+142+110+60=457(天)。新计划工期:20+8+142+120+90+60=440(天)。(3)新计划的关键线路为:A→E→F→C→D→H。3.(1)事件二中,由于设计变更导致的工期延误,责任方为发包人,由于F工作是关键工作,会影响工期5天,因此可获得5天的工期补偿。(2)事件三是施工质量问题,责任方为承包人,会影响工期3天,不能获得工期补偿。4.根据事件四,对第225天末G、C、K工作已完成工程量及其对工期的影响具体分析如下:(1)G工作第225天末检查时,G工作完成了110×40%=44天的工程量。按计划进行,第225天末时,G工作应完成225-170=55天的工程量;故拖期55-44=11天;且G工作为非关键工作,总时差为10天,故会使工期延误1天。(2)C工作第225天末检查时,C工作完成了120×40%=48天的工程量。按计划进行,第225天末时,C工作应完成55天的工程量;故拖期55-48=7天;且C工作为关键工作,故会使工期延误7天。(3)K工作第225天末检查时,K工作完成了120×60%=72天的工程量。K工作最早开始时间为20天,按计划进行,第225天末时,K工作应完成225-20=205天的工程量;故拖期205-72=133天;且K工作为非关键工作,总时差为240天,故不影响工期。5.(1)出机口温度是指在拌合设施出料口测得的混凝土拌合物深3-5cm处的温度;(2)降低混凝土出机口温度的具体措施:①常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,碾压混凝土的粗集料宜采用风冷措施。②拌合楼宜采用加冰、加制冷水拌合混凝土。相关知识点:
堤防施工进度及温控记好
相关题目
水利工程施工项目的招标中,依法必须进行招标的施工项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不应当少于( )日.
根据《水利水电工程标准施工招标文件》,承包人应根据发包人提供的测量基准测设自己的施工控制网,若监理人使用该施工控制网,则( ).
根据《建筑业企业资质标准》(建市[2014]159号),水利水电工程施工总承包企业资质等级分为( ).
根据《水利水电工程标准施工招标文件》,由于不可抗力的自然或社会因素引起的暂停施工应属于( )的责任.
投标人A参加某泵站的土建标投标,其已标价工程量清单中的一部分见下表.经评审投标人A实质上响应了招标文件的要求,但评委发现其投标报价中有计算性错误,而招标文件中对此未作规定,根据《工程建设项目施工招标投标办法》(国家八部委局第30号令),投标人A的已标价工程量清单中的“土方开挖”、“钢筋”修正后的合价应分别为()万元.
根据《水利水电工程标准施工招标文件》,按合同规定支付价款是( )的主耍义务和责任.
根据《建筑业企业资质标准》的规定,水利水电工程施工总承包企业资质等级为三级,则需要水利水电工程专业一级注册建造师为( )人.
水利工程施工项目的招标中,评标工作由( )负责.
某大型水闸下游海漫护坡工程中,土工膜的单价及各阶段的工程量如表4所示,则计算时发包人应支付给承包人的价款应为( )元.
某大型水利水电工程施工合同签订后,根据承包人的申请,发包人向其提供了有关本工程的其他水文和地质勘探资料,但未列入合同文件,承包人使用上述资料引发的后果应由( )负责.
