8.某场道工程施工总承包合同额为880万元,工期为10个月。承包合同规定:(1)工程预付款的额度为15%。(2)工程预付款从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构件费比重按65%考虑。(3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分退还给承包商。(4)除设计变更和其他不可抗力因素外,合同总价不作调整。经业主的工程师代表签认的承包商各月实际完成的工作量如下表所示:
问题(1)说明工程预付款的有关规定。(2)说明工程预付款的计算方法。(3)计算本工程的预付款。(4)计算工程预付款的起扣点并说明起扣时间。(5)计算1~6月以及其他各月监理工程师应签证的工程款和应签发付款凭证的金额。
7.××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表:

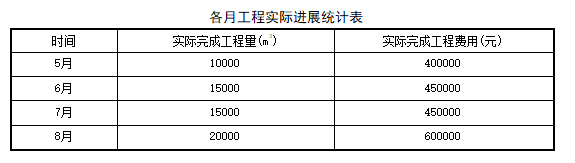

注:土方工程预算单价为30元/m3。截至8月底,各月工程实际进展统计见下表:
问题(1)计算该工程8月底的费用偏差。(2)计算该工程8月底的进度偏差。(3)计算该工程8月底的费用绩效指数。(4)计算该工程8月底的进度绩效指数。
6.某机场工程机坪扩建项目施工进展到25周时,对前24周的工作进行了统计检查,检查结果见下表:
问题(1)求出前24周每项工作的BCWP并汇总。(2)计算24周末的合计ACWP、BCWS。(3)计算24周的CV与SV并分析成本和进度状况。(4)计算24周的CPl、SPI并分析成本和进度状况。
5.某场道工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元,措施项目清单计价合计75万元,其他项目清单计价合计150万元,规费95万元,税率是不含税造价的3.4%。在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣。主要材料和构配件占工程造价的60%。某月计划产值180万元,实际完成产值205万元,实际成本为198万元。问题(1)该工程的总造价是多少(2)该工程的预付款是多少(3)预付款起扣点是多少(4)某月的费用偏差是多少,费用绩效指数是多少请分析费用状况。(5)某月的进度偏差是多少,进度绩效指数是多少请分析进度状况。
4.某西北国际机场进行北飞行区道面改造和新建滑行道工程目视助航灯光安装工程。工程范围:机场北飞行区道面改造及新建滑行道目视助航灯光工程的施工。道面改造主要为:北飞行区跑道、平行滑行道、2条快速出口滑行道、连接跑道与平行滑行道之间的3条垂直联络道的道面、道肩以及防吹坪改造,A2及A4联络道道面改造。新建滑行道工程主要为:新建2条快速出Ll滑行道,2条旁通滑行道和1条垂直联络道等。问题(1)跑道盖被施工中灯光作业的重点是什么(2)叙述跑道盖被施工中灯光作业的针对措施。(3)叙述滑行道盖被施工中灯光作业的重点。(4)新增滑行道、联络道灯光作业的重点是什么
3.某民用机场建设工程项目本年节约“三材”的目标为150000,实际节约160000元;上年节约140000元,企业先进水平节约180000元。问题利用对比法分析本年成本节约实际数与本年目标数、上年实际数、企业先进水平的差异。
2.某机场工程的混凝土成本数据如下表所示。目标成本为504000元,实际成本为560320元,两者差额为56320元。
问题(1)试述因素分析法的基本理论。(2)根据表中所给资料,用因素分析法分析其材料费增加的原因
1.某施工单位承包了某机场围界及跑道视频监控系统建设工程,其中跑道监控摄像机安装在布设于土质面区的立杆之上。该建设工程的主要分项工程有光电缆施工、外场摄像机施工、信息发布设备施工和计算机系统施工等。在项目施工过程中项目经理部发现某月的实际成本降低额比目标成本增加了,降低成本目标与实际成本对比资料以及成本降低率如下表所示:
问题(1)光缆施工的主要工序有哪些降低光缆施工费成本的途径主要有哪些(2)试说明跑道视频监控系统摄像机施工的主要工序。(3)说明工程项目预算成本和成本降低率的差异分别是多少(4)根据表中资料,用“差额分析法”分析预算成本和成本降低率对成本降低额的影响程度。
13.某建筑一级总承包资质的企业中标承担了一个中型机场航站楼的施工任务,土建和普通安装工程由自己施工,钢结构和装修工程采用一般分包,由总包单位和指挥部共同招标确定,航站楼内民航专业工程为指定分包(由于总承包单位没有施工能力),分包单位与总包单位签订合同。事件一:虽然本招标工程风险大,但由于总包单位目前施工任务严重不足。因此,在投标决策上采用了风险标的投标策略。事件二:施工过程中,总承包单位只管做自己的事情,不对分包单位的施工组织设计进行审查,也没有要求分包单位必须按照总体计划组织实施。分包单位产生了一些质量问题,并使总工期延误,业主按合同要求对总承包单位进行了处罚。事件三:合同规定民航专业工程除国内没有的,其他均采用国内设备,但业主在施工阶段提出要大量采用国外设备,由于国外设备比国内造价高,因此施工单位及时提出了索赔要求。问题(1)何谓风险标(2)影响投标决策的主观因素有哪些(3)总承包是否履行了合同约定,业主处罚是否合理(4)施工单位的索赔要求能否被业主接受请简述索赔发生的原因。
12.某建设单位在机场场道工程施工中,在与当地政府签订的协议时,由于没有提供当地的地质情况,施工中设计发生重大变化,且施工单位使用了大量重型机械,承担了这些机械的维修和管理费用,导致与协议中签订的工程费用有较大出入,故向当地政府提出了索赔。问题(1)该施工企业是否有理由对当地政府进行索赔申诉简述索赔的定义。(2)索赔费用的组成有哪些,这次索赔主要包括哪些内容(3)在通常的索赔处理事件中,应该依据哪些原则(4)索赔费用计算方法共有几种,分别是什么
