51.某立井井筒施工采用公开招标,井筒设计净直径8m,深度920m,其中表土段600m,冻结法施工,工程估算价1.5亿元人民币,招标文件规定,本工程投标保证金60万元。A、B、C、D、E五家施工单位通过了资格预审,并购买了招标文件,五家施工单位均按要求在规定时间提交了投标文件。工程开标后,施工单位A因对工程风险因素估计不足,决定放弃投标。于是,主动向评标委员会提出书面澄清文件,要求撤销投标文件,并申请退还投标保证金。经过综合评标,施工单位B中标。随后与建设单位签订了施工承包合同。为加强施工成本控制,施工单位项目部成立了施工成本管理小组,对工程施工成本进行认真估算,编制了成本计划并制定了成本控制措施,成本管理小组对工程存在的各种风险进行了分析识别,列出了风险清单,并根据风险特征确定了风险应对措施,其中针对工伤事故风险,采取了3项防范措施:(1)强化安全和规程教育;(2)增加临时支护措施投入;(3)对作业人员购买安全保险。施工过程中,由于设计变更,井筒深度增加了50米,建设单位决定按施工单位投标书中井筒单价,增加50米的费用对该设计变更进行补偿。工程施工中,当地突出5.0级地震,造成现场道路和施工用房经济损失32万元,施工单位的一台价值36万元施工设备损坏报废,建设单位采购的工程材料损毁损失23万元,现场清理及恢复施工条件花费16万元,施工人员窝工及设备闲置费用18万元。【问题】1.本工程的投标保证金60万元是否合理?说明理由。2.评标委员会是否应受理施工单位A的书面澄清文件?招标人是否应退还施工单位A的投标保证金?分别说明理由。3.施工成本控制的主要依据包括哪些内容?4.施工单位B制定的工伤事故风险防范措施各属于哪种风险管理策略?5.建设单位对设计变更的费用补偿是否合理?说明理由。6.针对地震灾害,施工单位和建设单位各应承担多少损失?列出明细。

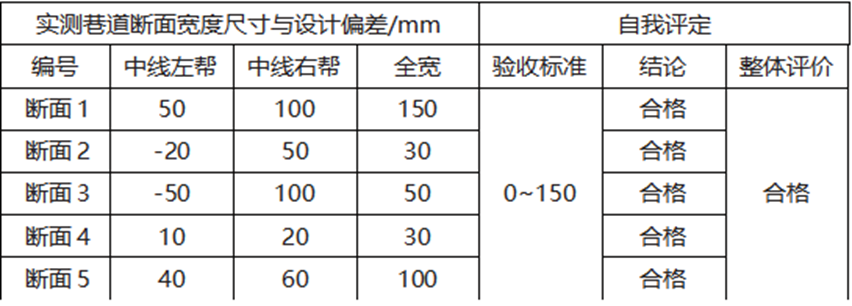

50.某单位承建一矿井主要运输大巷,巷道顶板和两帮为泥岩与泥质砂岩互层,底板为泥岩,岩石的单轴抗压强度平均为10MPa左右,巷道设计为直墙半圆拱形,净宽3.8m,净断面11.5m2,巷道采用锚喷支护,锚杆长度1.6m,间排距0.8m*0.8m,抗拔力70KN,喷射混凝土强度C20,厚度100mm。施工单位根据设计要求和自身特点编制了施工作业规程规定:该巷道施工采用”四六”工作制,巷道掘进实施光面爆破,三掘一喷,循环掘进进尺2.0m,巷道支护采用单个树脂药卷锚固,锚固长度300mm,喷混凝土支护一次喷射完成。该巷道施工一段后发现断面变形较大,底鼓明显。监理单位组织月度验收时,对施工单位自检记录进行了检查,其中:巷道断面实测宽度尺寸的自检记录如下表;锚杆抗拔力有每30m一组,共5组(每组三根锚杆)的自检记录,其中三组中均有一根锚杆抗拔力达不到合格要求,质量员认为抗拔力平均值能达到合格要求,于是自检结论确定为合格。监理单位按验收规范进行了复检,结果发现多数锚杆抗拔力仍然达不到合格要求。为查清锚杆抗拔力的问题,监理和施工人员一起按相应施工规范和作业规程在实验室对锚杆锚固情况进行了试验,发现锚杆的抗拔力均达不到设计要求。根据巷道变形越来越严重的情况和此次检查发现的质量问题,业主自行决定对施工单位提出索赔,要求施工单位承担所有的损失,同时保证巷道的质量和安全使用,要求在该段巷道断面内增加架棚支护。施工单位对此提出异议,并认为可以对不合格的锚杆进行重新锚固或在其附近补打锚杆,以满足要求。
【问题】1.施工单位编制的施工作业规程存在哪些问题?2.施工单位进行的质量自检和评定存在哪些错误做法?3.指出业主的索赔和对该质量问题处理中的不妥之处,并给出正确的做法。4.针对巷道变形问题,可采取哪些合理的支护技术和措施?5.影响锚杆支护质量的因素主要有哪些?针对施工单位作业规程内容,说明提高该巷道锚杆拉拔力的方法。
49.某矿建单位施工一半圆拱形巷道,该巷道设计净断面宽4.8m,锚喷支护,每断面布置13根锚杆,间排距800mm×1000mm;锚杆长2.0m。施工计划确定月进尺180m,四六制作业,采用三掘一喷,掘进进尺2.2m。施工队安排的工序质量检查规定,当日施工完成的内容中抽查一个检查点,包括锚杆、喷射混凝土和巷道规格的施工质量内容,每个检查点锚杆选三根,喷射混凝土质量、巷道规格各选三个测点进行检查。施工队在某月完成了187m巷道掘进、支护施工。监理工程师组织了该月巷道施工质量中间验收工作。验收中,监理工程师进行现场检查后在施工队自检资料中选取了8个断面的工序质量检查记录表,包括锚杆与喷射混凝土检查表各8份作为本次验收数据。其中8份锚杆施工质量检查表格中的主控项目栏均填有锚杆抗拔力、锚杆托盘、锚杆孔深以及巷道净断面尺寸项目;一般项目栏中有锚杆间排距、锚杆外露和锚杆孔方向与井巷轮廓线角度三项。以及各对应项目在每份检查点检测记录栏内分别填明为合格(记有7项合格),没有其他数据,表的下端只有班组质量验收员的签名。另外8份喷射混凝土支护工序质量检查记录表的填写格式雷同。因为施工单位不能提供正确的锚杆抗拔力检测数据,故当月锚杆抗拔力质量检查采用现场实测检查。检查抽样12组,实测结果是9组中的所有锚杆均达到设计的90%以上,有若干锚杆的抗拔力可达到设计值的120%,但是另有一组取样5根,其中一个低于90%;而在一个连续区段范围里的另外两组中,每组同样取样5根,两组均有2根低于90%,但两组的平均值均超过设计值的90%。【问题】1.施工队安排的工序质量检查有何不妥?说明正确做法。2.施工单位提供的锚杆支护工序质量检查记录表上有哪些错误?喷射混凝土工序质量检查的主控项目有哪些?3.验收当月施工单位应有多少份锚杆支护工序质量检查记录表?说明理由。4.说明当月锚杆抗拔力质量检查的抽查方法。根据抽查结果,分别评价各组锚杆抗拔力质量的合格情况。如有不合格,请根据不合格状况说明相应的质量处理方法。
48.一煤矿改扩建项目施工进入井下巷道施工期,某矿建公司承担了该项目的东翼轨道大巷施工任务。大巷沿煤层底板下8m岩层布置,巷道穿越普氏系数f=4~6的砂岩;巷道断面采用三心拱,掘进断面宽度3500mm,高度3000mm;锚网喷加锚索支护。改扩建项目设计、施工以原矿井几年前编制的《矿井生产地质报告》为依据,并确定了矿井瓦斯等级为高瓦斯。扩建井田范围内煤层埋藏较浅,早年私挖乱采影响严重。项目经理部根据设计图纸和地质资料编制了该大巷的施工组织设计。施工方案采用钻眼爆破一次成巷法施工,选用两臂凿岩台车钻眼,配重型导轨式液压凿岩机;ZCY100R侧卸式装岩机装岩,胶带转载机转载,矿车运输出矸。掘进采用直眼掏槽,眼深2500mm,所有炮眼落在同一深度,周边眼眼口布置在轮廓线内50mm的位置,眼底落在轮廓线上;雷管选用1~5段煤矿许用毫秒延期电雷管,炸药为二级煤矿许用乳化炸药。针对该巷道的防治水工作,项目经理部按照有掘必探的原则制定了探水方案,利用凿岩台车上凿岩机采用接长钎杆的方法进行探水作业,钎杆接长到5m,钻凿3个探水孔,探水钻孔布置在断面中央,分别朝向巷道正前方和侧前方,成扇形布置。在施工到地质报告预计断层位置的200m前,工作面出现顶板开裂、淋水增大、岩帮渗水等现象,项目技术负责人检查后安排了探水,并布置一台小型潜水泵用来排除工作面积水和应对探水过程中巷道的涌水。在探水作业未发现有大的涌水后,负责人安排继续施工,结果放炮后揭露出一条地质报告未标明的断层,断层沟通上层老空区积水,引发透水事故,致巷道被淹,2名矿工遇难,事故造成直接经济损失达到1060万。【问题】1.轨道大巷主要施工设备配置存在哪些不妥之处?说明理由并给出合理的配置方案。2.钻眼爆破作业存在哪些不妥之处?说明正确的做法。3.导致本项目施工发生透水淹巷事故的原因有哪些?4.根据《生产安全事故报告和调查处理条例》说明透水安全事故的等级及判别依据。该事故应由哪一级机构负责调查?事故调查组应由哪些人员组成?
47.某施工单位承建一井底车场矿建工程,其平面设计图如图1所示。图中阴影部分为已经完成的短路贯通工程。主井已经完成临时改绞,进入二期工程施工。副井进入井筒永久装备阶段,施工单位编制的网络图如图2所示。其中,一号交岔点施工完成以后,安排该施工队进行东翼轨道大巷的施工。合同价格1800万元,合同工期280天。合同条款约定,工程预付款为合同价的10%,开工当月一次性支付。工程预付款自工程进度款支付至合同价款的60%时的当月起扣,分两个月平均扣回。工程进度款按月支付,工程质保金按月进度款的5%扣留。合同签订后,施工单位前8个月实际完成产值如下表。
【问题】1.计算网络图中工作6→13和5→9的总时差和自由时差。2.指出该网络图的关键线路和总工期。3.指出网络图中的哪些工作安排不合理?分别说明原因。4.列式计算本工程预付款及起扣点金额,并计算工程预付款应该在哪两个月扣完?5.计算5、6月的工程进度款。
46.某矿山工程公司中标承建一矿井工程,该矿井设计生产能力1.2Mta,共设有3个立井井筒,主井净直径5.5m,深度450m;副井净直径6.5m,深度470m;中央风井净直径5.0m,深度425m;风井井底水平高于主副井井底水平25m。矿井主井箕斗装载硐室采用上提结构。该矿井施工方案是主井先开工,风井落后2个月开工,副井采用永久井架凿井,落后3个月开工,箕斗装载硐室与井筒同时施工,计划3个月井筒到底进行贯通后全面开展井底车场巷道的施工,井底车场巷道施工网络计划如图所示。图中箭线上方英文字母为工序名称,括号内数值为每天的费用(单位:万元),箭线下方为工作正常时间,括号内为最短时间(单位:天)。在施工过程中,由于主井井筒进行工作面治水,延误工期3个月,施工队及时调整了施工安排,确保了主井井筒与在预定的时间完成,并与副井和风井贯通。井筒贯通后,主井改为临时罐笼提升,可满足井下6个施工队的掘进需要,其中矿井关键线路施工队伍2个。在井底车场施工5个月(150天)后,业主要求加快施工进度,希望能够提前30天完成井底车场的施工。【问题】1.由于主井井筒进行治水而延误工期,施工单位是如何进行调整的?2.矿井过渡期改绞方案是否合理?说明理由。3.井底车场施工期是多少天?施工队伍应当如何安排?4.业主要求提前30天完成井底车场的施工,如何调整才能使增加的费用最低?最低费用是多少?
45.某工程项目合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:(1)工程预付款为合同总价的25%;(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;(3)除设计变更和其他不可抗力因素外,合同总价不做调整;(4)材料和设备均由B承包商负责采购;(5)每月签发的付款最低金额是400万;(6)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量价款(第1月~第12月)见下表。
本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1月~第7月份合计以及第8、9、10、11、12月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
44.某企业的基建项目第一标段主厂房建筑安装工程属于工程主体内容,技术难度大,而且工期紧迫。经相关批准,招标人以预先与咨询单位研究确定的施工方案为标底,以设计图纸为基础编制了招标文件,经过对部分施工单位及其在建工程考察后,邀请三家国有一级企业的施工单位参加投标。3月5日发出邀请函,并说明3月10~12日9~17时在招标人项目部领取招标文件,4月5日9时为规定投标截止时间。A、B、C三家施工单位接收邀请并领取招标文件后,于3月18日招标人对投标单位就招标文件提出的问题统一做了书面答复,随后组织各投标单位进行了现场勘察,4月5日三家施工单位均按时提交投标文件。开标时,由招标人委托公证人员检查投标文件的密封情况,确定无误后由工作人员当众开始拆封,并宣布投标人的投标价格、工期和其他内容。按照招标文件中确定的综合评标标准,三家投标人综合得分从高到低的依次顺序为B、C、A,故评标委员会确定B施工单位为中标人,招标人与4月8日将中标通知书寄出,同时通知A、C两家单位。B施工单位于4月12日收到中标通知书。最终双方于5月12日签订了书面合同。【问题】1.该工程采用邀请招标方式且邀请三家施工单位投标,是否违反有关规定?为什么?2.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么?3.招标人对投标人进行资格预审应包括哪些内容?4.在该项目的招标投标程序中哪些方面不符合《招标投标法》的有关规定?
43.1、背景资料某单位施工一胶带大巷,巷道净断面22m2,长度2500m,采用锚喷支护。地质资料显示胶带大巷在840m—860m左右将穿过一断层,断层可能导水。设计单位要求巷道穿越断层段增加U29钢支架加强支护,钢支架间距0.5m。在巷道施工到835m时,施工单位发现巷道围岩较稳定;施工到840m时,发现巷道围岩逐渐破碎,岩帮有少量出水。施工技术负责人要求立即进行短掘短喷(支护),并按设计要求增加U29钢支架支护。在采用U29钢支架支护时,为确保支架稳定,施工人员在柱腿底部用浮矸填平,并用拉杆将相邻钢支架连接牢固;同时,施工人员按现场质检人员的要求,将支架顶部和帮部用背板背实。施工过程中,巷道出水情况一直比较稳定。巷道施工穿越断层后约一个月,当班班长发现833m—843m段巷道顶部喷射混凝土局部离层、开裂严重,于是立即安排一名工人留下进行处理,其余人员撤离该巷道,安排到其他巷道工作面施工。在处理过程中。发生冒顶事故,造成该工人死亡的安全事故。2、问题(1)施工单位在穿越断层前,应做好哪一项工作?简要说明理由及具体的工作内容。(2)在穿越断层和处理喷射混凝土施工质量问题中,施工单位的做法存在哪些不妥之处?分析喷射混凝土开裂可能原因。(3)根据《生产安全事故报告和调查处理条例》该事故为哪一等级事故?说明理由。(4)该事故的责任应由施工单位哪些人员承担?
42.某矿井开拓系统如案例图2G320030—1所示。一施工单位承担了该矿井的施工任务,施工方案采用对头掘进。主井先开工,计划主、副井同时到底后短路贯通,然后主井临时改绞、副井永久装备,副井交付使用后主井进行永久装备。井下施工不间断向采区方向推进。风井方向施工在到底后也进行改绞,然后掘进采区巷道。主副井与风井贯通后,立即开展采区顺槽和切眼的施工,同时平行进行采区设备的安装和试运转。
2.问题(1)该矿井的施工方案选择是否正确?矿井施工井巷工程关键线路由哪些工序组成?(2)主、副井与风井在何处贯通比较合适?为什么?(3)若主井井筒施工工期出现延误,是否耽误建井工期?(4)若运输上山施工工期出现延误,是否耽误建井工期?
