简答题

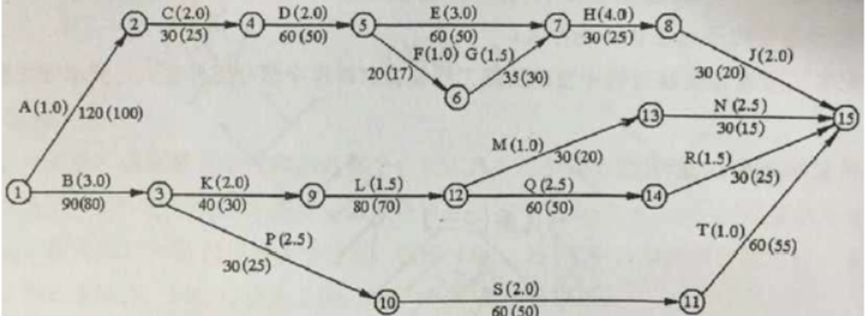

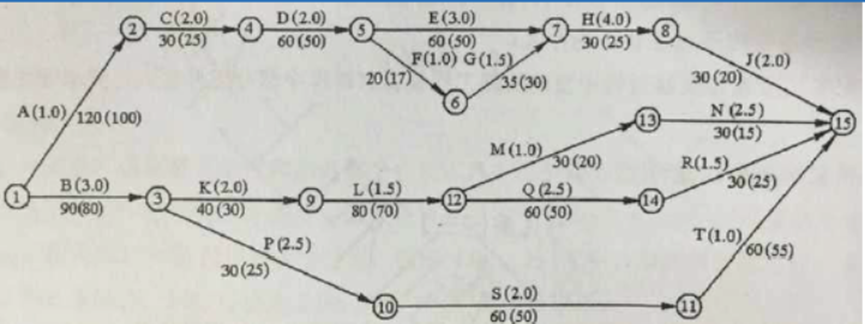

46.某矿山工程公司中标承建一矿井工程,该矿井设计生产能力1.2Mta,共设有3个立井井筒,主井净直径5.5m,深度450m;副井净直径6.5m,深度470m;中央风井净直径5.0m,深度425m;风井井底水平高于主副井井底水平25m。矿井主井箕斗装载硐室采用上提结构。该矿井施工方案是主井先开工,风井落后2个月开工,副井采用永久井架凿井,落后3个月开工,箕斗装载硐室与井筒同时施工,计划3个月井筒到底进行贯通后全面开展井底车场巷道的施工,井底车场巷道施工网络计划如图所示。图中箭线上方英文字母为工序名称,括号内数值为每天的费用(单位:万元),箭线下方为工作正常时间,括号内为最短时间(单位:天)。在施工过程中,由于主井井筒进行工作面治水,延误工期3个月,施工队及时调整了施工安排,确保了主井井筒与在预定的时间完成,并与副井和风井贯通。井筒贯通后,主井改为临时罐笼提升,可满足井下6个施工队的掘进需要,其中矿井关键线路施工队伍2个。在井底车场施工5个月(150天)后,业主要求加快施工进度,希望能够提前30天完成井底车场的施工。【问题】1.由于主井井筒进行治水而延误工期,施工单位是如何进行调整的?2.矿井过渡期改绞方案是否合理?说明理由。3.井底车场施工期是多少天?施工队伍应当如何安排?4.业主要求提前30天完成井底车场的施工,如何调整才能使增加的费用最低?最低费用是多少?
答案解析
正确答案:答案:1.由于主井井筒进行治水而延误工期,施工单位是如何进行调整的?答:由于主井井筒进行治水延误工期,要保证井筒仍然按原计划时间到底,可预留箕斗装载硐室,待副井井筒投入运行后,在井底车场施工中安排时间进行施工,这时箕斗装载硐室施工不占用矿井建设总工期,可保证矿井施工计划的正常进行。2.矿井过渡期改绞方案是否合理?说明理由。答:矿井过渡期的改绞方案不合理。主要原因是风井井底水平与主副井水平不一致,仅有主井改绞只能满足主副井井底车场施工,风井井底车场及主要回风巷道施工困难。合理的方案是主井和风井都进行临时改绞。通过网络计算,井底车场的施工工期是330天,关键线路为A→C→D→E→H→J。
3.井底车场施工期是多少天?施工队伍应当如何安排?答:由于井下只能安排6个施工队伍,其中2个施工矿井关键线路,只能有4个队伍进行井底车场的施工。因此在施工安排上,要调整部分施工项目,可以将工序M和N安排到工序T后面进行施工,因为T工序有90天的时差,M和N工序总时间为60天,这样安排可保证总工期不变,而最多只需要安排4个施工队伍。
4.业主要求提前30天完成井底车场的施工,如何调整才能使增加的费用最低?最低费用是多少?答:井底车场正常施工5个月后,这时工序A、B、C、K、P已经完成,工序D尚未开始,工序L已经施工20天,工序S已经施工30天,这时可将剩余没有完成的工序根据费用优化的原理进行调整,压缩关键线路的工序时间30天,并且所需增加的费用最少。其结果是:D压缩10天,费用增加20万元;J压缩10天,费用增加20万元;E压缩8天,同时F压缩3天,费用增加24+3=27万元;H压缩2天,费用增加8万元。其他工序不用调整,这时可保证井底车场提前30天完成,但最低需要增加费用75万元。
3.井底车场施工期是多少天?施工队伍应当如何安排?答:由于井下只能安排6个施工队伍,其中2个施工矿井关键线路,只能有4个队伍进行井底车场的施工。因此在施工安排上,要调整部分施工项目,可以将工序M和N安排到工序T后面进行施工,因为T工序有90天的时差,M和N工序总时间为60天,这样安排可保证总工期不变,而最多只需要安排4个施工队伍。
4.业主要求提前30天完成井底车场的施工,如何调整才能使增加的费用最低?最低费用是多少?答:井底车场正常施工5个月后,这时工序A、B、C、K、P已经完成,工序D尚未开始,工序L已经施工20天,工序S已经施工30天,这时可将剩余没有完成的工序根据费用优化的原理进行调整,压缩关键线路的工序时间30天,并且所需增加的费用最少。其结果是:D压缩10天,费用增加20万元;J压缩10天,费用增加20万元;E压缩8天,同时F压缩3天,费用增加24+3=27万元;H压缩2天,费用增加8万元。其他工序不用调整,这时可保证井底车场提前30天完成,但最低需要增加费用75万元。相关知识点:
矿井施工调整要点口诀
相关题目
单选题
72.地下连续墙槽段接头时应待混凝土()后即拔出接头管。
单选题
71.深层搅拌水泥土围护墙的主要特点是()。
单选题
70.沉管灌注桩在沉管和拔管施工中的正确做法是()。
单选题
69.钢筋混凝土预制桩应在混凝土达到设计强度的()方可运输。
单选题
68.强夯法处理地基的施工特点,说法正确的是()。
单选题
67.对灰土垫层的施工,做法错误的是()。
单选题
66.当地基土质软弱且很不均匀,十字形基础不能满足承载或变形要求时,则宜采用()基础。
单选题
65.井点降水方法中属于非真空抽水的是()。
单选题
64.对需要回灌的工程而言,回灌井与()是一个完整的系统。
单选题
63.基坑需开挖至地下水位线以下时,降水工作应当延续到()。
