简答题

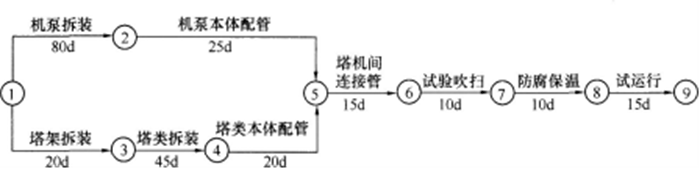

174.A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
174.A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,经修改重编网络图,A公司最后中标。施工前对高压管道进行无损检测,发现甲供的高压管件(设计压力为12MPa)焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。【问题】1.以不压缩各工序的工作时间及作业方式为前提条件,画出重编的网络计划图。工期可缩短多少天?2.发现高压管件不合格,A公司应如何处理?3.A公司索赔成立的条件是什么?4.该工程进行赶工方法有哪些?应遵循什么原则??
答案解析
正确答案:答案:答1:重编的网络计划图如下:
缩短工期20天。答2:发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。答3:A公司索赔成立的条件必须是同时满足了以下三个条件:(1)高压管件为甲供不合格品,不属于A公司的责任;(2)已造成了A公司的额外损失;(3)A公司在约定的时效内发出了索赔意向书、递交了索赔报告。答4:该工程进行赶工的方法有:(1)改变作业方法,连续作业改为平行作业;(2)缩短作业时间。赶工应遵循:该工作有压缩空间,赶工费用低。
缩短工期20天。答2:发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。答3:A公司索赔成立的条件必须是同时满足了以下三个条件:(1)高压管件为甲供不合格品,不属于A公司的责任;(2)已造成了A公司的额外损失;(3)A公司在约定的时效内发出了索赔意向书、递交了索赔报告。答4:该工程进行赶工的方法有:(1)改变作业方法,连续作业改为平行作业;(2)缩短作业时间。赶工应遵循:该工作有压缩空间,赶工费用低。相关题目
单选题
245.下列风管中,与碳素钢支架的接触处应采取隔绝措施的是()。
单选题
244.风管穿过防火墙体时,必须设置厚度不小于()。
单选题
243.工作压力大于1000Pa的调节风阀,生产厂应提供在()下能自由开关的试验报告。
单选题
242.不锈钢板风管制作中,错误的是()。
单选题
241.各类耐压塑料管最小强度试验压力(冷水)为()。
单选题
240.下列风机盘管机组的参数,不是复试的参数是()。
单选题
239.空调系统的制冷机组单机试运转不应少于()。
单选题
238.冷凝水管道安装完工后,应进行()。
单选题
237.下列防火阀中,需设置独立吊架的是()。
单选题
236.冷却塔的进风测距建筑物应大于()。
