3.管道工程的相关定额见下表企业管理费和利润分别是人工费的85%和35%。问题:按照《建设工程工程量清单计价规范》( )的相关规定及统一编码;组成下列问题。工程量清单统一项目编码

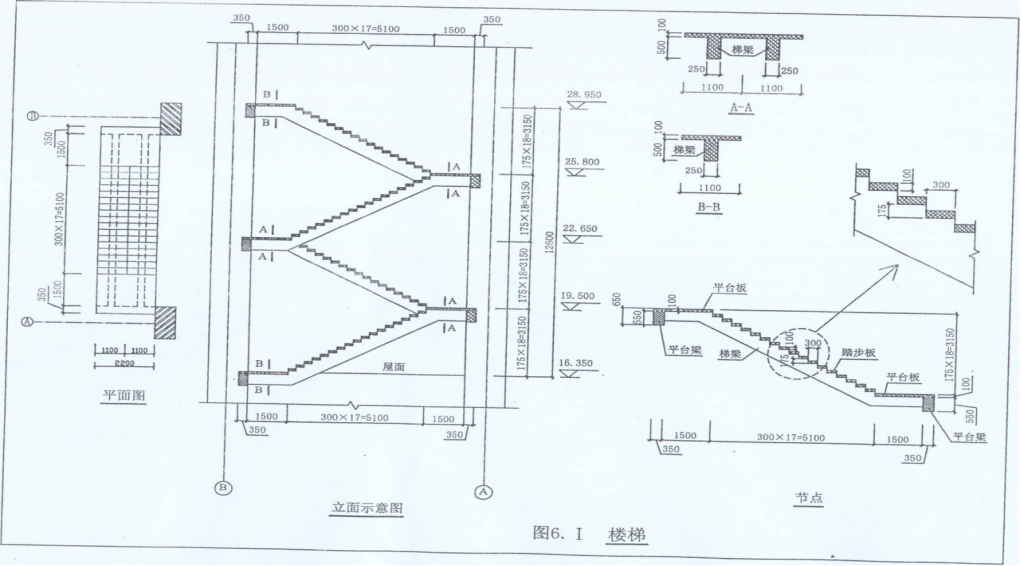

3.按照《建设工程工程量清单计价规范》 的规定,在答题纸上表6.I.3“分部分项工程量清单与计价表”中,编制现浇混凝土直形楼梯工程量清单及计价表。( )表6.1.1 工程量计算表 单位:m3( )表6.1.2 工程量清单综合单价分析表问题3.表6.1.3 分部分项工程量清单与计价表
【案例7土建答案】试题7:( )
2.( )按照《建设工程工程量清单计价规范》 的规定,列式计算现浇混凝土直形楼梯的工程量(列出计算过程)。(2)施工企业按企业定额和市场价格计算出每立方米楼梯现浇混凝土的人工费、材料费、机械使用费分别为:165元、356.6元、52.1元。并以人工费、材料费、机械使用费之和为基数计取管理费(费率取9%)和利润(利润率取4%)。在答题纸表6.I.2“工程量清单综合单价分析表”中,作现浇混凝土直形楼梯的工程量清单综合单价分析(现浇混凝土直形楼梯的项目编码为010406001)。
1.根据图6.Ⅲ.1所示和表6.Ⅲ.1给定的项目统一编码编制分部分项工程量清单,并将计算过程及结果填入表6.Ⅲ.2分部分项工程量清单表
4.配管水平长度见图示括号内数字,单位为米
2.依据上述条件计算单位工程费用,编制表6.Ⅱ.3单位工程费用汇总表。并在表下面列出措施项目清单费用和税金的计算过程(计算式)。(保留两位小数)表6.Ⅱ.3 单位工程费汇总表【案例6管道答案】问题1:表6.Ⅱ.2’ 分部分项工程量清单问题2:表6.Ⅱ.3’ 单位工程费汇总表措施项目清单费用计算过程(计算式):( )脚手架搭拆费:15×7%+15×7%×25%×(50%+60%)=1.05+0.29=1.34(万元)(2分)(2)大型机械进出场费:(1+3+4.9)+1×(50%+60%)=8.9+1.1=10(万元)(2分)(3)安全、文明施工等措施项目费用:40万元 (1分)(4)措施项目清单费用合计:1.34+10+40=51.34(万元) (2分)税金计算过程(计算式):税金=(1770+51.34+100+80)×11%=220.15(万元)(2分)Ⅲ.电气安装工程某贵宾室照明系统中1回路如图6.Ⅲ.1所示。表6.Ⅲ.1为计算该照明工程的相关费用:表6.Ⅲ.1 照明工程的相关费用表

图6.Ⅲ.1 照明平面图设 计 说 明:
6.管道安装就位后,所有管道外壁手工除锈后均刷防锈漆两遍。采用岩锦管壳( )作绝热层,外包铝箔保护层。表6.Ⅱ.1 分项工程名称与统一编码表6.Ⅱ.2 分部分项工程量清单
1.根据图6.Ⅱ.1所示内容和《建设工程工程量清单计价规范》的规定和表6.Ⅱ.1所列的分部分项工程量清单的统一项目编码,编制分部分项工程量清单( ),并将计算过程及结果填入表6.Ⅱ.2。

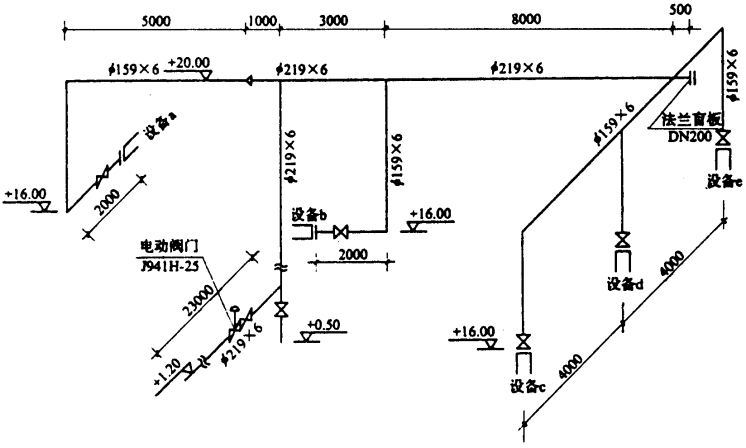

图6.Ⅱ.1热交换装置部分管道系统图设 计 说 明:
3、根据表6.Ⅰ.2现浇混凝土梁定额消耗量、表6.Ⅰ.3各种资源市场价格和管理费、利润及风险费率标准( ),编制KL5梁现浇混凝土梁的工程量清单综合单价分析表( ),见表6.Ⅰ.4。表6.Ⅰ.2 混凝土梁定额消耗量( )表6.Ⅰ.3 各种资源市场价格表表6.Ⅰ.4 工程量清单综合单价分析表【案例6土建答案】问题1:混凝土工程量:0.3×0.65×7×2=2.73 m3( )问题2:表6.Ⅰ.1’ KL5梁钢筋工程量计算表问题3:表6.Ⅰ.4’ 工程量清单综合单价分析表Ⅱ.工业管道安装工程某一化工生产装置中部分热交换工艺管道系统,如图6.Ⅱ.1所示。计算该管道系统工程相关费用的条件为:分部分项工程量清单项目费用合计1770万元,其中人工费15万元。管理费、利润分别按人工费的50%、60%计。脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费1万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。其他项目清单费用100万元;规费80万元。以上均不含增值税,增值税税金按11%计。【问题】
2、列表计算KL5梁的钢筋工程量。将计算过程及结果填入钢筋工程量计算表6.Ⅰ.1中。已知 Φ22钢筋理论质量为2.984kg/m, Φ20钢筋理论质量为2.47kg/m, Φ16钢筋理论质量为1.58kg/m,Φ8钢筋理论质量为0.395kg/m。拉筋为Φ6钢筋,其理论质量为0.222kg/m。纵向受力钢筋端支座的锚固长度按规范计算( ),腰筋锚入支座长度为15d,吊筋上部平直长度为20d。箍筋加密区为1.5倍梁高,箍筋长度和拉筋长度均按内包尺寸每个弯钩加10d计算,拉筋间距为箍筋非加密区间距的两倍,混凝土保护层厚度为25mm。表6.Ⅰ.1 KL5梁钢筋工程量计算表
