3.某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)的工程,其中某一个单位工程施工进度计划见下图:问题 (1)该网络计划第⑥节点的最早可能开始时间 (2)第⑥节点的最迟必须开始时间 (3)D项工作的总时差 (4)关键线路

答案解析

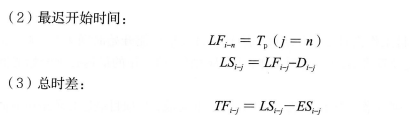

正确答案:答案: (1)设第⑥节点的最早可能开始时间为80d; (2)设第⑥节点的最迟必须开始时间为80d; (3)设D项工作的总时差为20d; (4)关键线路是①一②一⑤一⑥一⑦。 1.最早开始时间:最早开始时问(ESi-j):各紧前工作全部完成后,工作i-j有可能开始的最早时间; 最迟开始时间(LSi-j):在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻; 最迟结束时间(LFi-j):在不影响整个任务按期完成的前提下,工作i-j必须结束的最迟时刻; 工作持续时间(Di-j):完成工作所需时间; 总时差(TFi-j):在不影响总工期的前提下,工作i-j可以利用的机动时间。 (4)关键线路:①一②一⑤一⑥一⑦的时间最长且各项工作的总时差为0d

相关知识点:

网络计划节点时间总时差关键线

一级建造师-民航机场工程管理与实务(官方)
