154.(2019年真题)根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),不属于监理单位质量控制考核内容的是()。
答案解析
解析:
相关题目
172.某水利工程施工项目,发包人依据《水利水电工程标准施工招标文件》(2009年版),与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。施工中发生了下列事件:事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案。设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:(1)混凝土坝A:砂卵石、岩石地基开挖70元/m3;B:基础处理80元/m3。(2)土石坝C:砂卵石、岩石地基开挖50元/m3;D:基础处理60元/m3。事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。问题:(1)该工程的合同工期应为多少天?为什么?(2)在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。(3)在事件1的变更中若涉及需要调整合同价格时,应遵循什么原则?(4)在事件2中,如果从4个单价中选用的话,你认为哪一项单价最为合理?说明理由。(5)在事件3中,施工单位的检验费用支付申请和工期索赔是否成立?为什么?

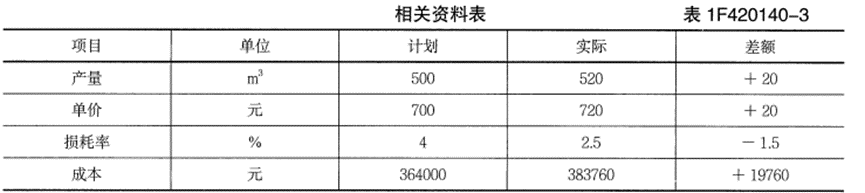

171.某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420140-3相关资料进行项目成本分析。
问题:(1)施工成本分析的方法有哪几种?(2)该工程施工项目成本差异是多少?(3)试用因素分析法分析该工程成本差异的原因。
170.某水闸为14孔开敞式水闸,设计流量为2400m3/s。每个闸墩划分为一个单元工程,其中第4号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8m3,模板面积为509.6m2,钢筋量为30.5t。闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的《水利水电工程混凝土模板工序质量评定表》见下表。水利水电工程混凝土模板工序质量评定表
问题:(1)指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载?(2)根据水利水电工程施工质量评定有关规定,指出《水利水电工程混凝土模板工序质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。(3)统计《水利水电工程混凝土模板工序质量评定表》中各“项次”实测值合格点数,计算各“项次”实测值合格率,写出评定表中“检测结果”栏内相应数据。(4)写出评定意见及工序质量等级。
169.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果见下表。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
问题:(1)在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?(2)对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?(3)上述经承包商返工处理的单元工程质量能否自评为优良?为什么?(4)根据混凝土模板安装质量检查检测结果,指出该工序的施工质量等级并说明理由。
168.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20日~9月22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月18日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。问题:(1)业主自行决定采取邀请招标方式的做法是否妥当?说明理由。(2)C企业和E企业的投标文件是否有效?分别说明理由。(3)请指出开标工作的不妥之处,说明理由。(4)请指出评标委员会成员组成的不妥之处,说明理由。(5)招标人确定A企业为中标人是否违规?说明理由。(6)合同签订的日期是否违规?说明理由。
167.某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。事件3:C投标人投标保函有效期为70天。事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。问题:(1)项目法人对招标代理公司提出的要求是否正确?说明理由。(2)分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。(3)G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?(4)该项目中标人应为哪一家?合同价为多少?
166.某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款。(2)业主自第一个月起,从承包商的工程款中,按3%的比例扣留保修金。(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1)。(4)每月签发付款最低金额为15万元。(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,连续3个月内均匀扣回。承包商每月实际完成并经签证确认的工程量见下表。r
n问题:(1)签约合同总价为多少?(2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?(3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
165.某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420140-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
问题:(1)该网络计划的计划工期为多少天?(2)哪些工作是关键工作?(3)按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
164.某水利水电工程项目的原施工进度网络计划(双代号)如图1F420140-6所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000m3、10000m3、6000m3,共计23000m3,土方单价为15元/m3。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/m3下降到13元/m3。合同约定机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000m3,施工时间需要3个月。事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。问题:(1)在不改变各工作历时的情况下,发生事件1后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?(2)按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?(3)土方工程N完成后,施工单位提出如下索赔:①增加土方工程施工费用13.5万元。②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元。③延长工期3个月。施工单位上述索赔是否合理?说明理由。
163.某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个。主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”问题:(1)根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。(2)大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?(3)大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?(4)根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?(5)根据水利水电工程有关质量评定规程,上述验收结论应如何修改?
