2021年一建市政公用工程实务
2,259
简答题

184.某城市新建主干道,长2.5km,设双向四车道,路面组成结构如下:20cm石灰稳定碎石底基层,38cm水泥稳定碎石基层,8cm粗粒式沥青混合料下面层,6cm中粒式沥青混合料中面层,4cm细粒式沥青混合料表面层。施工机械主要有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。底基层直线段由中间向两边,曲线段由外侧向内侧碾压,沥青混合料摊铺时随时对温度进行检查,轮胎压路机初压速度为1.5~2.0km/h。施工现场公示牌设置为:工程概况牌、安全生产牌、文明施工牌,安全纪律牌。施工分为Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ5个部分,Ⅰ、Ⅱ作业时间如表1所示,Ⅲ、Ⅳ、Ⅴ作业均为1周。【问题】1.补充该工程施工机械种类。2.底基层应采用哪种辗压方法沥青混合料的初压设备包括哪些3.沥青混合料辗压温度的确定因素有哪些4.本案例中的施工现场公示牌还需补充设置哪些5.完善横道图,并计算工期。

答案解析

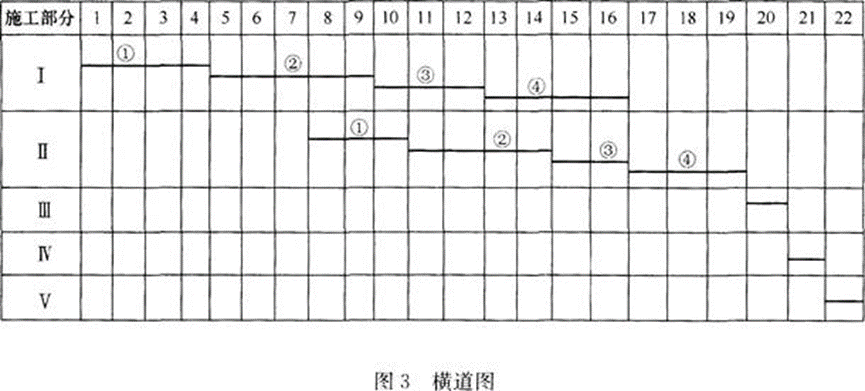

正确答案:答案:1.补充的施工机械种类还有:风钻、小型夯机、切割机、装载机、推土机、破碎机、摊铺机、沥青洒布车等。2.(1)底基层直线段和不设超高的平曲线段由两侧向中心碾压,设超高的平曲线段由内侧向外侧碾压。(2)沥青混合料的初压设备包括:振动压路机、钢筒式压路机。3.沥青混合料碾压温度的确定因素有:沥青混合料种类、压路机种类、气温、下面层厚度。4.本案例中的施工现场公示牌还需补充设置:管理人员名单及监督电话牌、消防保卫牌。5.完善后的横道图如图3所示。工期=7+(3+4+2+3)+(1+1+1)=22周。@##
题目纠错
2021年一建市政公用工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
