16.(2020年真题)淤泥、淤泥质土及天然强度低、()的黏土统称为软土。
答案解析
解析:
相关题目

187.A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顸管工程施工方案,并已经通过专家论证。施工过程中发生如下事件:事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批;隹后实施。
【问题】1.本工程中工作井是否需要编制专项方案说明理由。2.设备放在小区绿地暂存,应履行哪些程序或手续3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作4.项目经理批准施工变更方案是否妥当说明理由。5.项目部就事件1的拆迁影响,可否向建设方索赔如可索赔,简述索赔项目。

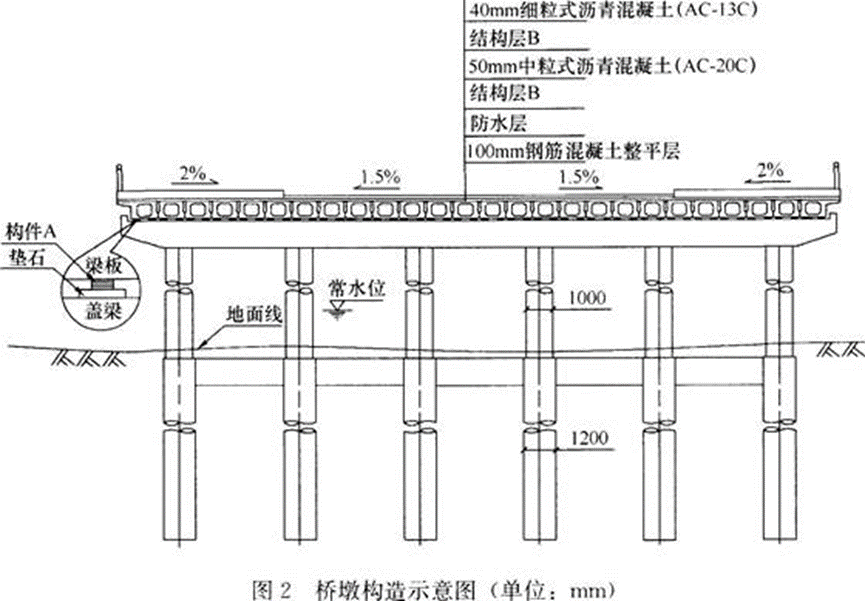

186.某公司承建一座城市桥梁。该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及φ1000mm圆柱式墩,重力式U形桥台,基础均采用φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图2所示。

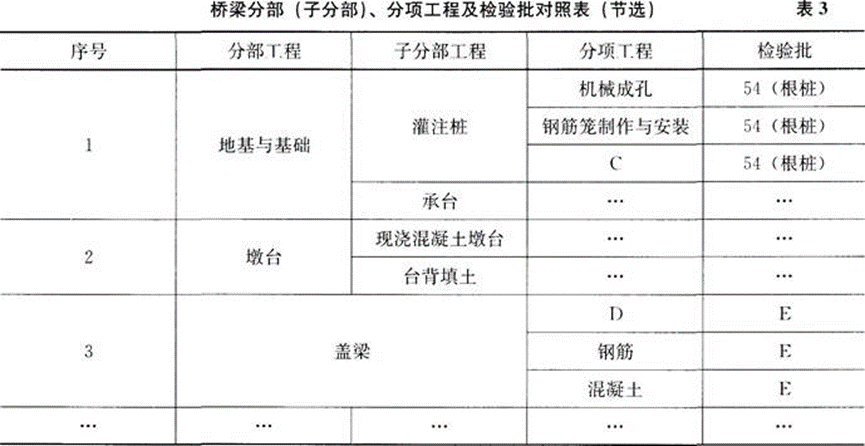

开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表3。
工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理。此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。【问题】1.写出图2中构件A和桥面铺装结构层8的名称,并说明构件A在桥梁结构中的作用。2.列式计算图2中构件A在桥梁中的总数量。3.写出表3中C、D和E的内容。4.施工单位应向哪个单位申请工程竣工验收5.工程完工后,施工单位在申请工程竣工验收前应做好哪些工作
185.某小区新建热源工程,安装了3台14MW燃气热水锅炉。建设单位通过招标投标程序发包给A公司,并在工程开工前办理了建设工程质量安全监督手续、消防审批手续以及施工许可证。A公司制定了详细的施工组织设计,并履行了报批手续。施工过程中出现了如下情况:(1)A公司征得建设单位同意,将锅炉安装工程分包给了具有资质的B公司,并在建设行政主管部门办理了合同备案。(2)设备安装前,B公司与A公司在监理单位的组织下办理了交接手续。(3)在设备安装过程中,当地特种设备安全监察机构到工地检查,发现参建单位尚未到监察机构办理相关手续,违反了有关规定。燃烧器出厂资料中仅有出厂合格证。(4)B公司已委托第三方无损检测单位进行探伤检测,委托前,对其资质进行了审核,并通过了监理单位的审批。【问题】1.B公司与A公司应办理哪些方面的交接手续2.请指出参建单位中的哪一方应到监察机构办理相关手续,并写出手续名称。3.燃烧器出厂资料中,还应包括什么4.请列出B公司对无损检测单位及其人员资质审核的主要内容。
184.某城市新建主干道,长2.5km,设双向四车道,路面组成结构如下:20cm石灰稳定碎石底基层,38cm水泥稳定碎石基层,8cm粗粒式沥青混合料下面层,6cm中粒式沥青混合料中面层,4cm细粒式沥青混合料表面层。施工机械主要有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。底基层直线段由中间向两边,曲线段由外侧向内侧碾压,沥青混合料摊铺时随时对温度进行检查,轮胎压路机初压速度为1.5~2.0km/h。施工现场公示牌设置为:工程概况牌、安全生产牌、文明施工牌,安全纪律牌。施工分为Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ5个部分,Ⅰ、Ⅱ作业时间如表1所示,Ⅲ、Ⅳ、Ⅴ作业均为1周。【问题】1.补充该工程施工机械种类。2.底基层应采用哪种辗压方法沥青混合料的初压设备包括哪些3.沥青混合料辗压温度的确定因素有哪些4.本案例中的施工现场公示牌还需补充设置哪些5.完善横道图,并计算工期。
183.A公司投标一新建水厂工程,在投标时发现招标文件中的措施项目清单中只有模板、支架、脚手架以及文明施工等项目,A公司觉得水池主体施工中的措施项目不全,但也未在答疑中提出此事,而是根据企业投标施工方案在措施项目清单中补充了相应的措施项目。A公司4500万中标该工程,建设单位在签订合同前要求A公司让利8%,A公司最终认同了建设单位提出的条件,按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同。A公司按照GF-2013-0201的要求派出了一名建造师担任本工程项目经理,并从另一个正在收尾工作的项目部临时租借两名测量员及正在使用的测量仪器,进场后立即进行测量放线工作。新建水池地下水位低、开挖浅且土质较好,故采用放坡开挖。后因水池结构变更,使得施工进入雨季,项目部针对基坑雨季施工采取了基坑坡面喷射混凝土和坡顶硬化的处理措施。项目部在水池施工过程中的底板与侧墙施工缝安放止水钢板,在水池墙体管线进出水池部位安放了穿墙套管。项目部在技术交底中要求止水钢板不得有孔洞,止水带安装应牢固,位置准确,其中心线与变形缝的中心线应对正;穿墙套管安装要求位置准确且垂直模板。在水池侧墙拆模后发现有部分位置钢筋外露。【问题】1.A公司在投标中的做法是否妥当,水池主体施工的具体措施费还应该包括哪些项目?2.建设单位在合同签订时的要求有何不妥?双方签订的合同是否有效?3.A公司派驻的项目经理应符合哪些要求?项目部的测量安排有哪些问题?4.项目部对于基坑的雨季施工措施是否完善,如不完善请补充。5.补充止水钢板和穿墙套管的其余要求,水池露筋可能原因是什么?
182.某公司以1300万元的报价中标一项直埋热力管道工程,并于收到中标通知书50天后,接到建设单位签订工程合同的通知。招标书确定工期为150天,建设单位以采暖期临近为由,要求该公司即刻进场施工并要求在90天内完成该项工程。该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经验的人担任项目经理。此外,由于焊工不足,该工程项目部抽调具有所需焊接项目合格证,但已在其他岗位工作近一年的人员充实焊工班,直接进入现场进行管道焊接。为保证供暖时间要求,工程完工后,即按1.25倍设计压力进行强度和严密性试验,试验后连续试运行48小时后投入供热运行。【问题】1.指出建设单位存在的违规事项。2.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的基本条件。3.指出项目部抽调焊工做法中存在的问题,说明正确做法。4.指出功能性试验存在的问题,说明正确做法。
181.某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。路基正式压实前选取了?200m?作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期?20?天,施工单位提出工期和费用索赔。事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如下表所示。
【问题】1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数。2.分别指出事件一种压实作业的错误之处并写出正确做法。3.事件二中,施工单位的索赔是否成立?说明理由。4.分别计算事件三借土回填和抛石挤淤的费用。
180.某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了如下网络计划图,经监理工程师批准后实施。
在施工过程中,发生了以下事件:事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故造成3万元损失,工期延长了5d。事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。事件三:钢筋进场后,施工单位认为该钢筋由业主提供,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。【问题】1.根据网络图计算该工程的总工期,找出关键线路。2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。3.事件一中造成钻孔偏斜的原因可能有哪些?4.事件三中监理工程师要求停工整改的理由是什么?
179.A公司中标城市轨道工程,工程从K108+735.82m~K111+11.57m,包括暗挖往返隧道与明挖车站两座,车站规模分别为180mx50m和160mx50m(长×宽)。工程地质资料显示,本工程地质条件复杂,隧道穿越地带部分有地下水,且其中一段地层含有沼气。项目部确定坍塌、爆炸、触电、机械伤害为主要风险源。项目部在暗挖隧道施工方案中将①隧道开挖、②隧道柔性防水、③隧道前方土体加固、④喷射混凝土、⑤二次衬砌等工序作为本次施工的重点。为保证柔性防水的质量,柔性防水层缝隙采用专用热合机焊接。在隧道与车站衔接位置采用长管棚支护,公司在编制管棚施工方案时确定管棚长度为14m,采用DN100钢管,钢管长度6m,项目部编制管棚施工工艺流程为①施工准备一②测放孔位→③钻机就位→④口→⑤压入钢管→⑥注浆(向钢管内或管周围土体)→⑦口→⑧养护→⑨开挖。施工单位在开工前编制了安全技术措施,在安全技术措施中包含施工总平面图,在图中对危险的油库、易燃材料库等位置按照施工要求和安全操作规程明确定位。【问题】1.列式计算本工程需要暗挖隧道多少m?2.本工程风险源识别还应该增加哪些内容?3.将背景中的隧道施工方案工序用序号进行排列,热合机焊接有哪些具体要求?4.补充管棚施工流程中④和⑦的内容,本工程中管棚施工需要哪些机械设备?5.安全技术措施中的施工总平面图还应对哪些位置按照施工要求和安全操作规程的要求确定位,并提出具体要求?
178.某城市引水工程,输水管道为长980m、DN3500mm钢管,采用顶管法施工;工作井尺寸8m×20m,挖深15m,围护结构为Φ800mm钻孔灌注桩,设四道支撑。工作井挖土前,经检测发现三根钻孔灌注桩桩身强度偏低,造成围护结构达不到设计要求。调查结果表明混凝土的粗、细骨料合格。顶管施工前,项目部把原施工组织设计确定的顶管分节长度由6.6m改为8.8m,仍采用原龙门吊下管方案,并准备在现场予以实施。监理工程师认为此做法违反有关规定并存在安全隐患,予以制止。顶管正常顶进过程中,随顶程增加,总顶力持续增加,在顶程达三分之一时,总顶力接近后背设计允许最大荷载。【问题】1.钻孔灌注桩桩身强度偏低的原因可能有哪些?应如何补救?2.说明项目部变更施工方案的正确做法。3.改变管节长度后,应对原龙门吊下管方案中哪些安全隐患点进行安全验算?4.顶力随顶程持续增加的原因是什么?应采取哪些措施处理?
