简答题
158.项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400~0+450处穿越现有道路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界,将工程划分A1、B1两段施工(见下图),并编制了施工进度计划,总工期为70d。其中,A1段(425m)工期40d,B1段(325m)工期30d,A1段首先具备开工条件。【注】A1、B1为第一次分段;A2、B2、C2为第二次分段。由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议建设单位将现有道路段即(C2段)50m改为顶管施工,需工期30d,取得了建设单位同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。【问题】1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效?2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续?3.采用横道图说明作为项目经理应如何安排在70d内完成此项工程?横道图采用下表(请将横道图复制到答题纸上作答,在试卷上作答无效)。
158.项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400~0+450处穿越现有道路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界,将工程划分A1、B1两段施工(见下图),并编制了施工进度计划,总工期为70d。其中,A1段(425m)工期40d,B1段(325m)工期30d,A1段首先具备开工条件。【注】A1、B1为第一次分段;A2、B2、C2为第二次分段。由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议建设单位将现有道路段即(C2段)50m改为顶管施工,需工期30d,取得了建设单位同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。【问题】1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效?2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续?3.采用横道图说明作为项目经理应如何安排在70d内完成此项工程?横道图采用下表(请将横道图复制到答题纸上作答,在试卷上作答无效)。
4.顶管工作井在地面应采取哪些防护措施?
答案解析

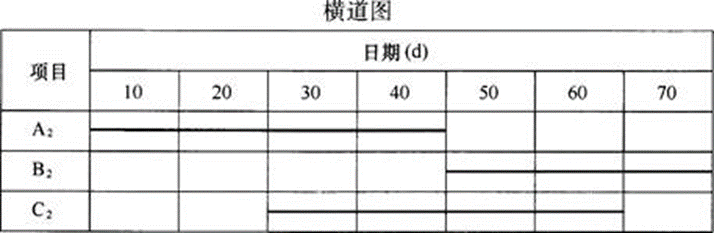

正确答案:答案:1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,该文件上必须由原设计人员和设计单位负责人签字并加盖设计单位印章方为有效。2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理经施工单位技术负责人、总监理工程师签字手续。3.项目经理在70d内完成此项工程的横道图如下表所示:
4.顶管工作井在地面应采取的防护措施为设置警示牌、防护围栏、作业警示灯光标志,挖截水沟防止地面水进入工作坑;做封闭式的井口支撑,防止井口坍塌。
4.顶管工作井在地面应采取的防护措施为设置警示牌、防护围栏、作业警示灯光标志,挖截水沟防止地面水进入工作坑;做封闭式的井口支撑,防止井口坍塌。题目纠错
2021年一建市政公用工程实务
相关题目
单选题
45.(2011年真题)桥面行车面标高到桥跨结构最下缘之间的距离为()。
单选题
44.(2019年真题)下列分项工程中,应进行隐蔽验收的是()工程
单选题
43.(2014年真题关于预应力施工的说法,错误的是()。
单选题
42.(2018年真题)钢筋工程施工中,当钢筋受力不明确时应按()处理。
单选题
41.(2015年真题)关于桥面防水施工质量验收规定的说法,错误的是()
单选题
40.(2018年真题广东海南)设置在桥梁两端,防止路堤滑塌,同时对桥跨结构起支承作用的构筑物是()。
单选题
39.(2016年真题)预应力混凝土应优先采用()水泥。
单选题
38.(2016年真题)关于桥梁防水涂料的说法,正确的是()。
单选题
37.(2018年真题广东海南)在桥梁支座的分类中,固定支座是按()分类的。
单选题
36.(2020年真题)以粗集料为主的沥青混合料复压宜优先选用()。
