AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 2021年一建建筑工程实务 题目详情
C9A778F208C000011AF09EF0677014DA
2021年一建建筑工程实务
2,598
单选题

132.后张法有粘结预应力施工中,与预应力筋孔道同时留设的孔道不包括()。

A
 观测孔
B
 排气孔
C
 灌浆孔
D
 泌水孔

答案解析

正确答案:A

相关知识点:

后张留孔道,排气灌浆别忘掉

2021年一建建筑工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

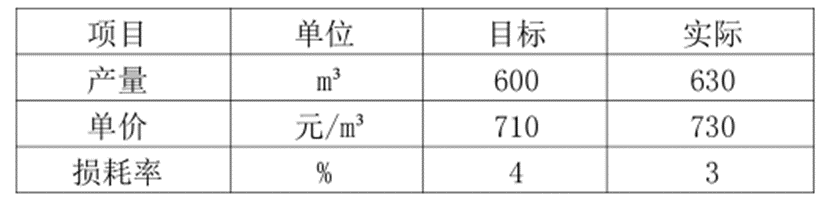

48.某商品混凝土分项工程成本分析资料如图所示。问题:请运用因素分析法列式计算损耗率的变化对混凝土成本的影响程度;请补充施工成本分析的基本方法还有哪些?

单选题

47.某建设工程项目,合同工期为12个月。项目主要材料所占比重为50%,预付款支付比例为15%,从第5个月开始在三个月进度款中平均扣回;每个月的进度款的支付比例为当月完成工程量的80%;质保金为工程价款的3%,逐月扣除。施工单位对中标价进行了分析,费用构成情况是:分部分项工程费3000万元,措施项目费360万元,其他项目费500万元,利润360万元,规费费率按5%计取,增值税税率为11%;该项目暂列金额55万元,材料暂估价120万元(其中甲供材80万元),专业工程暂估价150万元(其中甲方分包专业工程120万元)。问题:1.计算该项目的工程造价、发包人应支付给承包人的预付款。2.不考虑其他因素,如果承包人第5个月完成的工程量为450万元,请计算该月承包人得到的进度款为多少万元?(所有计算结果保留2位小数)

单选题

46.某建设工程,施工单位编制如下网络计划,经监理批准后实施(单位:月)。假设各项工程匀速实施并按最早开始时间作业,箭线下方的数字表示该工作每月计划完成的投资额(单位:万元)。11月底的施工进度计划监测结果如上图实际进度前锋线所示。问题:1.施工进度计划监测方法还有哪些?根据11月底的实际进度前锋线分析工程实际进展情况。2.运用赢得值法分析11月底的进度偏差及进度情况。

单选题

45.某工程施工前,承包人编制了如下双代号网络图(单位:天),经监理批准后实施。工作F施工前,因建设单位设计变更,导致工作F延长5天,施工单位提出5天的工期索赔。问题:请找出原网络计划的关键线路(用节点表示)与计算工期;施工单位的索赔是否成立,请说明理由。

单选题

44.某建设项目,施工现场的有关临时设施设置情况如下:事件1:生活区工人宿舍共550㎡,项目部配备了11只10L灭火器,放置在高度为1.5m高的窗台上。事件2:施工现场堆放油漆等易燃物的仓库设置在施工现场的上风地带且设置了一个宽为0.6m的大门,仓库四周设置了4m宽的消防通道。事件3:在堆放大量易燃物的场地进行焊割作业时,乙炔瓶与氧气瓶的间距为6m,动火点与两瓶的距离为8m,与其他易燃易爆物品的距离为20m,且监理人员检查发现动火证为该项目结构二层焊接时办理,要求其立即停止作业并重新办理动火审批手续。问题:1.事件1中,指出的不妥之处,并给出正确做法。2.事件2中,指出的不妥之处,并给出正确做法。3.事件3中,指出监理人员要求其立即停止动火作业是否合理,说明理由?如何办理该动火作业审批手续?还存在哪些不妥之处,并给出正确做法。

单选题

43.某办公楼工程,建筑面积45000m2,地下二层,地上二十六层,框架-剪力墙结构,设计基础底标高为-9.0m,由主楼和附属用房组成。基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质粘土且局部有滞水层。监理人员检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为1.6m;食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。问题:有哪些不妥之处并说明正确做法。手提式灭火器还有那些放置方法?

单选题

42.某施工单位承接了两栋住宅楼,总建筑面积65000m2,均为筏板基础(上反梁结构),地下2层,地上30层,地下结构连通,上部为两个独立单体一字设置,设计形式一致,地下室外墙南北向距离40m,东西向距离120m。结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队。在基坑上口周边四个转角处分别设置了临时消火栓,在60m2的木工棚内配备了2只灭火器及相关消防辅助工具。消防检查时对此提出了整改意见。问题:指出上述背景的不妥之处,并分别给出正确做法

单选题

41.某主体结构钢筋绑扎完毕后、混凝土梁浇筑前,施工单位直接向监理单位报请钢筋工程验收,因监理工程师未能在约定的时间内进行检查验收也未提出其他要求,施工单位自行覆盖。拆模后发现某主梁有贯通裂缝,监理工程师要求钻孔重新检查。施工单位以监理工程师存在过错为由拒绝。问题:1.施工单位自行覆盖、浇筑混凝土是否合理?请说明理由。2.施工单位拒绝是否合理?请说明理由。3.本案,若对该主梁进行钻孔重新检查,由此增加的费用、延误的工期谁承担?

单选题

40.某高档写字楼工程,抗震设防烈度为7度,南侧、北侧两个外立面采用玻璃幕墙,面积同为2200㎡。幕墙构配件进场后,安装单位组装了若干试件,并自行检查了气密性能、水密性能检测。幕墙验收时每1000㎡划分为一个检验批,每检验批各抽查8处;将南侧、北侧剩下的共计400㎡划分为一个检验批进行检查。问题:指出上述不妥之处,并给出正确做法。

单选题

39.某工程项目,地下室迎水面采用防水采用高聚物改性沥青防水卷材外防外贴法施工,地下室底、顶板和侧墙设计采用C35P6混凝土浇筑。防水总面积为2000㎡,防水混凝土浇筑量为3860m3。施工过程中,发生如下事件:事件1:地下防水混凝土施工前,施工单位上报如下施工方案:”严格按照设计要求进行试配,并依此确定最终施工配合比;采用分层浇筑,分层厚度为600mm,采用高频机械分层振捣密实且振捣时间控制在5s左右,墙体的水平施工缝距离预留孔洞边缘、(拱)板墙接缝线以下200mm处,并按规定留置标养和抗渗时间;终凝后连续保湿养护7d;防水卷材施工时,先铺立面、再铺平面……”监理工程师认为存在错误之处,责令改正后重新上报。事件2:该地下防水工程检查结果如下:有一处漏水点,湿渍总面积为1.5㎡,其中最大一处湿渍面积为0.2㎡,某100㎡的检查面积湿渍有3处。问题:1.事件1中,指出施工方案中的不妥之处,并给出正确做法;请分别指出需要留置多少组、多少个标养试件和抗渗试件,并说明理由。2.事件2中,该地下防水工程的检查结果是否合格?请说明理由

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
