128.关于施工缝的留置位置说法,正确的是()。
答案解析
解析:

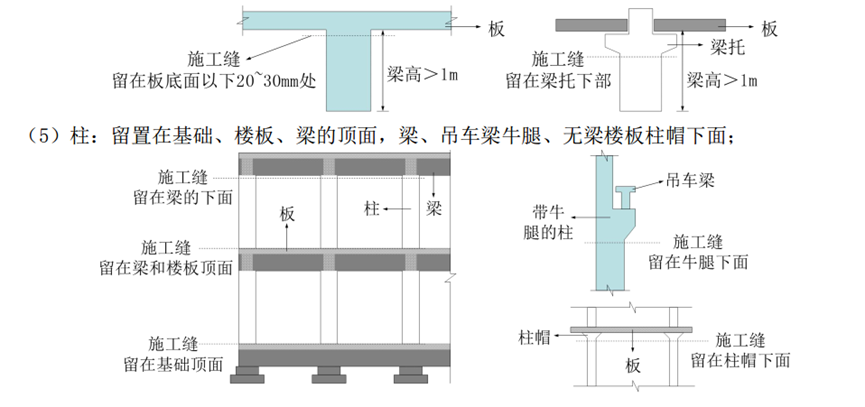

(6)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。相关知识点:
施工缝留置,位置选择要注意
相关题目
52.某工程项目地下2层,地上16层,层高均为4m。现场监理机构进行安全隐患检查时发现如下情形:(1)外设的楼梯口、楼梯平台处仅设置了密目式安全立网进行防护。(2)建筑物的外围边沿,对于有外脚手架处采用密目式安全立网进行防护且设置在双排脚手架的内侧立杆上;没有外脚手架处采用了防护栏杆进行防护,且上杆离地高度为1m,下设高度为150mm的挡脚板,栏杆柱间距为1.8m,但未设下横杆。(3)施工电梯与建筑物间的停层平台两侧采用了防护栏杆、密目式安全网进行封闭,并在停层平台口设置了高度为1.5m的防护门,防护门向外开启。(4)现场一1800mm×2000mm的水平洞口施工单位采用了高度1.5m的防护栏杆和工具式栏板进行封闭,并设置了挡脚板。(5)电梯井口施工单位采用了防护栏杆进行防护,水平洞口每隔两层采用密目式安全立网进行防护。(6)屋面坡度为30°,铺贴卷材时,施工单位在屋檐处仅采用了高度为1.2m的防护栏杆进行防护。(7)施工单位分别在2层、7、12层的楼层外沿搭设了外挑长度为5m的呈水平布置的安全防护网,并每隔3m设置了一根支撑杆,支撑杆的水平夹角为30°。(8)悬挑式卸料平台悬挑长度4.5m,搁置点与支撑点位于悬挑出楼层的阳台上,两侧各设2个吊环,采用吊钩直接与吊环连接,上端与脚手架的内侧立杆连接;平台的外侧略高于内侧,周边采用防护栏杆、挡脚板与安全立网封闭。(9)在一楼人员进出的通道口设置了双层防护棚,下层离地高度为3.5m,上层离地高度为4m,均采用竹笆搭设,防护棚的长度为5m。基于上述检查发现的情形,监理工程师立即向施工单位下达了整改通知单。问题:逐一指出上述检查中的问题,并分别给出正确做法。
51.某项目10层,层高均为3m,采用落地式钢管脚手架。施工单位编制的外墙脚手架侧面图如下所示:
问题:根据图示,请指出不妥之处,并给出正确做法

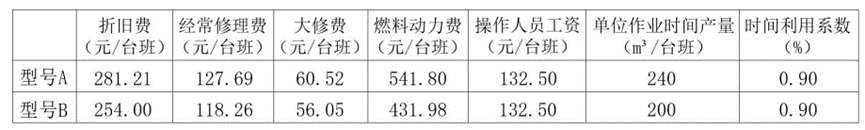

50.有两台挖掘机,相关参数见下表(除表中所列参数,其他因素均不考虑)
问题:运用单位工程量成本比较法,应选择哪台挖掘机
49.某新建办公楼工程,建筑面积48000m2,地下二层,地上六层,合同工期为2013年7月1日起至2015年5月30日止。该项目2013年度需要采购钢筋总量为1800t,按照工程款收支情况,提出两种采购方案:方案一:以一个月为单位采购周期。一次性采购费用为320元,钢筋单价为3500元t,仓库月储存率为4‰。方案二:以二个月为单位采购周期。一次性采购费用为330元,钢筋单价为3450元/t,仓库月储存率为3‰。问题:列出计算采购费用和储存费用之和,并确定总承包单位应选择哪种采购方案?
48.某商品混凝土分项工程成本分析资料如图所示。
问题:请运用因素分析法列式计算损耗率的变化对混凝土成本的影响程度;请补充施工成本分析的基本方法还有哪些?
47.某建设工程项目,合同工期为12个月。项目主要材料所占比重为50%,预付款支付比例为15%,从第5个月开始在三个月进度款中平均扣回;每个月的进度款的支付比例为当月完成工程量的80%;质保金为工程价款的3%,逐月扣除。施工单位对中标价进行了分析,费用构成情况是:分部分项工程费3000万元,措施项目费360万元,其他项目费500万元,利润360万元,规费费率按5%计取,增值税税率为11%;该项目暂列金额55万元,材料暂估价120万元(其中甲供材80万元),专业工程暂估价150万元(其中甲方分包专业工程120万元)。问题:1.计算该项目的工程造价、发包人应支付给承包人的预付款。2.不考虑其他因素,如果承包人第5个月完成的工程量为450万元,请计算该月承包人得到的进度款为多少万元?(所有计算结果保留2位小数)
46.某建设工程,施工单位编制如下网络计划,经监理批准后实施(单位:月)。
假设各项工程匀速实施并按最早开始时间作业,箭线下方的数字表示该工作每月计划完成的投资额(单位:万元)。11月底的施工进度计划监测结果如上图实际进度前锋线所示。问题:1.施工进度计划监测方法还有哪些?根据11月底的实际进度前锋线分析工程实际进展情况。2.运用赢得值法分析11月底的进度偏差及进度情况。
45.某工程施工前,承包人编制了如下双代号网络图(单位:天),经监理批准后实施。
工作F施工前,因建设单位设计变更,导致工作F延长5天,施工单位提出5天的工期索赔。问题:请找出原网络计划的关键线路(用节点表示)与计算工期;施工单位的索赔是否成立,请说明理由。
44.某建设项目,施工现场的有关临时设施设置情况如下:事件1:生活区工人宿舍共550㎡,项目部配备了11只10L灭火器,放置在高度为1.5m高的窗台上。事件2:施工现场堆放油漆等易燃物的仓库设置在施工现场的上风地带且设置了一个宽为0.6m的大门,仓库四周设置了4m宽的消防通道。事件3:在堆放大量易燃物的场地进行焊割作业时,乙炔瓶与氧气瓶的间距为6m,动火点与两瓶的距离为8m,与其他易燃易爆物品的距离为20m,且监理人员检查发现动火证为该项目结构二层焊接时办理,要求其立即停止作业并重新办理动火审批手续。问题:1.事件1中,指出的不妥之处,并给出正确做法。2.事件2中,指出的不妥之处,并给出正确做法。3.事件3中,指出监理人员要求其立即停止动火作业是否合理,说明理由?如何办理该动火作业审批手续?还存在哪些不妥之处,并给出正确做法。
43.某办公楼工程,建筑面积45000m2,地下二层,地上二十六层,框架-剪力墙结构,设计基础底标高为-9.0m,由主楼和附属用房组成。基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质粘土且局部有滞水层。监理人员检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为1.6m;食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。问题:有哪些不妥之处并说明正确做法。手提式灭火器还有那些放置方法?
