AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 2021年一建建筑工程实务 题目详情
C9A778F208C000011AF09EF0677014DA
2021年一建建筑工程实务
2,598
单选题

52.某三个一组的砂浆立方体试件,三个试件的抗压强度值分别为10.0MPa、9.6MPa、8.0MPa。则该组砂浆试件的抗压强度值为()MPa。

A
8
B
9.2
C
9.6
D
 试验结果无效

答案解析

正确答案:C

相关知识点:

砂浆抗压值,中间值为准

2021年一建建筑工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

128.【背景资料】某开发商投资新建一栋24层住宅楼,经公开招投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工总承包合同。本合同总价5000万元,其中工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月等额扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。施工过程中,发生如下事件:事件一:公司委派另一处于后期收尾阶段项目的项目经理兼任该项目的项目经理。由于项目经理较忙,责成项目总工程师组织编制该项目的《项目管理实施规划》。项目总工程师认为该项目《施工组织设计》编制详细、完善.满足指导现场施工的要求,可以直接用《施工组织设计》代替《项目管理实施规划》,不需要再单独编制。事件二:本工程总施工时间7个月,施工过程中,每月完成的工作量统计如下表:事件三:施工过程中,双方签订《关于钢筋价格调整的补充协议》,确定因钢材涨价增补价差40万元。因施工单位现场管理不力,建设单位罚款5万元。【问题】1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?2.指出事件一中不妥之处,并分别说明理由。3.事件二中,7、8月份开发公司应支付工程款多少万元?截至8月末累计支付工程款多少万元?4.事件三中,工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元(结果均保留两位小数)?5.《建设工程施工合同(示范文本)》GF-2013-0201由哪些部分组成?并说明事件一中《关于钢筋价格调整的补充协议》归属于合同的哪个部分?

单选题

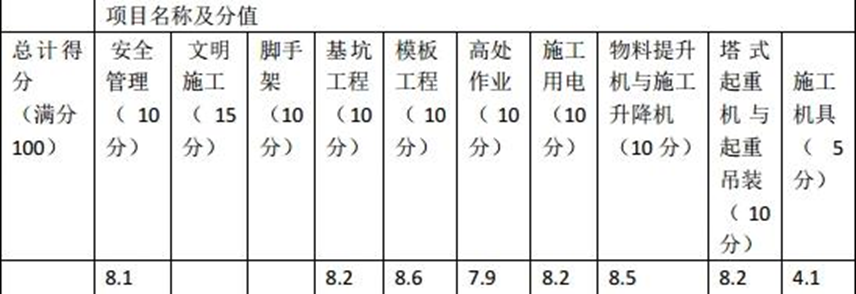

127.背景资料:某办公楼,钢筋混凝土框架结构。地上八层,层高4m;地下一层,层高4.5m。办公楼顶层设计有一大会议厅,层高为5.4m,会议厅框架柱间距10m×10m。施工过程中,发生如下事件:事件1:土方开挖至设计标高后,在勘察报告和设计文件都没有要求的前提下,监理工程师为确保工程质量,提出在坑底普遍都进行轻型动力触探的检测要求,触探检查发现基坑内存在局部软弱下卧层。事件2:安全检查评分汇总表如下表所示,表中已知部分数据。该工程使用了多种脚手架,落地式脚手架实得分为82分,悬挑式脚手架实得分为80分。《文明施工检查评分表》中”现场防火”这一保证项目缺项(该项目应得分为20分),其他各项检查实得分为68分。事件3:施工过程中,进场验收合格的另一型号钢筋在焊接时发现存在焊接性能不良的问题,监理工程师暂停该批钢筋使用,要求增加原材检测项目。钢筋工长为节约材料,将加工剩余的约3m长钢筋焊接至8.5m在剪力墙中作为部分受力钢筋使用。监理工程师在巡视大会议厅钢筋安装过程中,又发现主梁、次梁、楼板交叉处的钢筋摆放上下位置不符合要求,责令整改。【问题1】事件1中,监理工程师要求在基坑底普遍进行轻型动力触探是否合理?写出哪些情况下才应在基坑底普遍进行轻型动力触探。【问题2】事件2中,计算脚手架工程检查评分表、文明施工检查评分表的得分;计算安全检查汇总表的得分,并指出该次安全检查评定等级,说明理由。【问题3】事件3中,按监理工程师的要求应增加哪些钢筋原材检测项目?钢筋工长做法是否妥当,并说明理由。并写出大会议厅主梁、次梁、楼板交叉处钢筋正确的摆放位置。【问题4】事件4中,用因素分析法分析因单价的变动对该砌筑工程的影响程度(计算结果保留2位小数)。除因素分析法外,成本分析的基本方法还有哪些?

单选题

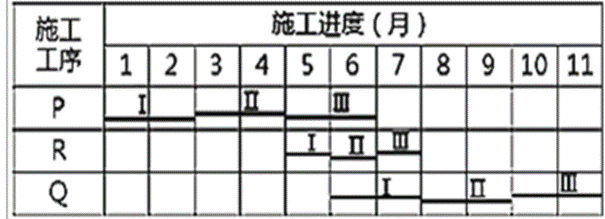

126.背景资料:某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,总监理工程师向施工总承包单位下达了停工令,施工总承包单位认为总监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图1-2所示(时间单位:月)。【问题1】施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?【问题2】事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。【问题3】事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。【问题4】事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2格式绘制出调整后H工作的施工横道图。

单选题

125.背景资料:某公司承建某大学办公科研综合楼项目,在装饰装修阶段。大学城建设单位追加新建校史展览馆,紧临在建办公科研综合楼。总建筑面积22160㎡,工期19个月。事件一:底板钢筋施工时,板厚1.5m处的HRB335的φ16钢筋,施工单位征得监理单位和建设单位同意后,用HPB300的φ10进行代换。事件二:开工前,新进场的工人接受了公司级、分公司级、班组级三级安全教育。事件三:因工期紧,砌块生产7d后运往工地进行砌筑,砌筑砂浆采用收集的循环水进行现场拌制。墙体一次砌筑到梁底以下200mm位置,留待14d后砌筑顶紧。监理工程师进行现场巡视后责令停工整改。事件四:监理工程师检查现场试验工作时,发现施工单位砂浆试件留置不符合规范(每组3块,尺寸为100mm×100mm×100mm),责令整改。事件五:项目经理安排了一名有经验的机械工进行用电管理,并安排土建技术人员编制了《现场施工用电组织设计》。现场开关箱同时接入两台5m外的用电设备进行控制。监理工程师认为不妥,指令整改。【问题1】该基础板钢筋代换是否合理?说明理由。【问题2】事件二中,三级安全教育说法是否正确,并说明理由。【问题3】针对事件三中的不妥之处,分别写出相应的正确做法。【问题4】指出事件四中砂浆试件留设错误之处,并给出正确做法【问题5】指出事件五中不妥之处,分别写出正确做法。临时用电投入使用前,施工单位的哪些部门应参加验收?

单选题

124.背景资料:某建筑工程,建筑面积23824㎡,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。事件1:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。事件2:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗集料的最大粒径进行了检测,检测结果为42mm。事件3:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。【问题1】该工程梁模板的起拱高度是否正确?说明理由。模板拆除时,混凝土强度应满足什么要求?【问题2】事件1中,梁、柱端箍筋加密区出现挤压接头是否妥当?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正?【问题3】事件2中,商品混凝土粗集料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝土的设计原则三方面分析本工程防水混凝土粗集料的最大粒径。【问题4】事件3中,混凝土结构子分部工程施工质量合格的标准是什么?

单选题

123.背景资料:某建筑工程,总建筑面积28000㎡,首层建筑面积3400㎡……事件一:施工单位选定了某商品混凝土搅拌站,由该站为其制定了底板大体积混凝土的施工方案,该方案采用溜槽施工,分层连续浇筑,分层厚度控制在1m。事件二:因通道和楼层自然采光不足。瓦工陈某不慎从9层未设防护的电梯井口坠落至地下一层混凝土底板上,当场死亡。事件三:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出申报验收有漏项,应补充验收申报项目。事件四:现场设置了3.8m环形载重单车道主干道(兼消防车道),转弯半径10m;事件五:工程竣工后,出现屋顶漏水、墙面剥落等质量问题,经调查属施工质量问题,建设单位认为还在保修期内,施工单位应免费修理,施工单位认为已通过竣工验收并移交,不予免费修理,建设单位另请其他施工单位进行维修。【问题1】指出事件一中错误之处?说明正确做法。、【问题2】事件二中,从安全管理方面分析,导致此事故发生的主要原因是?电梯井口应采用哪些方式加以防护?【问题3】事件三中,对于吊顶工程还应对那些隐蔽工程进行验收?(至少写出3项)【问题4】事件四中,现场道路设置有哪些不妥,并说明理由。【问题5】事件五中,建设单位的说法是否正确?说明理由。建设单位可否另请第三方维修?说明理由。维修所发生的费用应如何承担?

单选题

122.背景材料:某人防工程,建筑面积25000m2,地下一层,层高4m,基坑深为自然地面以下6.5m。建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,工程施工过程中发生了下列事件:事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。事件二:工程楼板组织分段施工,某一段各工作的逻辑关系见下表:事件三:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件四:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万;施工机械设备重新购置和修理费用29万;人员伤亡善后费用62万;工期顺延6天。【问题1】事件一中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?【问题2】根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。r【问题3】事件三中,指出专项施工方案实施中有哪些不妥之处?说明理由。【问题4】事件四中,分别指出施工单位的索赔要求是否成立?说明理由。

单选题

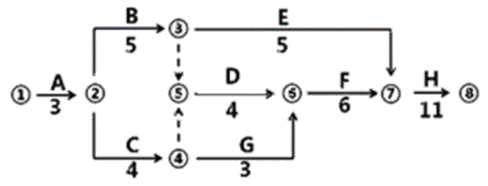

121.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5米,地质勘查报告中地基基础持力层为中沙层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:在工程施工中发生如下事件:事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理工期延误6天。事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。【问题】1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。r

单选题

120.背景资料:某新建住宅工程,地下2层,条形基础,混凝土强度等级C30,抗渗等级P6;地上16层,框架剪力墙结构,结构最大跨度为16m。在合同履行过程中,发生了下列事件:事件1:施工单位严格按照C30和P6的配合比进行试配基础筏板混凝土,并依此最终确定配合比。在混凝土运输过程中,部分罐车内混凝土到达施工现场时坍落度损失不能满足施工要求,施工班组加入适量的拌合用水搅拌。事件2:基础筏板混凝土总方量为1900m3,由某商品混凝土搅拌站供应,一次性连续浇筑。事件3:二层结构钢筋、模板验收后,将木模板中的垃圾清理干净便开始浇筑混凝土。浇筑完毕第二天开始浇水养护。10d后同条件养护试块送实验室进行试验,混凝土试块抗压强度达到设计强度的80%开始拆除模板,并将拆除的模板露天堆放在施工现场。事件4:工程竣工前,部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。但最终结构实体合格,并由建设单位组织竣工验收。【问题1】事件1中,指出不妥之处并给出正确做法。【问题2】事件2中,基础底板混凝土强度标准养护试件应至少留置多少组?并说明理由。基础底板混凝土抗渗性能试件应至少留置多少组、多少个?并说明理由。【问题3】事件3中,指出不妥之处并给出正确做法。【问题4】事件4中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?

单选题

119.某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.5m。工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架。位于办公楼顶层的会议室,其框架柱间距为8m×8m,项目部按照绿色施工要求,收集现场施工废水循环利用。在施工过程中,发生了下列事件:事件1:项目部完成灌注桩的泥浆循环清孔工作后,随即放置钢筋笼、下导管及桩身混凝土灌筑,混凝土浇筑至桩顶设计标高。事件2:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计事件3:因工期紧,砌块生产7天后运往工地进行砌筑,砌筑砂浆采用收集的循环水进行现场拌制。墙体一次砌筑至梁底以下200mm位置,留待14d后砌筑顶紧。监理工程师进行现场巡视后责令停工整改。事件4:施工总承包单位对项目部进行专项安全检查时发现:①安全管理检查评分表内的保证项目仅对”安全生产责任制”、”施工组织设计及专项施工方案”两项进行了检查;②外架立面剪刀撑间距12m,由底至顶连续设置;③电梯井口处设置活动的防护栅门,电梯井内每隔四层设置一道安全平网进行防护。检查组下达了整改通知单。【问题】1.分别指出事件1中的不妥之处,并写出正确做法。2.事件2中,项目部的做法是否正确?说明理由。当设计无规定时,通常情况下模板拆除顺序的原则是什么?3.针对事件3中的不妥之处,分别写出相应的正确做法。4.事件4中,安全管理检查评分表的保证项目还应检查哪些?写出施工现场安全设置需整改项目的正确做法。

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
