43.受侵蚀介质作用的混凝土,不宜使用()。

A
 硅酸盐水泥
B
 普通水泥
C
 矿渣水泥
D
 粉煤灰水泥

答案解析

正确答案:A

相关知识点:

侵蚀砼忌用,硅酸盐水泥

2021年一建建筑工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

137.背景资料:某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:事件一:模架支撑方案经施工单位技术负责人审批后报监理签字,监理工程师认为其支撑高度超过5m,需进行专家论证。事件二:按监理工程师提出的要求,施工单位组织成立以企业总工程师、监理、设计单位技术负责人、同时还聘请了外单位相关专业专家共计七人组成专家组,对模架方案进行论证。专家组提出口头论证意见后离开,论证会结束。事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。整个事故未造成人员死亡,重伤9人,轻伤14人,估计直接经济损失达1300万元。事故发生后,施工单位立刻向相关部门报告事故发生情况。问题:1.事件一中,监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?2.指出事件二中不妥之处,并分别说明理由。3.事件三中,按造成损失严重程度划分应为什么类型事90?并给出此类事故的判定标准。4.生产安全事故发生后,报告事故应包括哪些主要内容(至少列出四条)?

单选题

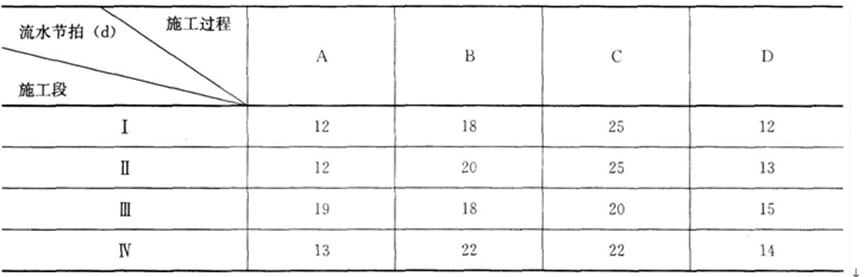

136.背景资料:某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工承包合同,合同工期140d。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定。同时提出了相应的防治措施:选用合格的原材料,合理控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防治方法。事件三:在施工过程中,该工程所在地连续下了6d罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6d。问题:1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?3.事件二中,出现裂缝原因还可能有哪些?并补充完善其他常见的防治方法?4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。

单选题

135.背景资料:某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。基坑深度15m,桩基为人工挖孔桩,桩长18m。首层大堂高度为12m,跨度为24m。外墙为玻璃幕墙。吊装施工垂直运输采用内爬式塔吊,单个构件吊装最大重量为12t。总承包施工单位将劳务作业分包给A劳务公司。合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位按规定向项目监理机构报审施工组织设计。监理工程师审核时,发现”施工进度计划”部分仅有”施工进度计划表”一项内容,认为该部分内容缺项较多,要求补充其他必要内容。事件二:施工总承包单位编制了附着式整体提升脚手架等分项工程安全专项施工方案,经专家论证,施工单位技术负责人和总监理工程师签字后实施。事件三:某分项工程采用新技术,现行验收规范中对该新技术的质量验收标准未作出相应规定。设计单位制定了”专项验收”标准。由于该专项验收标准涉及结构安全,建设单位要求施工单位就此验收标准组织专家论证。监理单位认为程序错误,提出异议。事件四:结构施工到30层时,开始插入二次结构施工,工期严重滞后,劳动力明显不足。为保证工期,A劳务公司将部分工作分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因现场场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,总承包单位项目部安全员向新进场的施工作业班组进行了安全技术交底,双方签字确认。事件五:工程竣工验收后,建设单位指令设计、监理等参建单位将工程建设档案资料交施工单位汇总,施工单位把汇总资料提交给城建档案管理机构进行工程档案预验收。问题:1.事件一中,还应补充的施工进度计划内容有哪些?2.除事件二中的外,该工程需要进行专家论证的分部分项工程安全专项施工方案还应有哪些项(至少列出四项)?3.分别指出事件三中程序的不妥之处,并写出相应的正确做法。4.指出事件四中的不妥之处,并分别说明理由。5.分别指出事件五中的不妥之处,并写出相应的正确做法。

单选题

134.背景资料:某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋六层既有住宅楼。其中:基坑工程为专业分包工程。在施工过程中,发生了如下事件:事件一:为宣传企业形象,总承包单位在现场办公室前空旷场地树立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。事件二:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。基坑专业分包单位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。事件三:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施。事件四:基坑在开挖过程中,总承包单位按照《建筑施工安全检查标准》JGJ59—2011标准要求对深基坑支护安全进行检查,重点检查保证项目,并形成书面检查记录。问题:1.事件一中,旗杆与基座预埋件焊接是否需要开动火证?若需要,请说明动火等级并给出相应的审批程序。2.指出事件二中存在哪些不妥?并分别给出正确做法。3.事件三中,深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。4.按照《建筑施工安全检查标准》基坑工程检查评分表的要求,针对本基坑工程,总承包单位应检查的保证项目有哪些(至少列出四项)?

单选题

133.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资部分见下表。施工过程中发生如下事件:事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。以上事件1至事件4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。1~7月份投资情况见下表。【问题】1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

单选题

132.某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m3,假设直接费单价为4.2元/m3,综合费率为直接费的20%。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为lm3的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:事件一:因租赁的挖土机大修,晚开工2d,造成人员窝工10个工日;事件二:基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;事件三:5月19日接到监理工程师于5月20日复工的指令,同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m3;事件四:5月20日~5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;事件五:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑于5月30日挖坑完毕。【问题】1.建筑公司针对上述哪些事件可以向厂方要求索赔,哪些事件不可以要求索赔,并说明原因。2.每项事件工期索赔各是多少天?总计工期索赔是多少天?3.假设人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费用索赔总额是多少?4.在工程施工中,通常可以提供的索赔证据有哪些?

单选题

131.某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.8m。工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架。位于办公楼顶层的会议室,其框架柱间距为8m×8m,项目部按照绿色施工要求,采取了合理的”四节一环保”措施。在施工过程中,发生了下列事件:事件一:项目部编制的混凝土工程的施工方案,明确了混凝土运输、泵送与布料,混凝土搅拌,混凝土养护,混凝土浇筑、振捣和表面抹压的施工顺序。监理工程师认为该施工顺序存在问题,要求整改。事件二:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。事件三:项目经理组织项目部进行了结构实体检验,检验内容包括混凝土强度、钢筋保护层厚度。其中结构实体混凝土检验采用标准养护试件方法。事件四:施工总承包单位按照绿色施工的要求,在节能和节材方面采取了很多有效措施。【问题】1.指出事件一中混凝土工程正确的工艺流程。2.事件二中,项目部的做法是否正确?说明理由。当设计无规定时,通常情况下模板拆除顺序的原则是什么?3.指出事件三中的不妥之处并写出正确做法。4.事件四中,在施工现场,项目部应该在哪些方面考虑设定用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。5.事件四中,写出绿色施工节材与材料资源利用的技术要点。

单选题

130.某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同约定总造价14250万元。预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:事件1:建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15d后投标截止;招标人对投标人提出的疑问分别以书面形式回复给相应提出疑问的投标人。建设行政主管部门评审招标文件时,认为个别条款不符合相关规定,要求整改后再进行招标。事件2:合同约定主要材料按占总造价比重55%计,预付备料款在起扣点之后的五次月度支付中扣回。事件3:基坑施工时正值雨季,连续降雨导致停工6d,造成人员窝工损失2.2万元。一周后出现罕见特大暴雨,造成停工2d,人员窝工损失1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。事件4:某分项工程由于设计变更导致该分项工程量变化幅度达20%,合同专用条款未对变更价款进行约定。施工单位按变更指令施工,在施工结束后的下一个月上报支付申请的同时,还上报了该设计变更的变更价款申请,监理工程师不批准变更价款。事件5:种植屋面隐蔽工程通过监理工程师验收后开始覆土施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。事件6:合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数见下表。各调值因素的比重、基准和现行价格指数【问题】1.事件1中,指出招标文件规定的不妥之处,并分别写出理由。2.事件2中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后两位)3.事件3中,分别判断四项索赔是否成立?并写出相应的理由。4.事件4中,监理工程师不批准变更价款申请是否合理?并说明理由。合同中未约定变更价款的情况下,变更价款应如何处理?5.事件5中,施工单位、建设单位做法是否正确?并分别说明理由。6.事件6中,列式计算经调整后的实际计算价款应为多少万元?(精确到小数点后两位)

单选题

129.某工程项目总承包单位根据工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:月),并经总经理工程师和业主确认。施工过程中发生了如下事件:事件一:施工单位施工至D工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D工作施工时间延长了2个月,施工单位人工费、机械费损失2万元,施工单位提出了工期、费用索赔要求。事件二:施工单位施工到C工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将C工作施工时间缩减至4个月。施工单位提出了赶工费2万元的索赔要求。【问题】1.绘制双代号网络图,找出它的关键线路(用工作表示),并写出总工期。2.事件一、二中,施工单位的各项索赔是否合理,并分别说明理由。3.指出实际网络计划的关键线路,指出计算工作C、工作E的总时差,以及实际总工期。

单选题

128.【背景资料】某开发商投资新建一栋24层住宅楼,经公开招投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工总承包合同。本合同总价5000万元,其中工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月等额扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。施工过程中,发生如下事件:事件一:公司委派另一处于后期收尾阶段项目的项目经理兼任该项目的项目经理。由于项目经理较忙,责成项目总工程师组织编制该项目的《项目管理实施规划》。项目总工程师认为该项目《施工组织设计》编制详细、完善.满足指导现场施工的要求,可以直接用《施工组织设计》代替《项目管理实施规划》,不需要再单独编制。事件二:本工程总施工时间7个月,施工过程中,每月完成的工作量统计如下表:事件三:施工过程中,双方签订《关于钢筋价格调整的补充协议》,确定因钢材涨价增补价差40万元。因施工单位现场管理不力,建设单位罚款5万元。【问题】1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?2.指出事件一中不妥之处,并分别说明理由。3.事件二中,7、8月份开发公司应支付工程款多少万元?截至8月末累计支付工程款多少万元?4.事件三中,工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元(结果均保留两位小数)?5.《建设工程施工合同(示范文本)》GF-2013-0201由哪些部分组成?并说明事件一中《关于钢筋价格调整的补充协议》归属于合同的哪个部分?

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
