40.砌体结构房屋下列构造措施中,基础部分必须分开的是()。

A
 施工缝
B
 沉降缝
C
 伸缩缝
D
 圈梁

答案解析

正确答案:B

解析:

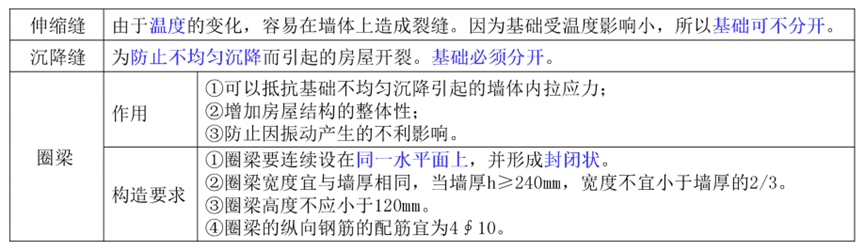

解析:墙体的构造措施:

相关知识点:

砌体沉降缝基础要分开选B

2021年一建建筑工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

140.背景资料:新建一图书馆工程,建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15d后投标截止;招标人对投标人提出的疑问分别以书面形式回复给相应的提出疑问的投标人。建设行政主管部门评审招标文件时,认为个别条款不符合规定,经整改后进行招标。某施工总承包单位中标,参照《建设工程施工合同(示范文本)》GF—2013—0201与建设单位签订总承包施工合同。总承包施工合同中约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。合同中还约定C分项工程为建设单位指定专业分包项目。施工总承包单位按自己企业的成本管理规定,首先进行该项目成本预测(其中:人工费287.4万元,材料费504.5万元,机械使用费155.3万元,施工措施费104.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。在基础底板施工期间,因连续降雨发生了排水费用6万元。后某批次国产钢筋常规检测合格,建设单位以保证工程质量为由,要求施工总承包单位还需对该批次钢筋进行化学成分分析,施工总承包单位委托具备资质的检测单位进行了检测,化学成分检测费用8万元,检测结果合格。针对上述问题,施工总承包单位按索赔程序和时限要求,分别提出6万元排水费用、8万元检测费用的索赔。后续分项工程A、B施工完成后,其相关参数统计如下表,造价工程师对此两项进行价款计算。?t分项工程tAtB清单价(元/m3)t42t560清单工程量(m3)t5400t6200实际工程量(m3)t5800t5870在C分项工程施工过程中发生了如下事件:事件一:由于建设单位原因,导致C分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。事件二:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改,总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。事件三:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。问题:1.指出招标文件中的不妥之处.并分别写出理由。2.根据成本预测资料,计算该项目的直接成本(保留一位小数)。项目经理部的具体施工成本管理任务还应包括哪些?3.基础底板施工过程中,分别指出施工总承包单位的两项索赔是否成立?并说明理由。4.A分项工程、B分项工程单价是否需要调整?分别列式计算A分项工程、B分项工程结算的工程价款(单位:元)。5.指出C分项工程施工过程中发生的事件一、二、三中总承包单位说法的不妥之处,并分别写出理由。

单选题

139.背景资料:某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。在施工过程中,发生了如下事件:事件一:根据现场条件,场区内设置了办公区、生活区、木工加工区等生产辅助设施。并就临时用水进行了设计与计算。事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。事件三:结构施工期间,项目有150人参与施工,项目部组织了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95m2钢筋加工棚内配备了2只10L灭火器。事件四:由于工期较紧,施工总承包单位于晚上11点后安排了劲性钢结构构件进场和焊接作业施工。附近居民以施工作业影响夜间休息为由进行了投诉。当地相关主管部门在查处时发现:施工总承包单位未办理夜间施工许可证;检测夜间施工场界噪声值达到60分贝。事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业提出的申请和整改情况,决定将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限也是4个月。问题:1.事件一中,在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点(至少列出四项)?3.指出事件三中有哪些不妥之处,并分别写出正确方法。4.写出事件四中施工总承包单位对所查处问题应采取的正确做法,并说明施工现场避免或减少光污染的防护措施。5.事件五中,当地行政主管部门及国家住房和城乡建设部公布的诚信行为记录4个月期限的做法是否妥当?说明理由。全国、省级不良诚信行为记录的公布期限规定中各是多少?

单选题

138.背景资料:某学校活动中心工程,现浇钢筋混凝土框架结构,地上6层,地下2层,采用自然通风。在施工过程中,发生了下列事件:事件一:在基础底板混凝土浇筑前,监理工程师督查施工单位的技术管理工作,要求施工单位按规定检查混凝土运输单,并做好混凝土扩展度测定等工作;全部工作完成并确认无误后,方可浇筑混凝土。事件二:主体结构施工过程中,施工单位对进场的钢筋按国家现行有关标准抽样检验了抗拉强度、屈服强度。结构施工至4层时,施工单位进场一批72t,C18螺纹钢筋,在此前因同厂家、同牌号的该规格钢筋已连续三次进场检验均一次检验合格,施工单位对此批钢筋仅抽取一组试件送检,监理工程师认为取样组数不足。事件三:建筑节能分部工程验收时,由施工单位项目经理主持、施工单位质量负责人以及相关专业的质量检查员参加。总监理工程师认为该验收主持及参加人员均不满足规定,要求重新组织验收。事件四:该工程交付使用7d后,建设单位委托有资质的检验单位进行室内环境污染检测。在对室内环境的甲醛、苯、氨、TVOC浓度进行检测时,检测人员将房间对外门窗关闭30min后进行检测。在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h后进行检测。问题:1.事件一中,除已列出的工作内容外,施工单位针对混凝土运输单还要做哪些技术管理与测定工作?2.事件二中,施工单位还应增加哪些钢筋原材检测项目?通常情况下钢筋原材检验批量最大不宜超过多少?监理工程师的意见是否正确?并说明理由。3.事件三中,节能分部工程验收应由谁主持?还应有哪些人员参加?4.事件四中,有哪些不妥之处?并分别说明正确做法。

单选题

137.背景资料:某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:事件一:模架支撑方案经施工单位技术负责人审批后报监理签字,监理工程师认为其支撑高度超过5m,需进行专家论证。事件二:按监理工程师提出的要求,施工单位组织成立以企业总工程师、监理、设计单位技术负责人、同时还聘请了外单位相关专业专家共计七人组成专家组,对模架方案进行论证。专家组提出口头论证意见后离开,论证会结束。事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。整个事故未造成人员死亡,重伤9人,轻伤14人,估计直接经济损失达1300万元。事故发生后,施工单位立刻向相关部门报告事故发生情况。问题:1.事件一中,监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?2.指出事件二中不妥之处,并分别说明理由。3.事件三中,按造成损失严重程度划分应为什么类型事90?并给出此类事故的判定标准。4.生产安全事故发生后,报告事故应包括哪些主要内容(至少列出四条)?

单选题

136.背景资料:某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工承包合同,合同工期140d。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定。同时提出了相应的防治措施:选用合格的原材料,合理控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防治方法。事件三:在施工过程中,该工程所在地连续下了6d罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6d。问题:1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?3.事件二中,出现裂缝原因还可能有哪些?并补充完善其他常见的防治方法?4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。

单选题

135.背景资料:某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。基坑深度15m,桩基为人工挖孔桩,桩长18m。首层大堂高度为12m,跨度为24m。外墙为玻璃幕墙。吊装施工垂直运输采用内爬式塔吊,单个构件吊装最大重量为12t。总承包施工单位将劳务作业分包给A劳务公司。合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位按规定向项目监理机构报审施工组织设计。监理工程师审核时,发现”施工进度计划”部分仅有”施工进度计划表”一项内容,认为该部分内容缺项较多,要求补充其他必要内容。事件二:施工总承包单位编制了附着式整体提升脚手架等分项工程安全专项施工方案,经专家论证,施工单位技术负责人和总监理工程师签字后实施。事件三:某分项工程采用新技术,现行验收规范中对该新技术的质量验收标准未作出相应规定。设计单位制定了”专项验收”标准。由于该专项验收标准涉及结构安全,建设单位要求施工单位就此验收标准组织专家论证。监理单位认为程序错误,提出异议。事件四:结构施工到30层时,开始插入二次结构施工,工期严重滞后,劳动力明显不足。为保证工期,A劳务公司将部分工作分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因现场场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,总承包单位项目部安全员向新进场的施工作业班组进行了安全技术交底,双方签字确认。事件五:工程竣工验收后,建设单位指令设计、监理等参建单位将工程建设档案资料交施工单位汇总,施工单位把汇总资料提交给城建档案管理机构进行工程档案预验收。问题:1.事件一中,还应补充的施工进度计划内容有哪些?2.除事件二中的外,该工程需要进行专家论证的分部分项工程安全专项施工方案还应有哪些项(至少列出四项)?3.分别指出事件三中程序的不妥之处,并写出相应的正确做法。4.指出事件四中的不妥之处,并分别说明理由。5.分别指出事件五中的不妥之处,并写出相应的正确做法。

单选题

134.背景资料:某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋六层既有住宅楼。其中:基坑工程为专业分包工程。在施工过程中,发生了如下事件:事件一:为宣传企业形象,总承包单位在现场办公室前空旷场地树立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。事件二:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。基坑专业分包单位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。事件三:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施。事件四:基坑在开挖过程中,总承包单位按照《建筑施工安全检查标准》JGJ59—2011标准要求对深基坑支护安全进行检查,重点检查保证项目,并形成书面检查记录。问题:1.事件一中,旗杆与基座预埋件焊接是否需要开动火证?若需要,请说明动火等级并给出相应的审批程序。2.指出事件二中存在哪些不妥?并分别给出正确做法。3.事件三中,深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。4.按照《建筑施工安全检查标准》基坑工程检查评分表的要求,针对本基坑工程,总承包单位应检查的保证项目有哪些(至少列出四项)?

单选题

133.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资部分见下表。施工过程中发生如下事件:事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。以上事件1至事件4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。1~7月份投资情况见下表。【问题】1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

单选题

132.某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m3,假设直接费单价为4.2元/m3,综合费率为直接费的20%。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为lm3的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:事件一:因租赁的挖土机大修,晚开工2d,造成人员窝工10个工日;事件二:基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;事件三:5月19日接到监理工程师于5月20日复工的指令,同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m3;事件四:5月20日~5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;事件五:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑于5月30日挖坑完毕。【问题】1.建筑公司针对上述哪些事件可以向厂方要求索赔,哪些事件不可以要求索赔,并说明原因。2.每项事件工期索赔各是多少天?总计工期索赔是多少天?3.假设人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费用索赔总额是多少?4.在工程施工中,通常可以提供的索赔证据有哪些?

单选题

131.某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.8m。工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架。位于办公楼顶层的会议室,其框架柱间距为8m×8m,项目部按照绿色施工要求,采取了合理的”四节一环保”措施。在施工过程中,发生了下列事件:事件一:项目部编制的混凝土工程的施工方案,明确了混凝土运输、泵送与布料,混凝土搅拌,混凝土养护,混凝土浇筑、振捣和表面抹压的施工顺序。监理工程师认为该施工顺序存在问题,要求整改。事件二:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。事件三:项目经理组织项目部进行了结构实体检验,检验内容包括混凝土强度、钢筋保护层厚度。其中结构实体混凝土检验采用标准养护试件方法。事件四:施工总承包单位按照绿色施工的要求,在节能和节材方面采取了很多有效措施。【问题】1.指出事件一中混凝土工程正确的工艺流程。2.事件二中,项目部的做法是否正确?说明理由。当设计无规定时,通常情况下模板拆除顺序的原则是什么?3.指出事件三中的不妥之处并写出正确做法。4.事件四中,在施工现场,项目部应该在哪些方面考虑设定用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。5.事件四中,写出绿色施工节材与材料资源利用的技术要点。

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
