164.某新建厂区工程,主体为一重钢结构多层厂房,内含三层钢筋混凝土框架结构中央控制室工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件间的连接方式主要为高强螺栓(摩擦)连接。施工过程中,发生如下事件:事件1:在钢结构施工前,与钢结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。事件2:制作完成、并经检测合格的钢构件由普通油漆工喷涂防火、防腐涂料后运至施工现场拼装。使用高强度螺栓作为安装螺栓对接合件进行校正以消除接合件的变形、错位等。高强度螺栓的初拧、复拧和终拧从四周向中间进行,并保持各方向对称拧紧,有20%的螺栓外露丝扣为1扣或4扣。事件3:因施工特殊需要,施工单位进行夜间作业,但因噪声扰民遭到周围居民举报,经检查发现施工单位夜间作业没有办理相关手续。事件4:中央控制室的填充墙采用空心砖砌筑。砌筑时空心砖孔洞垂直于受压面直接从墙底部砌起,中途停歇时留置了斜槎。事件5:因现场场地狭小,劳务分包单位将工人安排在中央控制室居住;工人上岗前,总承包单位项目部安全员向新进场的施工作业班组进行了安全技术交底,双方签字确认。项目安全管理领导小组第一责任人的安全总监对此提出异议。【问题】1.事件1中,还有哪些情形需要修改施工组织设计?2.事件2中,指出不妥之处,并给出正确做法。3.事件3中,指出如何履行夜间作业手续。夜间作业对噪声值有何规定?4.事件4中,指出不妥之处,并给出正确做法。5.事件5中,指出不妥指出,并说明理由。
163.某住宅楼工程,地下一层,地上8层。主体为现浇钢筋混凝土框架结构;顶层为柱间距12m×12m的会议室,混凝土设计强度等级为C30;均采用快拆支架体系支模。顶层会议室模板搭设前,项目部技术负责人主持编制了施工方案,并由项目经理审核、施工单位技术负责人审批后组织实施。监理工程师及时给予了制止,要求其整改。经整改后符合要求后,进行模板搭设。模板搭设完毕经施工单位项目技术负责人、专业监理工程师签字后进行钢筋绑扎。顶层会议室混凝土强度达到25MPa时,施工单位按规定办理拆模申请,监理机构以混凝土强度未达到设计强度的100%为由拒绝。问题:指出上述背景中的不妥之处,并说明理由

162.【背景资料】某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:(1)工程预付款为合同价的10%。(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回。(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。(4)工程款按月支付,工程款达到合同总造价的90%时停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见下表。每月完成的工作量表
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。【问题】1.列式计算本工程预付款及其起扣点分别是多少万元。工程预付款从几月份开始起扣2.7、8月份开发公司应支付工程款多少万元截止到8月末累计支付工程款多少万元3.工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元本工程竣工结算是多少万元本工程保修金是多少万元(保留小数点后两位)4.根据《建设工程价款结算暂行办法》的规定,工程竣工结算方式分别有哪几种类型本工程竣工结算属于哪种类型

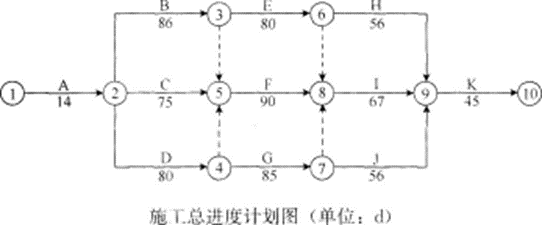

161.【背景资料】某实施施工监理的工程,建设单位按照《建设工程施_72-合同(示范文本)》GF—2013—0201与甲施工单位签订了施工总承包合同。合同约定:开工日期为2013年3月1日,工期为302d。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。经总监理工程师批准的施工总进度计划如下图所示。
工程实施中发生了下列事件:事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2015年2月21日,甲施工单位向项目监理机构提出申请.要求开工日期推迟3d,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12d。甲施工单位中请顺延工期12d、补偿直接经济损失10万元。事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5d,甲施工单位申请顺延工期5d。事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56d。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24d。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。【问题】1.事件1中,项目监理机构应如何答复甲施工单位的要求说明理由。2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施应要求甲施工单位采取什么措施对于甲施工单位顺延工期及补偿经济损失的申请如何答复说明理由。3.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案对甲施工单位的顺延工期申请如何答复说明理由。4.事件4中,单机无负荷试车应由谁组织项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少说明理由。
160.【背景资料】某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》GF—2013—0201。某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。合同履行过程中发生了如下事件:事件1:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。事件2:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。事件3:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。事件4:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。【问题】1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理说明理由。2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准说明理由。3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理说明理由。4.承包人拒绝承担逾期竣工违约责任的观点是否成立说明理由。
159.【背景资料】某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构,地上10层,地下2层,建筑檐口高度45m,由于有超大尺寸的特殊实验设备,设置在地下2层的实验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。在施工过程中,发生了下列事件:事件1:施工单位进场后,针对群体工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。事件2:施工单位针对两层通高实验区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体设计必要的验算内容。事件3:在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔,上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。事件4:主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周)。在第6周末时,建设单位要求提前一周完工,经测算工作D、E、F、G、H均可压缩一周(工作1不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。施工单位压缩工序时间,实现提前一周完工。【问题】1.事件1中,按照编制对象不同,本工程应编制哪些施工进度计划2.事件2中,按照监理工程师要求,针对模板及支架施工方案中模板整体设计,施工单位应补充哪些必要验算内容3.事件3中,后浇带施工方案中有哪些不妥之处后浇带混凝土填充作业的施工技术要点主要有哪些4.事件4中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作需增加成本多少万元
158.背景资料:某新建办公楼,地下1层,筏板基础,地上12层,框架剪力墙结构。筏板基础混凝土强度等级C30,抗渗等级P6,总方量1980m3,由某商品混凝土搅拌站供应,一次性连续浇筑。在施工现场内设置了钢筋加工区。在合同履行过程中,发生了下列事件:事件一:由于建设单位提供的高程基准点A点(高程HA为75.141m)离基坑较远,项目技术负责人要求将高程控制点引测至临近基坑的B点。技术人员在两点间架设水准仪,A点立尺读数a为1.441m,B点立尺读数b为3.521m。事件二:在筏板基础混凝土浇筑期间,试验人员随机选择了一辆处于等候状态的混凝土运输车放料取样,并留置了一组标准养护抗压试件(3个)和一组标准养护抗渗试件(3个)。事件三:在单位工程竣工验收通过后的第75天,施工单位将工程档案送交当地城建档案管理机构,被城建档案管理机构拒绝接收。事件四:在工程竣工验收合格并交付使用一年后,屋面出现多处渗漏,建设单位通知施工单位立即进行免费维修。施工单位接到维修通知24h后,以已通过竣工验收为由不到现场,并拒绝免费维修。经鉴定,该渗漏问题因施工质量缺陷所致。建设单位另行委托其他单位进行修理。问题:1.列式计算B点高程HB。2.分别指出事件二中的不妥之处,并写出正确做法。本工程筏板基础混凝土应至少留置多少组标准养护抗压试件?3.事件三中,城建档案管理机构做法是否合理?为什么?4.事件四中,施工单位做法是否正确?说明理由。建设单位另行委托其他单位进行修理是否正确?说明理由。修理费用应如何承担?
157.背景资料:某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:
施工过程中,发生了如下事件:事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。问题:1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?3.事件二中,工作C应如何安排?并说明理由。4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?
156.背景资料:某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用GZL保温砌块砌筑。在签订施工合同后,发生了如下事件:事件一:施工总承包单位进场后,建设单位将水电安装及塑钢窗指定分包给A专业公司,并指定采用某品牌塑钢窗。A专业公司为保证工期,又将塑钢窗分包给B公司施工。事件二:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。事件三:施工总承包单位项目部对合同造价进行了分析,人工费为1508万元,材料费2635万元,机械费714万元,企业管理费1054万元,利润293万元,规费211万元,税金251万元。事件四:造价员填报一般措施项目一览表包含施工降水、施工排水、已完工程及设备保护、安全施工、文明施工、夜间施工等项目。造价工程师汇总时认为措施项目存在缺项,提出本工程不适用的项目单价填0,但项目名称不能漏项,责令补充齐全措施条目。事件五:该项目的GZL保温砌块砌筑工程目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,施工单位运用成本分析的基本方法对GZL保温砌块砌筑工程施工成本进行分析:采用因素分析法,分析砌筑量、单价、损耗率等因素的变动对实际成本的影响程度,有关对比数据见下表。砌筑工程目标成本与实际成本对比表?t项目t单位t目标t实际t差额砌筑量t千块t970t985t+15单价t元/千块t310t332t+22损耗率t%t1.5t2t+0.5成本t元t305210.50t333560.40t28349.90?t?t问题:1.指出事件一中发包行为的错误之处?并分别说明理由。2.根据《建设工程项目管理规范》,事件二中的项目经理除”项目资金投入和使用”外都还应该有哪些权限(至少列出五项)?3.事件三中,按照”完全成本法”核算,施工总承包单位的施工成本是多少万元?4.事件四中,造价工程师提出的一般措施项目还应补充哪些(至少列出四项)?5.事件五中,用因素分析法分析各因素对成本增加的具体影响。除因素分析法外,施工成本分析的基本方法常用的还有哪些(至少列出三项)?
155.背景资料:某建设单位投资兴建住宅楼,建筑面积12000m2,钢筋混凝土框架结构,地下1层,地上7层,土方开挖范围内有局部滞水层。地上填充墙采用普通混凝土小型空心砌块。经公开招投标,某施工单位中标。双方根据《建设工程施工合同(示范文本)》GF—2013—0201签订施工承包合同。合同工期为10个月,质量目标为合格。在合同履约过程中,发生了下列事件:事件一:施工单位对中标的工程造价进行了分析,费用构成情况是:人工费390万元,材料费2100万元,机械费210万元,管理费150万元,措施项目费160万元,安全文明施工费45万元,暂列金额55万元,利润120万元,规费90万元,税金费率为3.41%。事件二:施工单位严格按照成本管理工作的要求,有条不紊的开展项目成本计划、成本控制、成本核算等一系列管理工作。并按”三同步”的原则实施施工成本核算。事件三:在基坑施工中,由于正值雨季,施工现场的排水费用比中标中的费用超出3万元。施工单位及时向建设单位提出了索赔要求,建设单位不予支持。对此,施工单位向建设单位提交了正式的书面索赔报告。事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋。监理工程师提出了整改要求。事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。问题:1.事件一中,除税金外还有哪些费用在投标时不得作为竞争性费用?并计算施工单位的工程的直接成本、间接成本、中标造价各是多少万元(保留两位小数)2.事件二中,施工单位还应进行哪些成本管理工作?成本核算应坚持的”三同步”原则是什么?3.事件三中,施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因都有哪些(至少列出四项)?4.指出事件四中的不妥之处,分别说明正确做法。5.事件五中,建设单位还应补充哪些单位签署的质量合格文件??t
