1783.某双代号网络计划中,假设计划工期等于计算工期,且工作M的开始节点和完成节点均为关键节点。关于工作M的说法,正确的是()。(2016)
A
工作M是关键工作
B
工作M的自由时差为零
C
工作M的总时差等于自由时差
D
工作M的总时差大于自由时差
答案解析
正确答案:C
解析:
解析:本题考查的是网络计划时间参数的计算。因为工作M的完成节点为关键节点,则该工作的紧后工作中必有一项是关键工作。如果该工作的完成节点是终点节点,那么其总时差就等于该工作的自由时差,就是时标网络图中波形线的长度。如果该工作的完成节点非终点节点,那么该工作的总时差等于其紧后工作的总时差与该工作自由时差的最小值。该工作紧后工作总时差的最小值是0,所以该工作的总时差等于自由时差。所以答案选C。

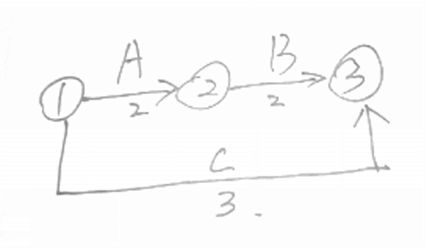

画个见图,基本就很简单了。上面纯理论分析比较难。@##
画个见图,基本就很简单了。上面纯理论分析比较难。@##相关知识点:
双代号M工作,总自时差等
