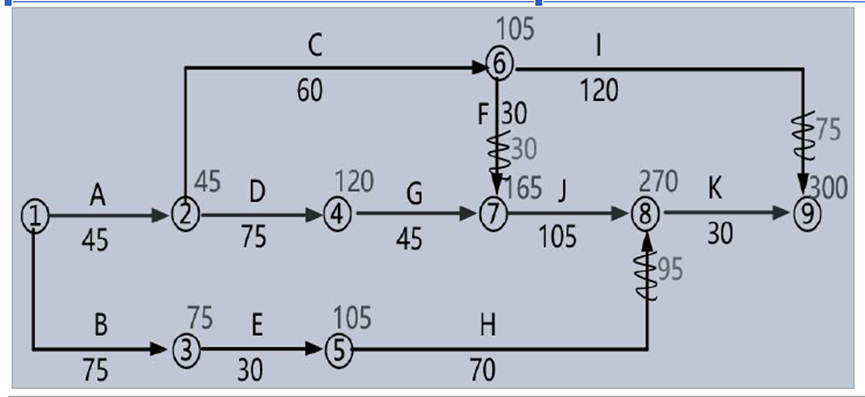

246.【背景资料】某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d进场。在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。【问题】1).在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。2).工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?3).塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?4).汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

答案解析

正确答案:答案:(1)按照原计划,塔吊应安排在第91天上班时刻(或者第90天下班)前进场投入使用。n理由:因为G工作第121天(45+75+1)开始,E工作在第120天完工即可,而E工作的持续时间为30天,只要能保证E和G连续施工,就能使塔吊不闲置,所以第91天上班时刻前(121-30)安排塔吊入场可使其不闲置。(2)施工进度计划经分析后如下图:调整方案可行。(1分)n因为:E和G共用一台塔吊,B工作延误20天后,先进行G工作,G工作第165天(45+75+45)完工;再开始E工作和H工作,则H工作完成时间为第165+30+70=265天,满足其紧后工作K的正常开工(第271天开工)。所以不会影响总工期,方案可行。n或答:如按原计划,E工作应该是在第76天开始,现将工作E调整为工作G完成后再开工,则E工作应该在第166天开始,比原计划晚开始166-76-90天,而E工作有95天的总时差(45+75+45+105-75-30-70=95),晚开始未超过其总时差,所以不会影响总工期,方案可行。n(3)1)塔吊安装属于危险性较大的分部分项工程,其专项施工方案需由机电工程公司单位技术负责人、总监理工程师签字之后才能实施。P412)塔吊选用的基本参数还有:额定起重量、最大幅度、最大起升高度。P33n(4)还包括:轴系初找;凝汽器灌水至运行重量后的复找;气缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找。
2021年一建机电工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
