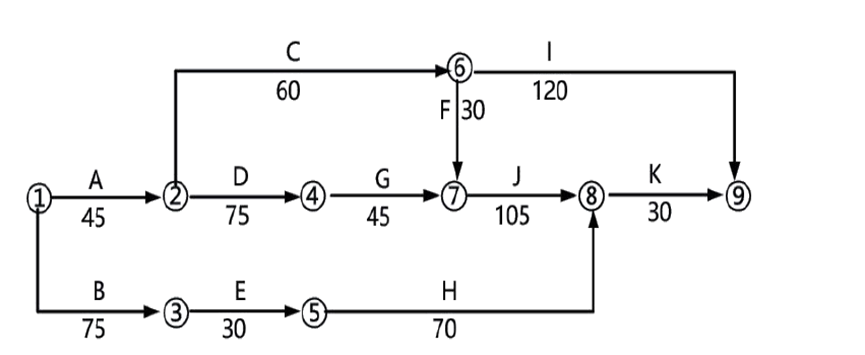

246.【背景资料】某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。
在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d进场。在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。【问题】1).在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。2).工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?3).塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?4).汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?
245.某工程施工中,采购的第一批阀门(见表)按计划到达施工现场,对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。【问题】第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中DN300闸阀的强度试验压力应为多少MPa?最短试验持续时间是多少?
244.固定顶储罐充水试验检查的内容有哪些?
243.球罐整体热处理后,作为热处理的效果评定,主要包括哪些内容?
242.安全阀需要进行哪些试验?
241.A安装公司中标一长输管道支线工程某标段,中标工程管道长度为30km。施工中检查发现,部分管段准备下沟时,施工队已经将管段补口检漏补伤完成,然后部分管口焊口还未进行检验,造成部分返工。项目部加强了内、外部沟通和协调,使工程得以顺利进展。问题:分析长输管道施工造成返工的原因是什么,正确的做法是什么?
240.管道试压前,项目部全面检查了管道系统;试验范围内的管道安装质量合格;膨胀节已设置了临时约束装置;一块1.6级精度的压力表已校检合格待用;待试压管道与其他系统已用盲板隔离。项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。【问题】1.管道试压前的检查中发现了哪几个问题,并写出正确做法。2.管道试压前还应具备哪些条件?
239.A公司中标管道施工任务后,即组织编制相应的职业健康与环境保护应急预案;与相关单位完成了设计交底和图纸会审;合格的施工机械、工具及计量器具到场后,立即组织管理施工。监理工程师发现管道施工准备工作尚不完善,责令其整改。【问题】A公司在管道施工前,还应完善哪些工作?
238.管道与设备采用法兰连接,连接前应检查哪些参数?
237.电缆线路应进行哪些测量和试验?
