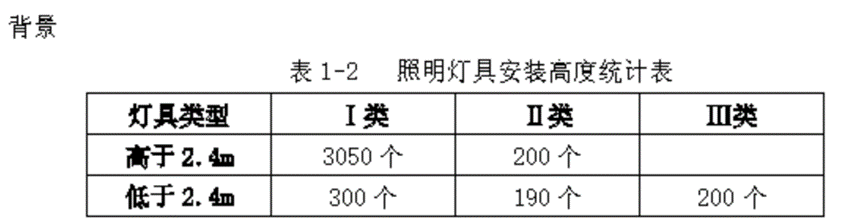

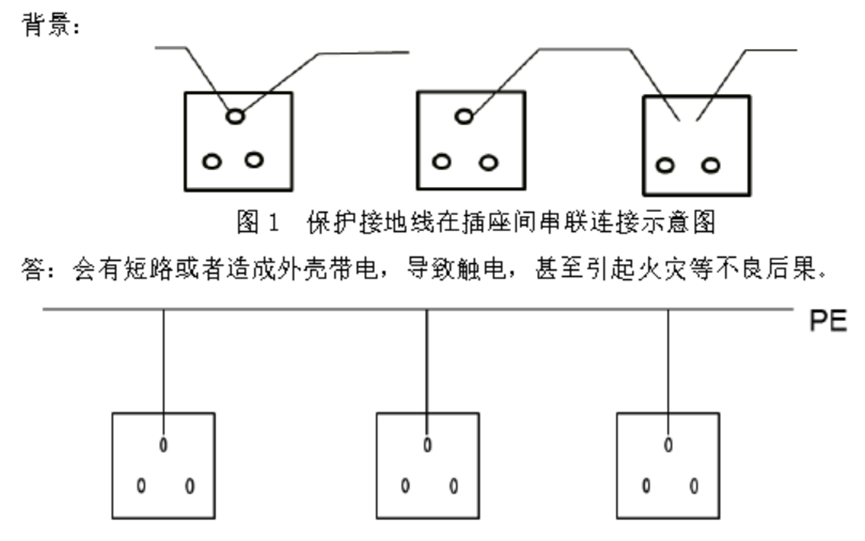

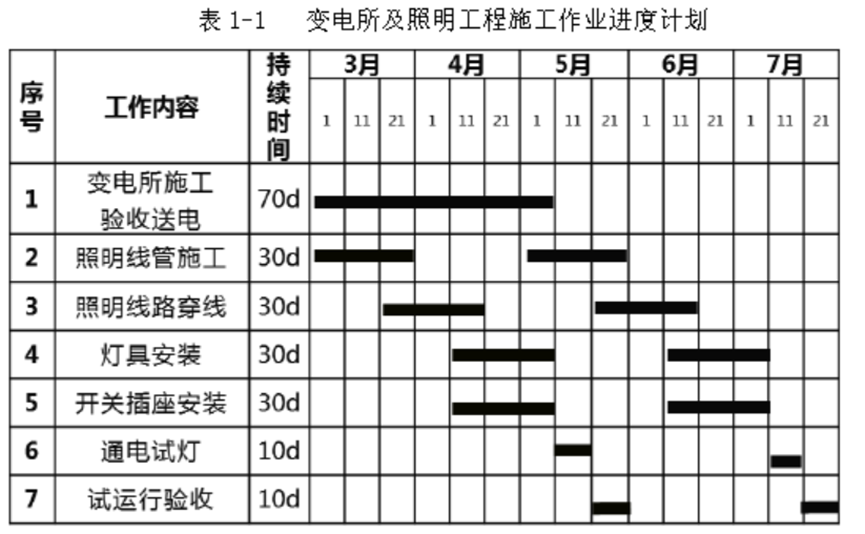

182.某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定:电力变压器、配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1-1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变更所及照明工程施工作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。在设备、材料达到施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表1-2)。在施工质量的检查中,监理工程师发现单相三孔插座的保护接地线(PE)在插座间串联连接(见图1),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过验收。问题:1.B公司项目部编制的施工作业进度计划(表1-1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?2.B公司采用自备电源作为施工用电时,应注意哪些问题?3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。4.图1中的插座接线会有什么不良后果?画出正确的插座保护接地线连接的示意图。

答案解析

正确答案:答案:1.【答】作业进度计划被A公司否定的原因是劳动力资源及施工人员配置过少,没有充分考虑了工作间的衔接关系。工期缩短为90天。2.【答】总承包单位要告知供电部门并征得同意。同时妥善采取安全技术措施,防止自备电源误入市政电网.3.【答】3350个灯具外壳需要与保护导体连接。连接处应设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同。灯具按防触电保护形式分为Ⅰ类、Ⅱ类和Ⅲ类。(1)Ⅰ类灯具的防触电保护不仅依靠基本绝缘,还需把外露可导电部分连接到保护导体上,因此Ⅰ类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接,连接处应设置接地标识;铜芯软导线(接地线)的截面应与进入灯具的电源线截面相同,导线间的连接应采用导线连接器或缠绕搪锡连接【补充】(1)一类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接一类照明灯具有路灯、投光灯、泛光灯、草坪灯、庭院灯、广场灯、舞台灯、隧道灯、轨道灯、树枝灯、彩灯、地埋灯等。(2)Ⅱ类灯具的防触电保护不仅依靠基本绝缘,还具有双重绝缘或加强绝缘,因此Ⅱ类灯具外壳不需要与保护导体连接。(3)三类灯具的外壳不容许与保护导体连接。因为三类灯具的防触电保护措施是依靠安全特低电压,电源电压不超过交流50V,采用隔离变压器供电,所以不能提供接地保护措施。安全特低电压SELV(safetyextra-lowvoltagecircuit)电路:安全特低电压电路作了适当的设计和保护的二次电路,使得在正常条件下或单一故障条件下,任意两个可触及的零部件之间,以及任意的可触及零部件和设备的保护接地端子之间的电压,均不会超过安全值。对SELV电路接地会影响电路正常工作,所以不能进行接地。4.4.插座接线要求(1)单相两孔插座,面对插座板,右孔(或上孔)与相线(L)连接,左孔(或下孔)与中性线(N)连接;(2)单相三孔插座,面对插座板,右孔与相线(L)连接,左孔与中性线(N)连接,上孔与保护接地线(PE)连接。(3)三相四孔及三相五孔插座的保护接地线(PE)应接在上孔;插座的保护接地线端子不得与中性线端子连接;同一场所的三相插座,其接线的相序应一致。(4)保护接地线(PE)在插座之间不得串联连接。(5)相线(L)与中性线(N)不应利用插座本体的接线端子转接供电。
2021年一建机电工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
