150.南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表。LCD生产线安装网络计划工作逻辑关系及持续时间表
150.南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表。LCD生产线安装网络计划工作逻辑关系及持续时间表
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。问题:1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。2.分析影响工期的关键工作是哪几个?总工期需多少天?3.基础检验工作增加到30天,是否影响总工期?说明理由。4.LCD生产线设备晚到7天,是否影响总工期?说明理由。5.如按合同工期完成,A施工单位如何进行工期调整?
答案解析

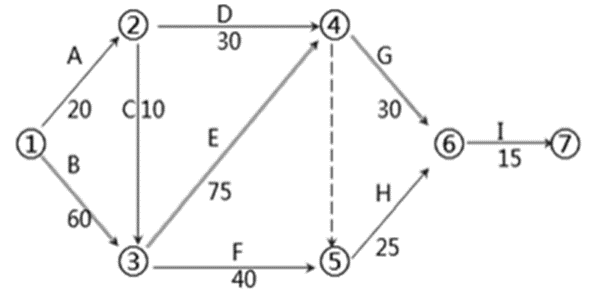

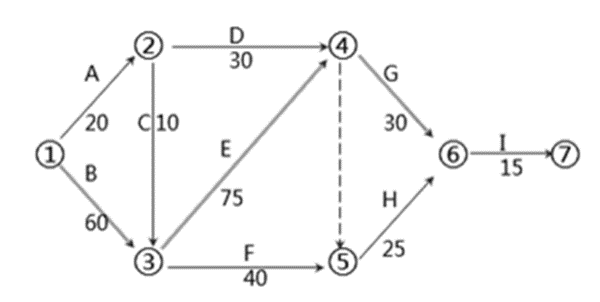

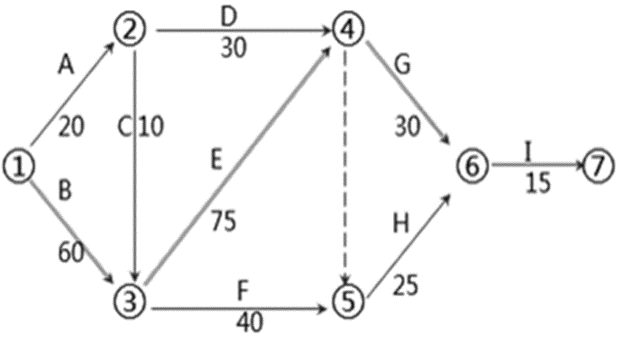

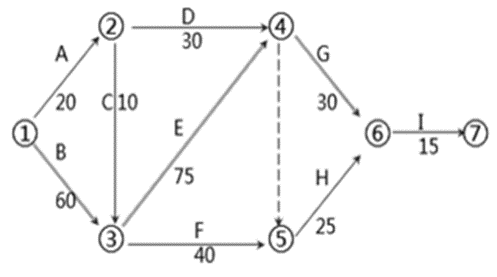

正确答案:答案:问题1:LCD生产线安装进度双代号网络计划
问题2:影响工期的关键工作是:生产线进场,生产线组装固定,生产线试车调整,联动调试、试运行、验收,总工期为180天。13467。
问题3:基础检验C工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30天。因为123小于1360
问题4:LCD生产线E设备晚到7天,要影响总工期,因为该工作在关键线路上。r
问题5:A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。@##
问题2:影响工期的关键工作是:生产线进场,生产线组装固定,生产线试车调整,联动调试、试运行、验收,总工期为180天。13467。
问题3:基础检验C工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30天。因为123小于1360
问题4:LCD生产线E设备晚到7天,要影响总工期,因为该工作在关键线路上。r
问题5:A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。@##相关题目
单选题
269.热泵机组的控制采用非标准通信协议时,应由热泵机组的()提供数据格式。
单选题
268.建筑物内部的()能传输语音、数据、图像及各类控制信号,通过灵活的跳接线,方便用户设备移动和变更。
单选题
267.下列不属于入侵报警系统的是()
单选题
266.空调设备过滤网的阻力状态监测可用()来监控。
单选题
265.在建筑设备监控工程的施工中,智能化设备供应商确定后的紧后程序是()。
单选题
264.在安全防范系统调试检测中,不属于探测器调试检测的项目是()。
单选题
263.在光缆敷设前,应对光纤进行检查,并应根据()来选配光缆。
单选题
262.下列关于线缆的施工要求,说法错误的是()。
单选题
261.下列周界入侵探测器的安装要求,正确的是()。
单选题
260.传感器与现场控制器之间的连接,铂温度传感器的接线电阻应小于()。
