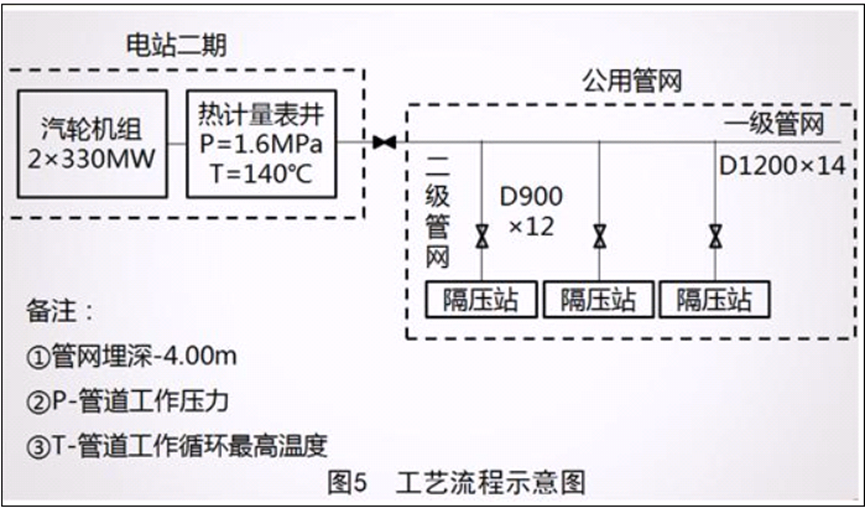

335.(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽式汽轮机组向城区集中供热及配套管网,工艺流程如图5。业主通过招标与A公司签订施工总承包合同,工期12个月。
公用管网敷设采用闭式双管制,以电站热计量表井为界,一级高温水供热管网16km,二级供热管网9km,沿线新建6座隔压换热站,隔压站出口与原城市一级管网连接。针对公用管网施工,A公司以质量和案例为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面;直埋保温管道无补偿电预热安装;管网穿越干渠暗挖施工,穿越河流架空施工,穿越干道顶管施工;管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备。项目实施过程中,发生了下列情况:现场用电申请已办理,但地处较偏僻的管道分段电预热超市政网负荷,为不能影响工程进度,A公司自行决定租用大功率柴油发电机组,解决电网负荷不足问题,被供电部门制止。330MW机组轴系对轮中心初找正后,为缩短机组安装工期,钳工班组提出通过提高对中调整精度等级,在基础二次灌浆前的工序阶段,一次性对轮中心进行复查和找正,被A公司否定。公用管网焊接过程中,发现部分焊工的焊缝质量不稳定,经无损检测结果分析,主要缺陷是气孔数量超标。A公司排除焊工操作和焊接设备影响因素后,及时采取针对性的质量预控措施。【问题】4.针对330MW机组轴系调整,钳工班组还应在哪些工序阶段多次对轮中心进行复查和找正?
334.(2018年真题)A公司承建某2×300MW锅炉发电机组工程。锅炉为循环流化床锅炉,汽机为凝汽式汽轮机。锅炉的部分设计参数见下表:
A公司持有1级锅炉安装许可证和GD1级压力管道安装许可证,施工前按规定进行了安装告知。由B监理公司承担工程监理。A公司的1级锅炉安装许可证在2个月后到期,A公司已于许可证有效期届满前6个月,按规定向公司所在地省级质量技术监督局提交了换证申请,并已完成换证鉴定评审,发证在未来的两周内完成。但监理工程师认为,新的许可证不一定能被批准,为不影响工程的质量和正常进展,建议建设单位更换施工单位。工程所在地的冬季气温会低至﹣10℃,A公司提交报审的施工组织设计中缺少冬季施工措施,监理工程师要求A公司补充。锅炉受热面的部件材质主要为合金钢和20G,在安装前,根据制造厂的出厂技术文件清点了锅炉受热面的部件数量,对合金钢部件进行了材质复验。A公司在油系统施工完毕,准备进行油循环时,监理工程师检查发现油系统管路上的阀门门杆垂直向上布置,要求整改。A公司整改后,自查原因,是施工技术方法的控制策划失控。锅炉安装后进行整体水压试验。(1)水压试验时,在汽包和过热器出口联箱处各安装了一块精度为1.0级的压力表,量程符合要求;在试压泵出口也安装了一块同样精度和规格的压力表。(2)在试验压力保持期间,压力降Δp=0.2MPa,压力降至汽包工作压力后全面检查:压力保持不变,在受压元件金属壁和焊缝上没有水珠和水雾,受压元件没有明显变形。在工程竣工验收中,A公司以监理工程师未在有争议的现场费用签证单上签字为由,直至工程竣工验收50天后,才把锅炉的相关技术资料和文件移交给建设单位。【问题】1.本工程中,监理工程师建议更换施工单位的要求是否符合有关规定?说明理由。2.锅炉安装环境温度低于多少度时应采取相应的保护措施?A公司是根据哪些技术文件清点锅炉受热面的部件数量?如何复验合金钢部件的材质?3.油系统管路上的阀门应怎样整改?施工技术方法的控制策划有哪些主要内容?4.计算锅炉一次系统(不含再热蒸汽系统)的水压试验压力。压力表的精度和数量是否满足水压试验要求?本次水压试验是否合格?5.在工程竣工验收中,A公司的做法是否正确?说明理由。
333.(2017年真题)某机电安装公司承接南方沿海储油罐区的安装任务,该机电公司项目部认真组织施工。在第一批罐底板到达现场后,随即组织下料作业,连夜进行喷涂除锈,施工人员克服了在空气相对湿度达90%的闷湿环境下的施工困难。每20min完成一批钢板的除锈,露天作业6小时后,终于完成了整批底板的除锈工作,其后,开始油漆喷涂作业。质检员检查底漆喷涂质量后发现,涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据如下:项目部启动质量问题处理程序,针对产生的质量问题,分析了原因,明确了整改方法,整改措施完善后得以妥善处理,并按原验收规范进行验收。底板敷设完成后,焊工按技术人员的交底,点焊固定后,先焊长焊缝,后焊短焊缝,采用大焊接线能量分段退焊。在底板焊接工作进行到第二天时,出现了很明显的波浪形变形。项目总工及时组织技术人员改正原交底中错误的作法,并采取措施,矫正焊接变形,项目继续受控推进。项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行60d后的赢得值分析法曲线图。
【问题】4.指出技术人员底板焊接中的错误之处,并纠正。
332.(2015年真题)某钢厂炼钢技改项目内容包括钢结构、工艺设备、工业管道、电气安装等,节能减排,新增氧气制取、煤气回收和余热发电配套设施,炼钢车间起重机梁轨标高27.8m,为多跨单层全钢结构(塔楼部分多层),炼钢工艺采用顶底复合吹炼,转炉吹氧由球罐氧气干管(D426×9,P=2.5MPa)经加料跨层面输送至氧枪阀门室。该项目由具有承包资质的A公司施工总承包,在分包单位通过资格预审后,业主同意,A公司将氧气站、煤气站和余热发电机安装工程分包给具有相应专业资格和技术资格的安装单位。A公司项目部进场后,根据图纸、合同、施工组织设计大纲、装备技术水平、现场施工条件进行施工组织总设计编制,塔楼钢结构和工艺设备采用3000t.m塔吊主吊方案经批准通过,项目实施过程中,项目部在安全和质量管理方面采取措施如下:措施1:针对工程特点,塔楼施工现场存在危险源较多,项目部仅对临时用电触电危险、构件加工机械伤害危险、交叉作业物体打击危险以及压力试验、冲洗、试运转等危险源进行辨识和评价,经公司审定,补充完善后,制定了相应安全应急预案,健全现场安全管理体系。措施2:针对氧气管道管口错边量超标,内壁存在油脂、锈蚀、铁锈等引起燃料爆炸事故,项目部编制施工方案时,制订了包括材料检验、管道试验等关键工序为内容的施工工艺流程,经批准后严格执行。措施3:氧气站球罐的球壳板和零部件进场后,A公司项目部及时组织检验,确保分包单位按计划现场组焊。【问题】1.A公司审查分包单位专业资格包括哪些内容?氧气站分包单位必须具备何种技术资格?5.措施3中,球壳板制造质量现场应如何检查?
331.(2015年真题)某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶储罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案,为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装罐壁,确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。施工过程中,发生了如下事件:事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响工程进度,项目部决定将罐壁焊缝自动焊改为焊条电弧焊(手工焊)。为此,项目部根据电弧焊方法修改了施工组织设计,由项目总工程师批准后实施,在施工过程中专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部的施工组织变更的审批手续不符合要求,因此报请总监理工程师下达了工程停工指令。事件2:修改罐壁焊接方法后,工程公司项目部把焊缝的焊条电弧焊焊接作为质量控制的重点,制定了合理的焊接顺序和工艺要求,并制定了质量预控方案。事件3:在对第一台焊接的50000m3浮顶罐进行罐壁焊缝射线检测及缺陷分析中,认为气孔和密集气孔是出现频次最多的超标缺陷,是影响焊接质量的主要因素,项目部采用因果分析图方法,找出了焊缝产生气孔的主要原因,制定了对策表,在后续的焊接施工中,项目部落实了对策表内容,提高了焊接质量【问题】1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。2.事件一中,为什么监理工程师认为项目部对施工组织设计变更不符合要求?3.写出储罐罐壁焊缝采用焊条电弧焊焊接方法的合理焊接顺序和工艺要求?4.事件三中,项目部制定的焊缝质量对策表应包括哪些内容?
330.(2020年真题)某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。
问题:1、安装公司在施工准备和资源配置计划中哪几项完成的较好哪几项需要改进2、图1中的水压试验有哪些不符合规范规定写出正确的做法。3、背景中的工艺管道系统的焊缝应采用哪几种检测方法设计单位对工艺管道系统应如何分析4、监理工程师提出整改要求是否正确说明理由。加固后的风管可按什么文件进行验收
329.(2019年真题)某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见图3),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未編制水泵安装质量预控方案。工程的工艺管道设计材质为12CMo(铬钼合金钢)。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。
【问题】1.水泵的安装质量预控方案包括哪些内容?2.项目部采取材料代用,需要哪些手续?3.图3水泵安装有哪些质量问题?如何改正?4.15CrMo材质钢管在收时,需要验收哪些内容?
328.(2013年真题)某城市规划在郊区新建一座车用燃气加气总站(压缩天然气CNG),工艺流程如图2
气源由D325×8(直径325毫米,壁厚8毫米)埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0Mpa。主要设备工艺参数如图示,P表示工作压力,Q表示流量。【问题】2.根据流程图,工艺管道试压宜采用什么介质?应采取哪些主要技术措施?3.埋地管道D325x8施工中,有哪些关键工序?
327.(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽式机组向城区集中供热及配套管网,工艺流程如图3。业主通过招标与A公司签订施工总承包合同,工期12个月。
公用管网敷设采用闭式双管制,以电站热计量表井为界,一级高温水供热管网16km,二级供热管网9km,沿线新建6座隔压换热站,隔压站出口与原城市一级管网连接针对公用管网施工,A公司以质量和安全为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面,直埋保温管道无补偿电预热安装,管网穿越干渠暗挖施工,穿越河流架空施工,穿越干道顶管施工,管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备。【问题】1.针对公用管网施工,A公司应编制哪些需要组织专家论证的安全专项方案?2.公用管网工程采用了建筑十项新技术中哪些子项新技术?
326.(2017年真题)某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司、B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购,合同工期为215天(3月1号到9月30号),工期提前一天奖励2万元,延误一天罚款2万元。合同签订后,A安装公司项目部编制了施工方案、施工进度计划和采购计划等,并经建设单位批准合同实施过程中发生如下事件:1.A安装公司项目部进场后,因B建筑公司的原因,土建工程延期10天交付给安装公司项目部,使得A安装公司项目部的开工时间延后了10天。2.因供货商厂家原因,订货的不锈钢阀门延期15天送达施工现场。A安装公司项目部对阀门进行了外观检查,阀体完好、开启灵活,准备用于工业管道安装,被监理工程师叫停,要求对不锈钢阀门进行试验。项目部对不锈钢阀门进行试验,试验全部合格【问题】1.送达施工现场的不锈钢阀门应进行哪些试验?给出不锈钢阀门试验介质的要求?
