AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 隧道工程练习题 题目详情
CB5F9593F9D00001F865DE701AD41482
隧道工程练习题
408
简答题

399、试述新奥法的施工程序。

答案解析

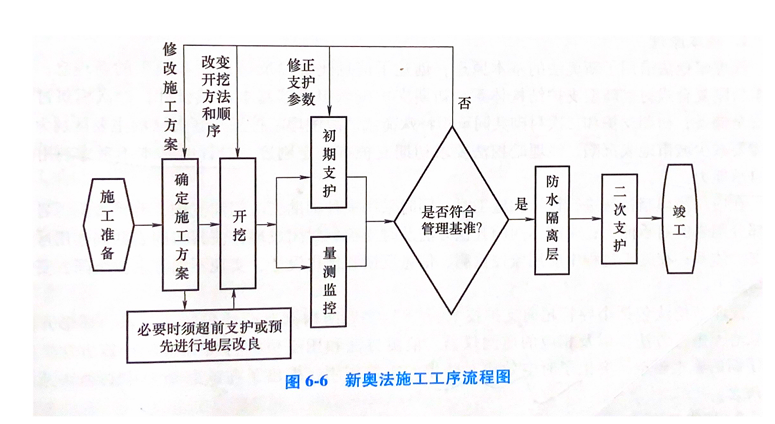

正确答案:新奥法的施工顺序可以概括为开挖→第一次支护→第二次支护。(1)开挖作业的内容包括钻孔、装药、爆破、通风、出渣等。开挖作业与一次支护作业同时交又进行,为保护围岩的自承能力,第一次支护工作应尽快进行。为了充分利用围岩的自承能力,开挖应采用光面爆破或机械开挖,并尽量采用全断面开挖,地质条件较差时可以采用分块多次开挖。一次开挖长度应根据岩质条件和开挖方式确定。岩质条件好时,长度可大一些岩质条件差时长度可小一些;在同等岩质条件下,分块多次开挖长度可大一些,全断面开挖长度就要小一些。一般在中硬岩中开挖长度为2~2.5m,在膨胀性地层中为0.8~1.0m。(2)第一次支护作业包括:一次喷射混凝土、打锚杆、挂网、立钢拱架、复喷混凝土。在隧道开挖后,应尽快地喷射一层薄层混凝土(3~5cm)。为争取时间,在较松散的围岩掘进中,第一次支护作业是在开挖的渣堆上进行的,待未被渣堆覆盖的开挖面的一次喷射混凝土完成后再出渣。按一定系统布置的锚杆,能加固深度围岩,在围岩内形成承载拱。由喷射混凝土、锚杆及岩面承载拱构成的外拱,起临时支护作用,同时又是永久支护的一部分。复喷后的混凝土层应达到设计厚度(一般为10~15cm),并要求将锚杆、钢筋网、钢拱架等覆裹在喷射混凝土内。在安装锚杆的同时,在围岩和支护中埋设仪器或测点,进行围岩位移和应力的现场测量,依据量测得到的信息来了解围岩的动态以及支护抗力与围岩的相适应程度。完成第一次支护的时间非常重要。目前的施工经验是松散围岩中的第一次支护应在爆破后三小时内完成,主要由施工条件决定。在地质条件非常差的破碎带或膨胀性地层(如风化花岗岩)中开挖隧道,为了延长围岩的自稳时间,给一次支护争取时间,并且安全地作业,需要在开挖工作面的前方围岩进行超前支护(预支护),然后再进行开挖。(3)第二次支护第一次支护后,当围岩变形趋于稳定时,进行第二次支护和封底,即永久性的支护(或是补喷射混凝土,或是浇筑混凝土内拱),起到提高安全度和增强整个支护承载能力的作用,而此支护时机可以由监测结果得到。如果底板不稳,底鼓变形严重,则会牵动侧及顶部支护不稳,所以应尽快封底,形成封闭式的支护,以谋求围岩的稳定。新奥法施工程序可用以下框图表示:

相关知识点:

新奥法施工程序要记清

题目纠错
隧道工程练习题

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
