单选题

单位工程量施工机械使用费的计算公式为().

A
 施工机械使用费=∑(施工机械台班消耗量×机械台班总价)
B
 施工机械使用费=∑(施工机械台班消耗量×机械台班单价)
C
 施工机械使用费=∑(台班人工费×机械台班总价)
D
 施工机械使用费=∑(台班人工费×机械台班单价)

答案解析

正确答案:B

解析:

解析:2021教材P54页(三)施工机具使用费:施工机械使用费=∑(施工机械台班消耗量×机械台班单价)(2Z102013-8)。

相关知识点:

机械费:台班量乘单价

二级建造师-建设工程施工管理(官方)

扫码进入小程序
随时随地练习

相关题目

单选题

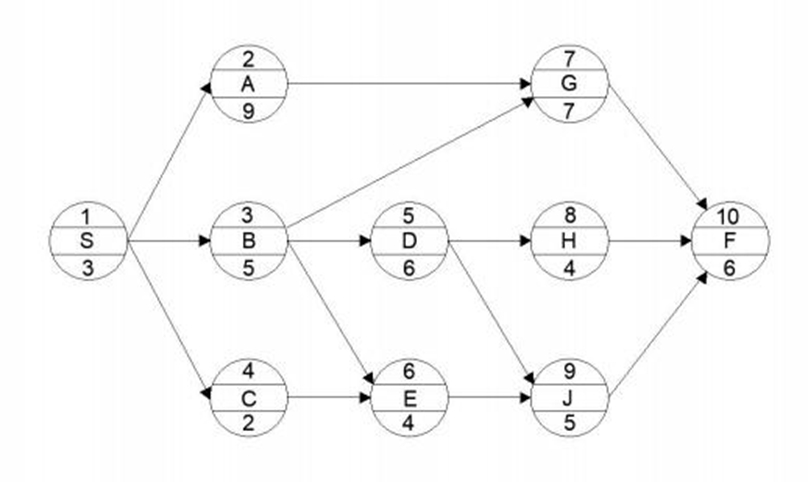

某工程单代号网络计划如下图所示,图中节点下方数字为相应工作的持续时间。下列工作中属于关键工作的有()。

单选题

某工程有3个施工过程,分4个施工段,如图所示施工过程Ⅱ到Ⅲ的步距是()。

单选题

某土方工程,计划于2025年2月初至5月底月平均完成土方工程量2400m³,预算单价75元/m³,按计划开工后施工至2025年3月底时,实际完成土方工程量5300m³,实际单价81元/m³,采用挣值法分析,该工程在3月底的进度绩效指数是()。

单选题

根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》,发包人或监理人未发出开工通知且无相关证据证明工程实际开工日期的,认定开工日期时,应结合是否具备开工条件的事实并综合考虑()所载明的时间。

单选题

根据《标准施工招标文件》,除专用合同条款另有约定外,因工程变更引起价格调整时,已标价工程量清单中又无适用或类似子目价格的,应由监理人和合同当事人按照()的原则商定或确定变更工作单价。

单选题

某土方工程计划施工至5月底完成工程量9000立方米,预算单价76元/立方米,实际施工至5月底完成工程量5600立方米,实际单价78元/立方米。采用挣值法分析,工程进度绩效指数为()。

单选题

某工程施工至6月底,采用挣值分析获得以下数据:已完工程预算费用430万元,已完工程实际费用460万元,拟完工程预算费用440万元,则该工程在6月底的实际状况是()。

单选题

某工程截至某时刻,已完工程预算费用7800万元,已完工程实际费用8100万元,拟完工程预算费用7600万元。采用挣值法分析该工程实际状况,可得到的正确结论是()。

单选题

建立施工质量保证体系需要进行的工作有:①制定质量计划;②完善组织架构;③明确施工过程控制要点;④建立质量管理制度。仅就上述工作而言,正确的顺序是()。

单选题

某施工企业安全生产费用状况如下:年初结余100万元,当年提取800万元,当年实际支出1020万元。该企业针对当年安全生产费用赤字的解决办法是()。

关闭
专为自学备考人员打造
试题通
自助导入本地题库
试题通
多种刷题考试模式
试题通
本地离线答题搜题
试题通
扫码考试方便快捷
试题通
海量试题每日更新
试题通
欢迎登录试题通
可以使用以下方式扫码登陆
试题通
使用APP登录
试题通
使用微信登录
xiaochengxu
联系电话:
400-660-3606
xiaochengxu
