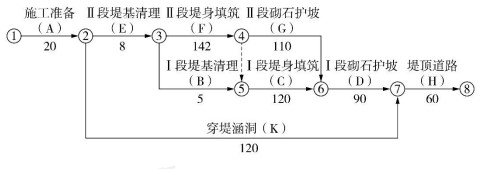

1、案例一背景资料:发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图(单位:天)。
1、案例一背景资料:发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图(单位:天)。
在实施中发生如下事件:事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“Ⅰ堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。事件3:质检时发现Ⅱ工段砌石护坡(G工作)存在通缝、叠砌和浮塞现象,需返工处理,故推迟3天完成。事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“Ⅰ段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。问题:1.根据事件1,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。2.分别指出事件2、事件3的责任方,分析对工期的影响及可获得工期补偿的天数。3.根据事件4,分别指出第225天末G、C、K工作已完成多少天工程量,对工期有何影响?(假定各工作匀速施工)
答案解析
正确答案:答:1.原工期:20+5+120+142+110+60=457(天)。现工期:20+8+142+120+90+60=440(天)。新施工进度计划的关键线路:A→E→F→C→E→H。
2.事件2是由于设计变更导致的工期延误,责任在发包方,由于F工作是关键工作,影响工期5天,因此可延长5天工期。事件3是施工质量问题,影响工期3天,责任在承包方,因此不予工期补偿。3.G工作:110×0.4=44(天);C工作:120×0.4=48(天);K工作:120×0.6=72(天)。G工作:225天时应该完成50天,晚了6天,但未超过其10天的时差,因此不影响工期。C工作:225天时应该完成50天,晚了2天,由于是关键工作,会延误2天工期。K工作:140天时应该完成120天,晚了133天,由于其总时差为245天,因此不影响工期。
2.事件2是由于设计变更导致的工期延误,责任在发包方,由于F工作是关键工作,影响工期5天,因此可延长5天工期。事件3是施工质量问题,影响工期3天,责任在承包方,因此不予工期补偿。3.G工作:110×0.4=44(天);C工作:120×0.4=48(天);K工作:120×0.6=72(天)。G工作:225天时应该完成50天,晚了6天,但未超过其10天的时差,因此不影响工期。C工作:225天时应该完成50天,晚了2天,由于是关键工作,会延误2天工期。K工作:140天时应该完成120天,晚了133天,由于其总时差为245天,因此不影响工期。相关题目
单选题
37.根据《建设工程安全生产管理条例》,依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起 15 日内,将( )报送建设工程所在地县级以上地方人民政府建设行政主管部门或者其他有关部门备案。
单选题
36.下列关于《招标投标法实施条例》的说法,不正确的是( )。
单选题
35.甲施工企业在银行办理投标保函,银行要求甲提供反担保。则甲不能够进行质押的是( )。
单选题
34.根据《绿色施工导则》,处于基坑降水阶段的工地,宜优先采用( )作为混凝土搅拌用水,养护用水,冲洗用水和部分生活用水。
单选题
33.在买卖合同中,出卖人对出卖的标的物应当有完全的所有权或( ),否则应承担权利瑕疵担保义务。
单选题
32.陈某与其单位因缴纳社会保险问题发生争议。关于该争议解决方法,下列选项正确的是( )。
单选题
31.某建筑公司签订的以下劳动合同中,试用期约定合法的是( )。
单选题
30.建设工程施工合同无效,但已完工程验收合格,应当返还财产,关于返还财产的说法,错误的是( )。
单选题
29.承揽合同对于支付报酬的期限没有约定或者约定不明,又不能达成补充协议,按照合同有关条款或者交易习惯也不能确定的,定作人应当在( )支付报酬。
单选题
28.《招标投标法》规定,招标人应当在招标文件中载明投标有效期。投标有效期从( )起算。
