AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 一建《建筑实务》压轴+逆袭卷3套 题目详情
CA03389051B00001714F4E101957167A
一建《建筑实务》压轴+逆袭卷3套
560
单选题

下列建筑密封材料中,属于定型密封材料的是()。

A
 密封膏
B
 密封条
C
 密封胶
D
 密封剂

答案解析

正确答案:B

解析:

解析:定型密封材料是具有一定形状和尺寸的密封材料,包括各种止水带、止水条、密封条等。

相关知识点:

定型密封材料,密封条是一种

一建《建筑实务》压轴+逆袭卷3套

扫码进入小程序
随时随地练习

相关题目

单选题

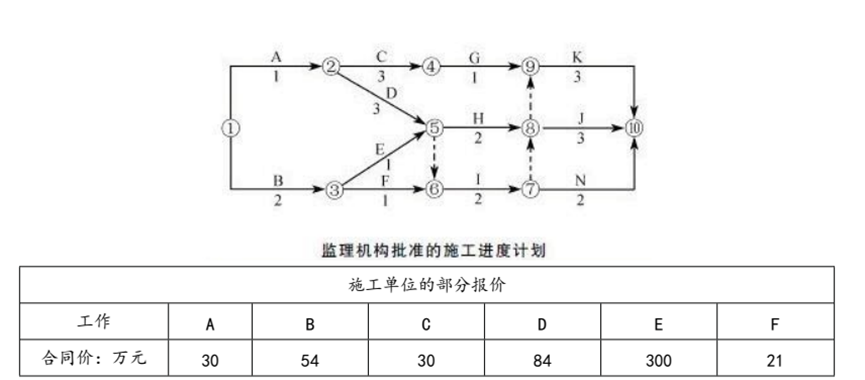

案例二【背景资料】某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见下表。施工合同中约定:预付款为合同总价的20%,当已完工程的工程款达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2012年3月1日开工,施工中发生了如下事件。事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件3:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。【问题】不考虑保留金的扣留,开工后前3个月每月施工单位应完成的工程款是多少?

单选题

案例一【背景资料】某工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:事件一:乙施工单位开挖土方时,因雨季下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。事件二:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。事件三:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。事件四:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。【问题】指出事件四中甲施工单位的做法是否妥当?说明理由。

单选题

案例一【背景资料】某工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:事件一:乙施工单位开挖土方时,因雨季下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。事件二:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。事件三:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。事件四:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。【问题】指出事件三中甲施工单位的做法有哪些不妥?写出正确的做法。

单选题

案例一【背景资料】某工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:事件一:乙施工单位开挖土方时,因雨季下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。事件二:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。事件三:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。事件四:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。【问题】根据《建设工程安全生产管理条例》,分析事件二中甲、乙施工单位和监理单位对基坑局部坰塌事故应承担的责任,说明理由。

单选题

案例一【背景资料】某工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:事件一:乙施工单位开挖土方时,因雨季下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。事件二:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。事件三:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。事件四:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。【问题】指出事件一中挖断煤气管道事故的责任方,说明理由。项目监理机构批准的工程延期和费用补偿各多少?说明理由。

单选题

关于施工单位项目负责人安全生产责任的说法,正确的有()。

单选题

下列属于建造师签署文件的是()。

单选题

受线荷载作用的混凝土悬臂梁的悬臂端部最大位移与下列()因素成正比。

单选题

大型、高层建筑的沉降观测可在()完工后开始进行变形观测。

单选题

防火涂料应具备的基本功能()。

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
