106.本样板间所在楼盘为全装修交房,1 号楼都按本样板间的设计方案进行施工, 一号楼一共三个单元,每单元 22 户,在组织流水施工时,一个单元划分为一个施工段, 施工员小李把工程项目划分为吊顶工程、厨卫瓷砖镶贴工程、地面铺装工程、顶棚和墙 面涂料工程、木门和家具安装工程等 5 个施工过程。如果流水节拍均为 10 天,地面铺 装工程完成后,吊顶工程和厨卫瓷砖镶贴工程之间有 5 天的搭接时间;顶棚和墙面涂料 工程施工前,有 2 天的施工间歇时间;顶棚和墙面涂料工程施工完成后,木门和家具安 装工程施工前,有 1 天的间歇时间。小李在组织全等节拍流水施工时,计算工期为() 天?
答案解析
相关题目
126.本样板间装修工程在招标时采取的是工程量清单计价,开标后,甲乙双方签订的是单价合同,合同专用条款中对风险、市场波动等均没有做任何的约定,在这种情况 下,下列关于结算的说法正确的是()。
125.小王在做本楼盘全装修流水施工计划时,他认为下列哪一项属于技术间歇时间()。
124.按照本设计方案施工的共有 4 户,由一家装饰公司承担施工任务,项目部在组 织等节拍等步距流水施工时,将每一户划分为一个施工段,按照施工内容划分为顶棚工 程、墙柱面工程、地面工程、固定家具与木门安装、壁纸与软包裱糊五个施工过程。流 水节拍 i=5 天,其双代号网络图为()
123.下表是本装饰工程各施工过程的逻辑关系,下列网络图中正确的是()

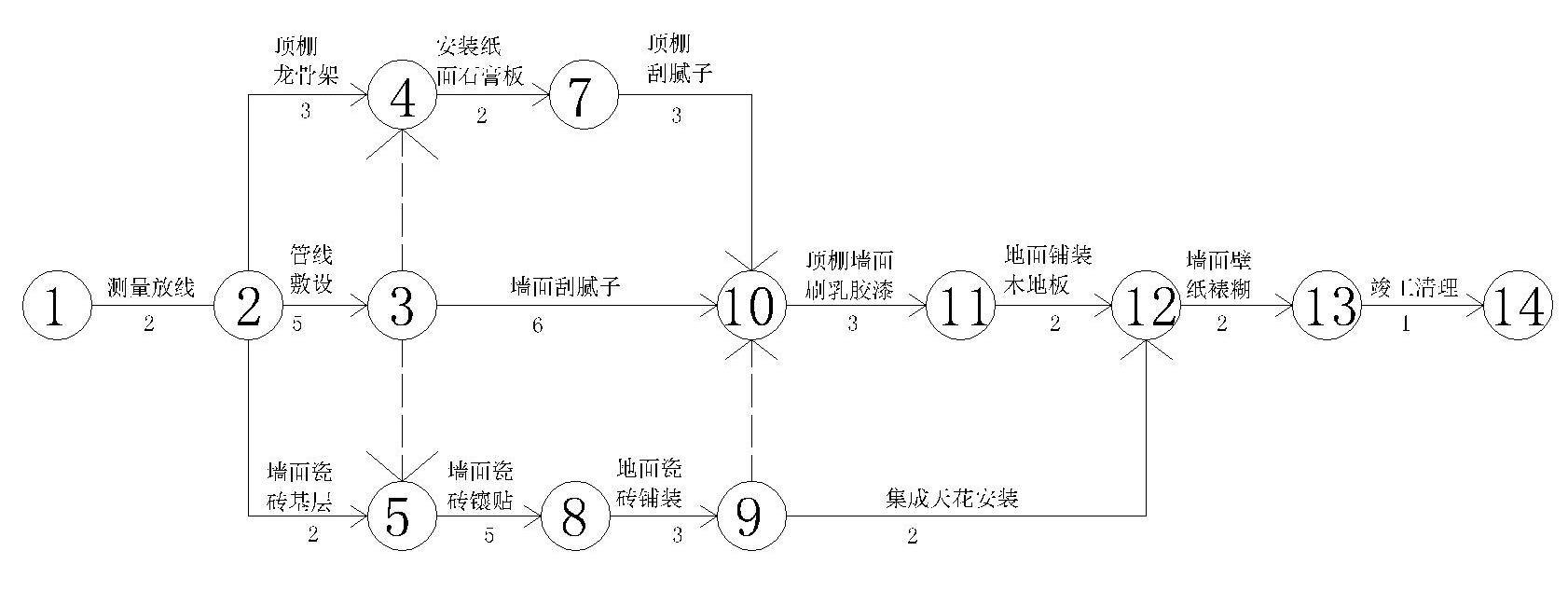

122.下图是施工员小李做的本工程的网络计划初稿,请问按照这个网络图,地面瓷 砖铺装工作的总时差是()?

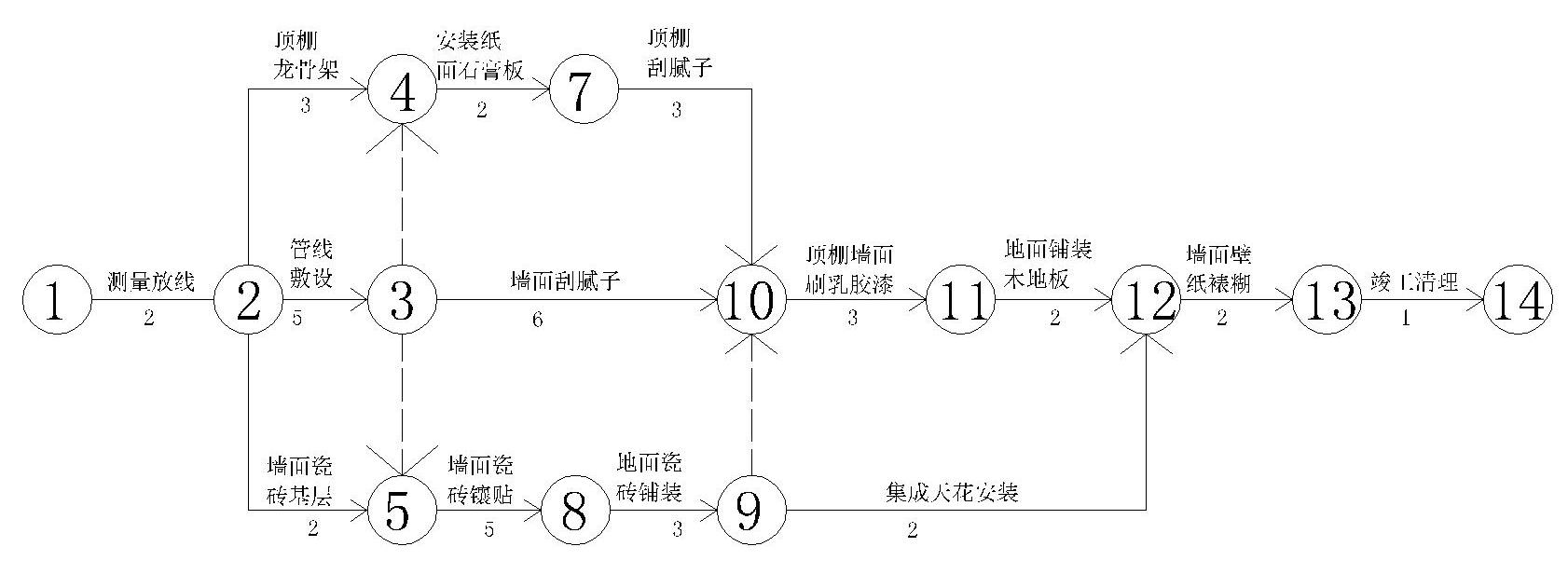

120.下图是施工员小李做的本工程的网络计划初稿,请问按照这个网络图,本工程 计算工期是()天?
119.在本工程网络计划中,某项工作持续时间 7 天,该工作有三项紧后工作,这三 项工作的最迟结束时间分别是第 28 天、第 35 天、第 34 天,持续时间分别是 5 天、8 天和 7 天,请问该项工作的的最迟开始时间是( )
118.在本工程网络计划中,某项工作有三项紧后工作,这三项工作的最迟结束时间 分别是第 28 天、第 35 天、第 34 天,持续时间分别是 5 天、8 天和 7 天,请问该项工 作的的最迟结束时间是( )
117.在本工程网络计划中,轻钢龙骨纸面石膏板吊顶工程有两项紧后工作,即刮腻 子刷乳胶漆、墙面木饰面,这两项工作的最迟结束时间分别是第 26 天、第 30 天,持续 时间分别是 6 天、7 天,轻钢龙骨纸面石膏板吊顶工程的最迟结束时间是()
116.在本工程网络计划中,轻钢龙骨纸面石膏板吊顶工程有两项紧后工作,即刮腻子刷乳胶漆、墙面木饰面,这两项工作的最迟开始时间分别是第 20 天、第 23 天,如果 轻钢龙骨纸面石膏板吊顶工程的持续时间是 7 天,那么最迟开始时间是()
