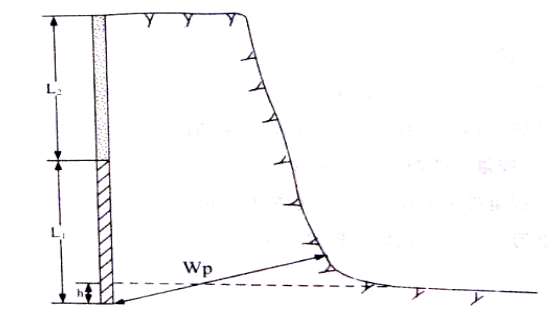

5.(2011年案例二第二问)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
爆破开挖布置图
指出图中参数 Wp、L1、L2、h 的名称;改正施工方案 2 中关于爆破作业的不妥之处。
4.(2013年案例二第二问)闸室地基为含少量砾石的粘土,自然湿密度为 1820~1900kg/m3,基坑开挖时,施工单位采用反铲挖掘机配自卸汽车将闸室地基挖至建基面高程10.0m问题:根据《土的工程分类标准》(GB/T50145-2007),依据土的开挖方法和难易程度,土共分为几类?本工程闸室地基土属于哪一类?
3.(2021年案例一第一问)某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图1-2所示。工程施工过程中发生如下事件:
事件一:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。
问题:计算上游围堰最低顶高程(波浪爬高按0.5m计);指出斜墙的布置的不妥之处?并说明理由
2.(2017年案例四第一问)某拦河闸工程,工程规模中型,工程施工采用一次拦断河床围堰导流,围堰面积和地基情况如图所示。
问题:说明本工程施工围堰的建筑物级别?分别指出图4中1、2、3所代表的材料名称。
1.(2011年案例二第四问)随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势,判断基坑险情类型,指出其抢护原则
11.固结灌浆流程为A→冲洗→B→灌浆→封孔和质量检测,其中A、B分别代表什么工序。
10.浅孔爆破法阶梯开挖布置图如下:
指出图中1、2、H、ωp分别代表什么含义
9.施工单位制定土方开挖方案,土的自然湿密度为2000kg/m³,采用立面开采,拟定采用反铲挖掘机配合自卸汽车进行开挖。 指出开挖方案中的不妥之处,并简要说明理由
8.某水闸施工,施工单位选择进行人工开挖,由人工直接开挖至设计高程。监理发现后及时制止,说明原因。
7.某截流工程施工中,由于河床覆盖层较厚,抗冲刷能力较弱,因此施工单位决定采用立堵方式进行截流。施工单位做法是否正确,如不正确指出正确做法。
