289.承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表
289.承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表
工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面告。开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。除上述发生的事件外,其余工作均按该进度计划实施。【问题】1.指出进度计划表中TB、TE,TG所代表的工作起止时间。2.事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容3.分别指出事件2,事件3,事件4对进度计划和合同工期有何影响,指出承包人分项目的实际完成日期。4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。
答案解析
正确答案:答案:
备注:图中日期指节点开始时间;粗线表示关键线路。1.TB:2012年12月11日-2013年1月15日TE:2013年4月26日-2013年5月25日TG:2013年5月26日-2013年6月30日2.承包人在接到通知后7天内提交一份说明其进场延误的书面报告。书面报告应包括:不能及时进场的原因和补救措施。所增加的费用由承包人承担3.事件2,工作B计划工期延误5天,合同工期延误5天,实际完成日期2013年1月20日;事件3,工作D计划延误10天,D总时差为25天,合同工期不延误,实际完成日期2013年4月25日。事件4,工作F计划工期延误20天,F总时差为70天,合同工期不延误,实际完成日期2013年5月20日。该工程实际完成时间为2013年7月5日。4.承包人可索赔工期0天,可索赔费用8万元。因为只有事件3是发包人的责任,但事件3延误工期10天小于总时差(25天),工期索赔不成立,费用索赔成立。
备注:图中日期指节点开始时间;粗线表示关键线路。1.TB:2012年12月11日-2013年1月15日TE:2013年4月26日-2013年5月25日TG:2013年5月26日-2013年6月30日2.承包人在接到通知后7天内提交一份说明其进场延误的书面报告。书面报告应包括:不能及时进场的原因和补救措施。所增加的费用由承包人承担3.事件2,工作B计划工期延误5天,合同工期延误5天,实际完成日期2013年1月20日;事件3,工作D计划延误10天,D总时差为25天,合同工期不延误,实际完成日期2013年4月25日。事件4,工作F计划工期延误20天,F总时差为70天,合同工期不延误,实际完成日期2013年5月20日。该工程实际完成时间为2013年7月5日。4.承包人可索赔工期0天,可索赔费用8万元。因为只有事件3是发包人的责任,但事件3延误工期10天小于总时差(25天),工期索赔不成立,费用索赔成立。相关题目
单选题
37.(2010年)混凝土坝坝底承受的渗透压力大小与()成正比。
单选题
36.(2010年)拱坝在校核洪水位承受的波浪压力属于()作用荷载。
单选题
35.(2009年)细度模数为2.0的砂属于()。
单选题

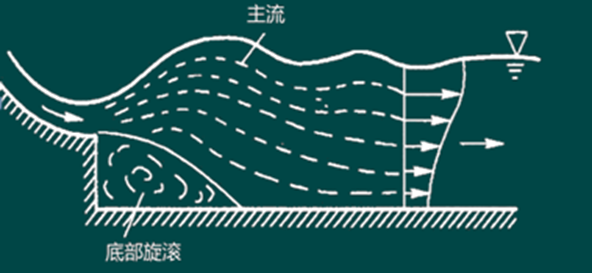

34.(2007年)下图所示消能方式属于()消能。
单选题
33.(2014年)由于基坑降水中断,黏性土地基发生土体隆起的形式属于()。
单选题
32.(2009年)渗透系数k的计算公式为:K=( )( ),式中L表示()。
单选题
31.(2016年)下列不属于混凝土配合参数的是()
单选题
30.(2009年)尺寸为1.5m×1.0m×0.8m(长×宽×高)的箱体平放在水深为2.8m的水池底面,箱体顶面受到的静水压力为()kN。(水的重度取10kN/m3)。
单选题
29.(2011年)某水利工程浆砌石围堰级别为4级,相应围堰洪水标准应为()年一遇。
单选题
28.(2014年)某水闸工程建筑物级别为1级,场地基本烈度为6度,其抗震设防类别应为()。
