简答题
269.背景资料某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。工程在施工过程中发生如下事件:事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到“一岗双责”,把安全生产责任落实到各个环节、岗位和人员,确保安全生产的“四项措施”落实到位。事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。问题1.根据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监[2012]57号),简要说明事件1中“一岗双责”的“双责”和“四项措施”的具体内容。2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?3.根据《碾压式土石坝施工规范》DL/T5129--2013,指出事件2坝体填筑程序的不妥之处,并说明理由。4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事故级别或类别。
答案解析
正确答案:答案:1.“一岗双责”的“双责”是指:对分管的业务工作负责;对分管业务范围内的安全生产负责。“四项措施”包括:安全投入、安全管理、安全装备、教育培训等措施。2.土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。3.不妥之处:先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。理由:根据《碾压式土石坝施工规范》DL/T5129--2013,第10.2.7条规定:心墙应同上下游反滤料及部分坝壳料平起填筑,跨缝碾压。宜采用先填反滤料后填土料的平起填筑法施工。4.不要之处:在相向开挖的两个工作面相距15m时,还分别进行爆破作业。本工程质量与安全事故级别为:Ⅳ级(较大质量与安全事故)。
相关题目
单选题
57.(2018年真题)某5级均质土石围堰,采用简化毕肖普法验算其边坡稳定时,按《水利水电工程施工组织设计规范》(SL303-2017)规定,其边坡稳定安全系数应不小于()。
单选题

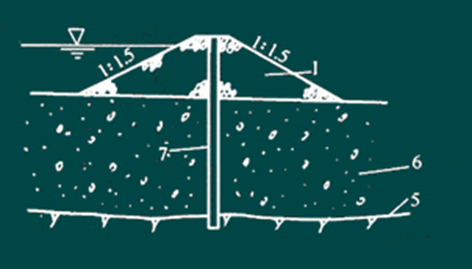

56.(2015年)如图所示土围堰的防渗形式属于()。
单选题
55.(2013年)对于渗透系数大、地下水丰富的软土地基,人工降低地下水位宜采用()。
单选题
54.(2016年)下列围堰类型中,可以与永久建筑物相结合并作为其组成部分的是()。
单选题
53.(2015年)下图所示土石围堰的防渗形式属于()。
单选题
52.(2018年真题)下图所示的消能方式属于()。
单选题
51.(2013年)在河谷狭窄的山区河流新建拱坝宜选用的施工导流方式是( )。
单选题
50.(2012年)下列截流方法中,属于无戗堤法的是()截流。
单选题
49.(2012年)下列指标中,不属于施工导流围堰级别确定依据的是()。
单选题
48.(2017年)下列截流方式中,属于戗堤法截流的是()。
