198.(2012年真题)钢筋混凝土管片不得有内外贯通裂缝和宽度大于()mm的裂缝及混凝土剥落现象。
答案解析
解析:
相关题目
4.(2020年真题)某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图1-1所示,现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案。并报监理单位及交通管理部门审批,导行方案如图1-2所示,因办理占道、挖掘等相关手续,实际开工如期比计划日期滞后2个月。

道路封闭施工过程中,发生如下事件:事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并签字确认。事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格。项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道理基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。问题:1、交通导行方案还需报哪个部门审批2、根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区3、事件1中,确定基层处理方案需要哪些单位参加4、事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些5、请指出沥青摊铺工作的不妥之处,并给出正确做法。
3.(2020年真题)某公司承建一项城市污水管道工程,管道全长1.5km。采用DN1200mm的钢筋混凝土管,管道平均覆土深度约6m。考虑现场地质水文条件,项目部准备采用”拉森钢板桩+钢围檩+钢支撑”的支护方式,沟槽支护情况详见图2。

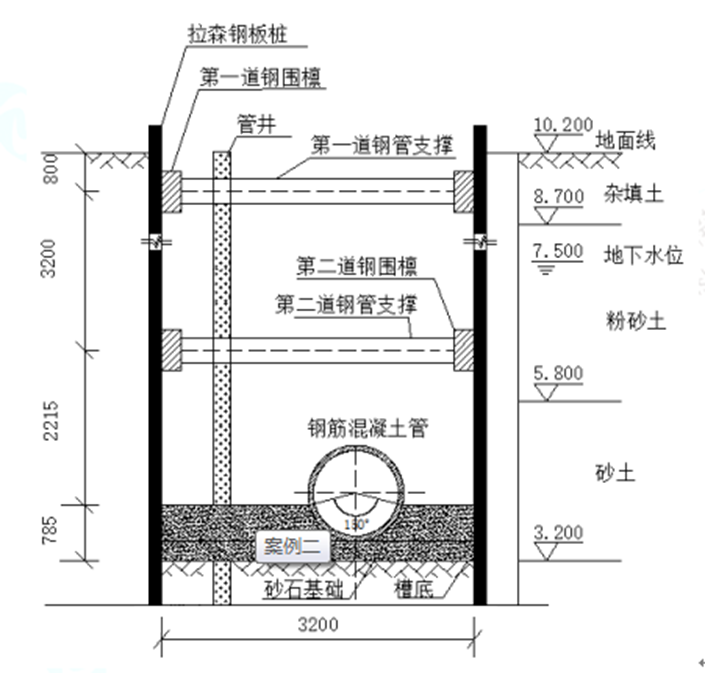

图2沟槽支护示意图(标高单位:m;尺寸单位:mm)项目部编制了”沟槽支护,土方开挖”专项施工方案,经专家论证,因缺少降水专项方案被制定为”修改后通过”。项目部经计算补充了管井降水措施,方案获”通过”,项目进入施工阶段。在沟槽开挖到槽底后进行分项工程质量验收,槽底无浸水,扰动,槽底高程、中线、宽度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。在完成下游3个井段管道安装及检查井砌筑后,抽取其中1个井段进行了闭水试验。试验渗水量为0.0285L/(min.m)。[规范规定ND1200钢筋混凝土管合格渗水量不大于43.3m/24h.km]。为加快施工进度,项目部拟增加现场作业人员。问题:1、写出钢板桩围护方式的优点。2、管井成孔时是否需要泥浆护壁,写出滤管与孔壁间填充滤料的名称,写出确定滤管内径的因素是什么3、写出项目部”沟槽开挖”分项工程质量验收中缺失的项目。4、列式计算该井段闭水试验渗水量结果是否合格5、写出新进场工人上岗前应具备的条件。

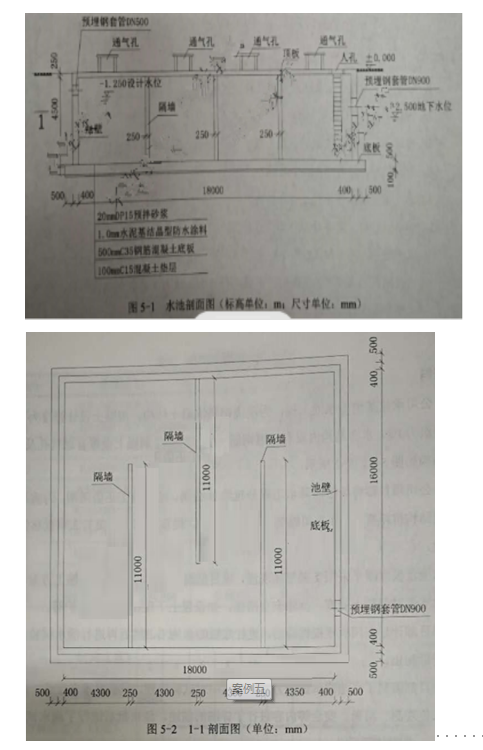

2.(2020年真题)A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C35,抗渗等级为P8。水池结构内设有三道钢筋混凝土隔墙,顶板上设置有通气孔及人孔,水池结构如图5-1、5-2所示。A公司项目部将场区内降水工程分包给B公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B公司编制了降排水方案,经项目部技术负责人审批后报送监理单位。水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下爬梯、洞口防护等。项目部计划在顶板模板拆除后,进行底板防水施工,然后再进行满水试验,被监理工程师制止。项目部编制了水池满水试验方案,方案中对试验流程、试验前准备工作、注水过程、水位观测、质量、安全等内容进行了详细的描述,经审批后进行了满水试验。
问题:1、B公司方案报送审批流程是否正确说明理由。2、请说明B公司降水注意事项、降水结束时间。3、项目部拆除顶板支架时混凝土强度应满足什么要求请说明理由。请列举拆除支架时,还有哪些安全措施4、请说明监理工程师制止项目部施工的理由。5、满水试验前,需要对哪个部位进行压力验算水池注水过程中,项目部应关注哪些易渗漏水部位除了对水位观测外,还应进行哪个项目观测6、请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间;计算池壁和池底的浸湿面积(单位:m2)。
1.(2020年真题)某公司承建一座跨河城市桥梁,基础均采用φ1500mm钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层2D(D为桩基直径);桩顶采用盖梁连接,盖梁高度为1200mm,顶面标高为20.000m。河床地基揭示依次为淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。项目部编制的桩基施工方案明确如下内容:(1)下部结构施工采用水上作业平台施工方案,水上作业平台结构为φ600mm钢管桩+型钢+人字钢板搭设,水上作业平台如图3所示;(2)根据桩基设计类型及桥位、水文、地质笔情况设备选用”2000型”正循环回旋钻孔施工(另配压轮钻头等),成桩方式未定。(3)图中A结构名称和使用的相关规定。(4)由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,进行二次清孔,当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。
问题:1、结合背景资料及图3,指出水上作业平台应设置哪些安全设施2、施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。3、施工方案(3)中,所指构件A的名称是什么构件A施工时需使用哪些机械配合,构件A应高出施工水位多少米4、结合背景资料及图3,列式计算3#-①桩的桩长。5、在施工方案(4)中,指出孔底沉渣厚度的最大允许值。
848.工程测量作业所使用的仪器和相关设备,应做到及时检查校正,加强()。
847.当出现下列()情况之一时,应加强监测,提高监测频率。
846.基坑施工过程中,必须立即进行危险报警的情况包括()。
845.综合管廊模板施工前,应根据()条件进行模板及支架设计。
844.凡参加燃气管道焊接工作的焊工应该具备以下条件()。
843.关于聚乙烯燃气管道连接的要求,以下说法正确的是()。
