2.(2018年真题)基层是路面结构中的承重层,主要承受车辆载荷的(),并把面层下传的应力扩散到路基。

A
 竖向力
B
 冲击力
C
 水平力
D
 剪切力

答案解析

正确答案:A

解析:

解析:考试用书原文”基层是路面结构中的承重层,主要承受车辆载荷的竖向力,并把面层下传的应力扩散到路基”。
题目纠错
2021年一建市政公用工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

201.【背景资料】A公司中标北方地区某郊野公园施工项目,内容包括绿化栽植、园林给水排水、夜景照明、土方工程、园路及广场铺装。合同期为4月1日~12月31日。A公司项目部拟定施工顺序:土方工程一给水排水一园路、广场铺装一绿化栽植一夜间照明。因拆迁因素影响,给水排水和土方工程完成后,11月中旬才进入园路和广场铺装施工。园林主干路施工中发生了如下情况:(1)土质路基含水率较大,项目部在现场掺加石灰进行处理后碾压成型。(2)为不干扰邻近疗养院,振动压路机作业时取消了振动压实。(3)路基层为级配碎石层,现场检查发现集料最大粒径约为50mm,采取沥青乳液下封层养护3d后进入下一道工序施工。(4)路面层施工时天气晴朗,日最高气温为+3℃,项目部在没有采取特殊措施的情况下,抢工摊铺。绿化栽植进入冬期施工,项目部选择天气较好、气温较高时段组织了数十株雪松和银杏移栽,每株树木用3根直径50mm的竹竿固定支撑。在此期间,还进行了铺砌草块施工。翌年4月,路面出现了局部沉陷、裂缝等病害。【问题】1.指出园路施工存在哪些不妥之处?给出正确做法。2.分析并指出园路出现病害的主要成因。3.指出冬期绿化移植有哪些不妥之处?给出正确做法。4.补充项目部应采取的园路冬期施工措施。

单选题

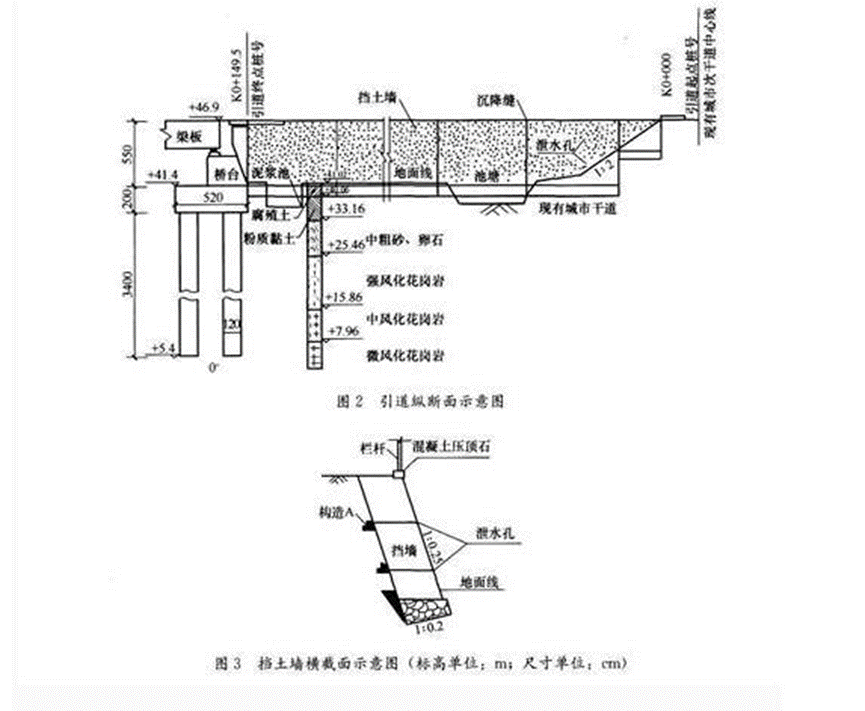

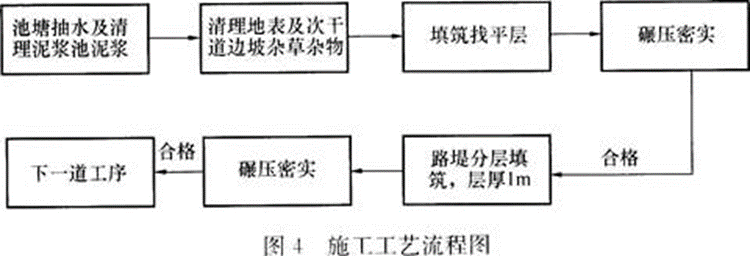

200.【背景资料】某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T形平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m、宽12m、深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为∮5120cm混凝土钻孔灌注桩。引道纵断面如图2所示,挡土墙横截面如图3所示:rn项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方直接从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如图4所示:监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处,施工工艺流程图存在较多缺漏和错误,要求项目部改正。在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。【问题】1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。3.结合图2,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处(用文字叙述)。4.图3所示挡土墙属于哪种结构形式(类型)?写出图3中构造A的名称。5.针对”行人滑人泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

单选题

199.【背景资料】A公司承建一项DN400mm应急热力管线工程,采用钢筋混凝土高支架方式架设,利用波纹管补偿器进行热位移补偿。在进行图纸会审时,A公司技术负责人提出:以前施工过钢筋混凝土中支架架设DN400mm管道的类似工程,其支架配筋与本工程基本相同,故本工程支架的配筋可能偏少,请设计予以考虑。设计人员现场答复:将对支架进行复核,在未回复之前,要求施工单位按图施工。A公司编制了施工组织设计,履行了报批手续后组织钢筋混凝土支架施工班组和管道安装班组进场施工。设计对支架图纸复核后,发现配筋确有问题,此时部分支架已施工完成,经与建设单位协商,决定对支架进行加固处理。设计人员口头告知A公司加固处理方法,要求A公司按此方法加固即可。钢筋混凝土支架施工完成后,支架施工班组通知安装班组进行安装。安装班组在进行对口焊接时,发现部分管道与补偿器不同轴,且对口错边量较大。经对支架进行复测,发现存在质量缺陷(与支架加固无关),经处理合格。【问题】1.列举图纸会审的组织单位和参加单位,指出会审后形成文件的名称。2.针对支架加固处理,给出正确的变更程序。3.指出补偿器与管道不同轴及错边的危害。4.安装班组应对支架的哪些项目进行复测?

单选题

198.【背景资料】某施工单位中标承建一座三跨预应力混凝土连续刚构桥,桥高30m,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8m,箱梁高度由根部的7.5m渐变到跨中的3.Om。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后在节段上拼装挂篮。施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆直接绑在了挂篮上;工机具材料在挂篮一侧集中堆放。安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》JGJ59—2011补充有关记录。【问题】1.本案例的施工组织设计审批符合规定吗?说明理由。2.补充挂篮进入下一节施工前的必要工序。3.针对挂篮施工检查不合格项,给出正确做法。4.项目部应补充哪些记录?

单选题

197.【背景资料】A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~?-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顶管工程施工方案,并已经通过专家论证。施工过程中发生如下事件:事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井项进。施工方案经项目经理批准后实施。【问题】1.本工程中工作井是否需要编制专项方案?说明理由。2.设备放在小区绿地暂存,应履行哪些程序或手续?3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作?4.项目经理批准施工变更方案是否妥当?说明理由。5.项目部就事件1的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

单选题

196.【背景资料】某市政公司承接了一项城市中心区的道路绿化工程,在宽20m.的路侧绿化带建植草坪及花境。现场内有1株古树,局部有杂草生长。栽植区土壤贫瘠,并有树根、石块、瓦片等。栽植前土壤样品经专业机构检测,有机质含量为1.5%,土壤pH值为7.0,通气孔隙度为12%。项目部组织编制的施工组织设计中,关于栽植前土壤准备、花境建植的施工方案拟订如下:(1)栽植前,在草坪和花卉栽植区内砍伐古树,深翻土壤达30cm,为提高土壤肥力,把杂草深翻入土。之后,清除树根、石块、瓦片等垃圾,再补充农田土,至松土层厚度不少于30cm。(2)栽植时,按设计要求放样,并依株行距逐行栽植;为使植株稳定,花卉栽植深度比原苗圃栽植深5~10cm,栽后填土充分压实;然后用大水漫灌草坪和花境。(3)施工验收在栽植过程中分阶段进行,包括:挖穴、换土、修剪、筑土堰、浇水等。上级部门审批施工组织设计时,认为存在不妥之处,退回方案要求项目部修改。施工过程中,现场监理发现施工人员是施工企业临时招聘的,且缺少园林施工经验。施工现场时有行人穿越。【问题】1.施工方案中栽植前的土壤准备工作缺少哪些步骤?2.施工方案(1)中有不妥之处,指出错误并改正。3.指出施工方案(2)中错误之处并给出正确做法。4.花境的施工验收阶段不全,请补充。5.针对现场监理发现的错误做法,项目部应如何改正?

单选题

195.【背景资料】某项目经理部中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。【问题】1.编制项目目标成本计划,还有哪些必要依据?2.编制项目目标成本计划时,还应有哪些主要人员参加?3.计算本项目上交公司的利润(请用汉字写出计算式)。4.应以哪些表式具体描述项目目标成本计划编制的结果?

单选题

194.【背景资料】某排水管道工程采用承插式混凝土管道,管座为180°;地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从**向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12h进行;对暂时不接支线的管道预留孔未进行处理。【问题】1.改正下管、安管方案中不符合规范要求的做法。2.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?3.改正项目部沟槽开挖和槽底处理做法的不妥之处。4.指出管座分层浇筑施工作法中的不妥当之处并改正。5.改正项目部闭水试验做法中的错误之处。

单选题

193.某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。设计基坑长63.8m、宽19.1m、深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道中609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如图1所示。施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的监测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。【问题】1.列式计算池顶模板承受的结构自重分布荷载q(kN/m2),(混凝土重度)γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。2.计算止水帷幕在地下水中的高度。3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。5.写出图1中细部构造A的名称,并说明其留置位置的有关规定和施工要求。6.根据本工程特点,试述调蓄池混凝土浇筑工艺应满足的技术要求。

单选题

192.某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2~3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。项目部编制的施工组织设计有如下事项:(1)施工现场平面布置如图5所示,布置内容有施工围挡范围50m×22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。(2)考虑盾构工作井基坑施工进入雨期,基坑围护结构上部设置挡水墙,防止雨水漫入基坑。(3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。(4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。【问题】1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要组织专家论证2.施工现场平面布置图还应补充哪些临时设施请指出布置不合理之处。3.施工组织设计(3)中基坑监测还应包括哪些项目4.基坑坍塌应急预案还应考虑哪些危险因素

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
