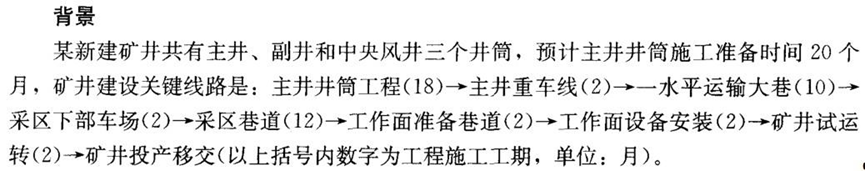

68.
问题1.该矿井建设总工期可以采用什么方法进行推算?2.该矿并建井工期和总工期分别是多少?3.若副井比主井提前结束到底,请预测一下该矿井建井工期。
67.背景:某钢厂为扩大生产修建二期工程,占地约1000亩。二期工程主要包括:厂区道路、污水和雨水的排水管道、供电系统;冷轧车间、镀锌车间、彩涂车间等能源车间及机修、仓库、办公设施。冷轧车间属于大型工业厂房,厂房内有酸洗、轧机等大型设备基础,且数量比较多,施工工期较长。目前,该厂的整体规划图纸及道路、管网、车间等图纸已经会审完毕,具备了开工条件。厂区地点位于某主要交通要道的附近,道路边留有永久经纬坐标控制网和水准控制基础。考虑钢厂的效益,项目的工期比较紧。问题1.根据二期工程的项目内容,如何合理地确定它们的施工程序?如何考虑冷轧车间遇到雨期施工的方案?2.工程开工前,对道路边已有的控制网及水准基础标高如何与一期工程取得一致?3.在做施工准备时,对施工现场的准备应做哪些内容?4.如何提前准备劳动力资源?
66.背景:某矿井由混合井与风井一对立井开拓,某施工单位承揽了混合井与风井的井筒施工。在进行工业场地平面布置时,施工单位为了便于炸药库的管理和炸药安全,专门设置了一个库房作为临时炸药库,容量400t炸药,布置在永久场地围墙外侧。在布置混合井稳车设备及主提升机时为了不占用永久建筑采掘设备修理车间的位置,将主提升机布置在距井筒30.5m的位置处(见下图);压风机房布置在两个井筒中间(动力负荷中心)处;水泥库及砂石料场也布置在距离两个井筒比较近的位置;临时变电所布置在工业场地一角,以不影响其他设备设施的布置,并且不占用永久建筑位置;办公室及职工宿舍布置在靠近井筒附近,便于指导现场施工及工人上下班。问题1.简述施工总平面布置的原则2.指出该工业场地平面布置中的不合理之处,并简述理由。
65.背景某井筒工程直径6m,井深780m。地质报告表示在井深620m以后有三层有含水层,涌水量分别为22m3/h、14m3/h、80m3/h。施工组织设计考虑井深较深,选择了包括5m3吊桶、9臂钻架等大型施工设备。对于井筒涌水,则设计写了”可以采取工作面预注浆处理”和”视情况采取井壁注浆”的措施。由于掘砌设备操作使用不顺利,施工进度严重拖延。施工队根据620m前和第一、二层含水层的实际揭露地层涌水远小于地质报告的情况,认为地质报告可能有误。为赶进度,施工队一直施工到第三含水层仍按正常掘砌施工。结果,在放炮后虽未有突水事故,但井壁岩石裂隙出现四处涌水。施工队只得匆匆处理,并设法加快了井壁砌筑工作。对于井壁可能出现涌水过大的问题,期待井壁注浆来处理。最后,尽管业主与施工单位为处理井壁又投入了大量人力财力,但其质量仍不能满意。问题1.分析施工组织设计的失误。2.施工队施工中有哪些错误的做法?存在哪些不妥的看法?3.岩壁大量涌水对井壁混凝土施工质量有哪些影响?
64.背景:西南地区某新一1.2Mt建矿井,因为井筒地质钻孔资料充分,且岩性条件也比较好,井筒施工工程很快就完成。根据井筒施工的经验,设计单位设计了断面偏大的三心拱直墙形状巷道。实际巷道施工时发现,该水平岩层构造多、性质变化很大,且多数岩性差、围岩压力大,巷道几乎难以推进。于是在巷道施工过程中又按地质精查要求补充了勘探钻孔。等巷道进到应进矿层的位置时,发现矿层的储量比较原设计的要小得多。最后项目只能改成为0.45Mt的矿井。影响了当地经济和周围地区资源供给条件。问题(1)该矿井的建设程序中,存在哪些问题?(2)试分析勘察资料对项目建设的影响。(3)当巷道施工发生困难时,可采取哪些办法?(4)本案例说明了哪些矿业工程项目管理的特点?
63.某施工单位承建一巷道工程,该巷道净断面20㎡,所穿过的岩层属于IV~V类稳定性围岩,采用锚喷支护,锚杆长度2.0m,间排距800mm×800mm,喷射混凝土强度等级C20,厚度100mm,同时架设钢棚支架,支架间距0.8m,地质资料预计该巷道将通过断层破碎带。施工单位采用钻爆法掘进,气腿式风动凿岩机钻眼。凿岩机操作人员开始钻眼时,领钎工带着手套点好周边眼眼位,要求周边眼的眼底落在掘进断面轮廓线外50mm处。钻眼完毕后,班组长立即通知爆破工进行装药,此时爆破工在临时水泵房内刚完成起爆药卷的装配工作,接到装药通知后,立即到工作面迎头进行炮眼装药工作。装药过程中,班组长发现工作面围岩破碎,认为巷道已遇断层破碎带,经监理单位同意,采取了减少装药量(周边眼间隔装药)、缩小钢棚支架间距、钢棚架设支护紧跟工作面迎头的措施。装药结束,经瓦斯检查工检查瓦斯后,进行了爆破。爆破后,待工作面的炮烟被吹散,班组长、爆破工和瓦斯检查工进入爆破工作面,发现钢棚支架崩坏、支架间拉杆脱落。在工作面进行敲帮问顶安全检查时,钢棚支架突然发生倾倒,支架顶部大块岩石冒落,将班组长等3人砸成重伤,冒落事故致使巷道施工工期滞后15天。事故处理完毕后,施工单位以地质资料(遇断层破碎带)不详为由向建设单位提出工期顺延的要求。【问题】1.针对施工单位在钻爆施工过程中存在的错误,写出其正确的做法。2.为安全通过该巷道断层破碎带,可采取哪些有效措施?3.根据《生产安全事故报告和调查处理条例》规定,冒顶事故属于哪一等级?说明理由。4.施工单位提出工期顺延的要求是否合理?说明理由。
62.某施工单位承担了一高瓦斯矿井首采工作面巷道的施工任务,包括两条顺槽和开切眼工程。地质资料显示,该煤层厚度2.8~3.5m,中小型断层较多,煤层强度平均为10MPa左右,巷道均沿煤层顶板掘进,顶板为泥岩与泥质砂岩互层,底板为泥岩,水文情况中等,其中两条顺槽设计为4.2m×3.0m的矩形断面,长度1200m,开切眼长度150m,设计为6.5m×3.0m的矩形断面。施工方案:先开运输顺槽,采用钻爆法施工,气腿式凿岩机打眼,耙斗装载机配合皮带运输。回风顺槽晚4个月开工,采用掘进机法掘进,配合皮带运输。钻眼爆破方案:采用二级煤矿许用炸药,由于煤层较软,周边眼布置在轮廓线50mm的位置,间距700mm。为提高爆破效率,采用反向装药结构,雷管采用并联方式,总延期时间小于130ms。由于巷道长度大,在巷道中每150m设置放炮躲避硐。支护方案:锚杆长2.2m、锚索6.5m,均采用CK2350型树脂药卷2支。锚杆间、排距0.8m×0.8m,采用钢筋联接,每隔两排锚杆布置3根锚索,锚索间距1.5m。顶板锚杆、锚索均垂直于顶板布置。过断层方案:对于落差小于2.0m的小断层,正常掘进通过;落差大于2m的断层,执行”有疑必探、先探后掘”,除正常支护方案外,还需架设11号工字钢支架,排距0.8m。施工安全监测:每50m安装1个离层指示仪。【问题】1.施工单位关于首采工作面巷道的施工方案是否合理?为什么?2.钻眼爆破方案中有哪些不合理之处?指出正确的方案。3.指出支护方案中不合理之处,给出正确的方式。4.施工单位过断层方案有无不妥,说明理由。5.施工监测是否合理?
61.质检员检查底漆喷涂质量后发现,涂层存在大量的返锈,大面积气泡等质量缺陷,统计数据如下:
项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行分析法曲线图。
【问题】2.根据质量员的统计表,按排列图法,将底漆质量分别归纳为A类因素,B类因素和C类因素?5.根据赢的值分析法曲线图,指出项目部进度在第60d时,是超前或滞后了多少天?指出第60天时,项目费用是超支或结余多少万元?
60.某主井井筒净直径6m,井深650m,表土段拟采用冻结法施工,基岩段采用普通法施工。井筒检查孔资料表明,该井筒从上向下需穿过冲积层400m、风化基岩15m、泥岩35m(隔水层)、砂岩含水层10m(预计涌水量15m3/h)、泥岩45m(隔水层)、极弱含水砂质泥岩和泥岩互层145m。建设单位根据咨询单位提供的430m、475m两个冻结深度方案,按照技术可行和经济合理的原则选择了430m冻结深度方案。该井筒施工由两家矿建施工单位共同承担,其中一家单位负责井筒冻结工作,另一家单位负责井筒掘砌工作。在施工过程中,发生了如下事件:事件1:冻结水文观测孔连续冒水7d时,建设单位下达了该主井井筒开挖的指令,掘砌单位根据指令开始掘砌作业。当完成6m掘砌再向下掘1m时,井筒工作面一侧发生了严重的片帮涌砂出水事故,掘砌单位立即采取向井筒内灌水的应急措施,灌水达到一定高度后,很快控制了事故的发展。15d后,冻结单位书面通知建设单位、监理单位和掘砌单位,说明主井井筒己具备正常开挖条件。据砌单位排除了井筒积水,重新开挖。至此,工期已拖延20d。事后掘砌单位向建设单位提出了工期和费用索赔。事件2:该井筒内壁采用组合钢模板倒模法浇筑,在某一段高浇筑后发现有一处模板有向井筒内涨出(涨模)现象。事件3:主井井筒竣工验收时,总漏水量8m3/h,其中在井深620m处有两个集中漏水点,漏水量分别为0.7m3/h、0.8m3/h。验收时还发现有一处井筒净半径小60mm。其余各项检查项目全部合格。【问题】1.说明建设单位采用的冻结深度方案在技术、经济方面的合理性和不足之处。2.井筒发生片帮涌砂的主要原因是什么?如何避免此类事故的发生?3.掘砌单位采取向井筒内灌水的措施为何能控制片帮涌砂?掘砌单位提出的索赔是否合理?说明理由。4.该井筒验收时的漏水量是否符合规范要求?说明理由。5.组合钢模板浇筑混凝土井壁发生涨模的原因可能有哪些?井壁一处净半径小60mm应如何验收、处理?
59.某施工单位承接了一铅锌矿的主要运输巷道施工,该巷道围岩比较坚硬,施工队为加快施工进度,采用减少炮眼数目、缩短钻眼时间、增大装药量的方法进行爆破掘进。工程实施后发现,巷道表明严重不平整,为达到验收要求,只能局部加大喷射混凝土的厚度,造成工程成本的增加。【问题】1.巷道掘进对钻眼爆破工作有何要求?2.巷道光面爆破的质量标准是什么?3.喷射混凝土支护巷道的质量要求是什么?
