93.某矿山项目建井工程已完成招标工作,施工单位为保证施工项目的顺利进行,认真地进行了进度控制计划的编制工作。主要包括编制矿井施工组织设计;确定保证总工期目标不被突破的对策措施;确定施工方案:工程进度的动态管理计划;施工总进度计划;工程进度的检查计划;施工总平面图及材料设备的采购供应计划;制定总工期突破后的补救措施等。工程进行过程中,有关单位进行联合检查,发现施工单位一台主要设备未能如期到位,导致总工期拖延15d;矿场方面原因引起较大设计变更,导致总工期拖延30d;由于地下勘探不明,遭遇老空积水,导致总工期拖延45d。(同一工作由不同原因引起的停工都不在同一时间)?问题?1.施工方所进行的进度控制工作是否包含了项目进度控制的整个过程??2.上述原因导致建井工程拖延多少时间?影响工期的因素属于哪些内容??3.针对以上因素,可采取哪些赶工措施??

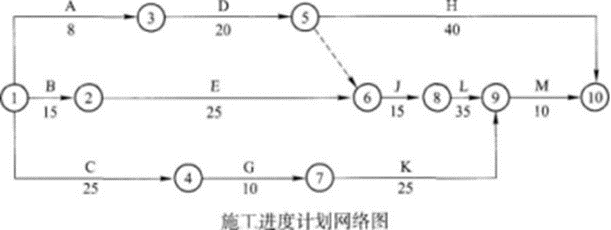

92.某矿井选矿厂工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),G和J的施工全过程工作共同用一台塔吊,其中由于业主图纸送达延误致使C工作推迟10d。?
问题?1.在原计划网络图的条件下,计算计划工期关键路线,并说出如果先G后J工作使用塔吊,塔吊的合理进场(不闲置)时间。?2.用图示说明先J后G工作使用塔吊的工作关系。?3.在C工作延误条件下,采取先G后J工作使用塔吊,用图示说明工作关系,并确定C工作延误对工期变化是否有影响。?4.在C工作延误10d,塔吊使用顺序为先G后J的条件下,业主提出为确保工期将L工作压缩5d,是否可行?若可行,施工单位提出下列要求:(1)L工作压缩5d增加赶工费25000元;(2)塔吊闲置15d,每天补偿塔吊租赁费600元;(3)由于C工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理??
91.某新建矿井共有主井、副井和中央风井三个井筒,预计主井井筒施工准备时间20个月,矿井建设关键线路是:主井井筒工程(18)→主井重车线(2)→一水平运输大巷(10)→采区下部车场(2)→采区巷道(12)→工作面准备巷道(2)→工作面设备安装(2)→矿井试运转(2)→矿井投产移交(以上括号内数字为工程施工工期,单位:月)。?问题?1.该矿井建设总工期可以采用什么方法进行推算??2.该矿井建井工期和总工期分别是多少??3.若副井比主井提前结束到底,请预测一下该矿井建井工期。?
90.某矿井采用混合井与风井一对立井开拓,某施工单位承揽了混合井与风井的井筒施工。在进行工业场地平面布置时,施工单位为了便于炸药库的管理和炸药安全,专门设置了一个库房作为临时炸药库,容量400t炸药,布置在永久场地围墙外侧。在布置混合井稳车设备及主提升机时为了不占用永久建筑采掘设备修理车间的位置,将主提升机布置在距井筒30.5m的位置处(见下图);压风机房布置在两个井筒中间(动力负荷中心)处;水泥库及砂石料场也布置在距离两个井筒比较近的位置;临时变电所布置在工业场地一角,以不影响其他设备设施的布置,并且不占用永久建筑位置;办公室及职工宿舍布置在靠近井筒附近,便于指导现场施工及工人上下班。?问题?1.简述施工总平面布置的原则。?2.指出该工业场地平面布置中的不合理之处,并简述理由。?
89.某井筒工程直径6m,井深780m。地质报告显示在井深620m以后有三层含水层,涌水量分别为22m3/h、14m3/h、80m3/h。施工组织设计考虑井深较深,选择了包括5m3吊桶、9臂钻架等大型施工设备。对于井筒涌水,在施工组织设计中写了”可以采取工作面预注浆处理”和”视情况采取井壁注浆”的措施。由于掘砌设备操作使用不顺利,施工进度严重拖延。施工队根据620m前和第一、二层含水层的实际揭露地层涌水远小于地质报告的情况,认为地质报告可能有误。为赶进度,施工队一直施工到第三含水层仍按正常掘砌施工。结果,在放炮后虽未有突水事故,但井壁岩石裂隙出现四处涌水。施工队只得匆匆处理,并设法加快了井壁砌筑工作。对于井壁可能出现涌水过大的问题,期待井壁注浆来处理。最后,尽管业主与施工单位为处理井壁又投入了大量人力财力,但其质量仍不能满意。问题1.分析施工组织设计的失误。2.施工队施工中有哪些错误的做法?存在哪些不妥的看法?3.岩壁大量涌水对井壁混凝土施工质量有哪些影响?
88.某矿区已完成规定的勘探和部分矿井初步设计工作。其中一个新建1.2Mt矿井,因为井筒地质钻孔资料充分,且岩性条件也比较好,井筒施工工程很快就完成。根据井筒尚未到底前施工所揭示的岩层条件,设计单位选定了开拓水平的位置,并设计了断面偏大的三心拱直墙形状巷道。施工进入巷道阶段后发现,该水平岩层构造多、性质变化很大,且多数岩性差、围岩压力大,巷道几乎难以推进。于是在巷道施工过程中又按地质精查要求补充了勘探钻孔。等巷道进到应进矿层的位置时,发现矿层的储量比原设计的要小得多。最后项目只能改成为0.45Mt的矿井。问题1.怎样认识该矿区开发和矿井建设的程序安排问题?2.试分析勘察资料对项目建设的影响。3.当巷道施工发生困难时,可采取哪些办法?4.本案例说明了哪些矿业工程项目管理的特点?
87.背景某施工单位承包一立井井筒与井底环行车场项目。某一夜班,主提升绞车由司机张某一人值班,在下放吊桶时打吨,导致吊桶全速过放。当时李某正穿过吊桶下方去移动水泵,因躲闪不及被当场砸死。事故发生后,井下作业人员由于恐慌争先上井,杨某上半身被挤出吊桶外面,赵某没有保险带,为了安全就挤在吊桶中央。吊盘信号工在把吊桶稳好后就发出提升信号升井。在升井过程中,又突遇断电,赵某被甩出吊桶坠落身亡,而杨某被急剧摆动的吊桶挤成重伤。事故发生后,项目经理立即组织事故调查小组,并上报了施工单位有关领导,同时恢复生产。经调查,李某是从未从事过井下作业的民工,尚未签订劳动合同,仅经过3天简单培训就下井作业。问题1.请说出事故过程中有哪些人违章,违章的内容是什么?2.项目经理在本次事故中有哪些违章行为,相关规定是什么?3.项目经理组织事故调查小组有何不妥,应该如何做?叙述事故的处理程序。
86.背景某矿井倾斜巷道采用下山法施工,施工单位编制了施工作业规程,其中施工的安全技术措施及要求的主要条款为:1.工作面采用电动式凿岩机钻眼,钻眼必须湿式作业;2.工作面放炮工作由专职放炮工担任,考虑到围岩涌水量较少,决定采用非防水炸药;3.工作面采用抽出式通风,风筒选用直径600mm的胶皮风筒;4.进行装岩前,必须进行喷雾洒水,定期清理岩壁;5.施工中应设置防跑车装置,主要考虑在工作面上方20?40m处设置可移动式挡车器;6.巷道内每隔一定距离,在侧壁上开设排水硐室,安装排水设备,排除工作面的积水。问题1.该巷道施工的安全技术措施的主要条款中是否有不正确的地方?请指出其存在问题。2.针对本巷道施工的安全技术措施及要求中存在的主要问题进行修改。
85.背景某锚喷巷道净宽度的质量要求为:下限为3940mm,上限为4100mm。从50个测点中测得样本标准差为32mm,均值为4042mm。该巷道采用光面爆破法施工,经过检査发现,锚杆和喷混凝土施工质量符合质量要求。问题1.计算工序能力和求工序能力指数,判断工序能力状态,并说明理由;2.根据本案例情况,分析质量存在问题的可能原因。
84.背景某井工矿主井井筒设计深度560m,井筒净直径6m,建设单位经过公开招标同某施工单位签订了施工合同,合同专用条款规定,工程造价和工期的基础井筒涌水量20m3/h。井筒施工到368m位置时,放炮后井筒涌水量达到23m3/h。施工单位在没有采取措施的情况下进行了混凝土浇筑。脱模后发现井壁质量蜂窝麻面严重,井筒一侧半径偏差达到-20mm。建设单位提出返工处理,施工单位为此额外支出3万元,影响工期20天,要求索赔。问题1.建设单位要求返工的主要依据是什么?应该如何应对施工单位的索赔,为什么?2.案例中,影响井筒净半径误差的原因主要有哪些?3.在该案例中造成蜂窝麻面的主要因素可能有哪些?4.施工过程中常用的处理井壁淋水有哪些措施?
