73.某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500㎡。经过公开招标,某施工单位中标。中标造价费用组成为:分部分项工程中的人工费3000万元,材料费17505,机械费995万元,措施费用中的人材机为760万元,该项目现场全部管理费450万元,利润940万元,规费525万元,税金850万元。中标单位据此展开合同管理并进行了项目施工承包核算等工作。施工合同履行过程中发生如下事件:事件1:地下工程施工中,监理检查发现防水工程施工缝位置出现少量裂缝但不渗水。事件2:施工中,施工单位应监理工程师要求,对已完工程地面采用大芯板进行保护,发生保护费用1.15万元。同时,对砌体砌筑工程运用采用因素分析法对施工成本进行分析,分析砌筑量、单价、损耗率等因素的变动对实际成本影响程度,对比数据如表:
73.某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500㎡。经过公开招标,某施工单位中标。中标造价费用组成为:分部分项工程中的人工费3000万元,材料费17505,机械费995万元,措施费用中的人材机为760万元,该项目现场全部管理费450万元,利润940万元,规费525万元,税金850万元。中标单位据此展开合同管理并进行了项目施工承包核算等工作。施工合同履行过程中发生如下事件:事件1:地下工程施工中,监理检查发现防水工程施工缝位置出现少量裂缝但不渗水。事件2:施工中,施工单位应监理工程师要求,对已完工程地面采用大芯板进行保护,发生保护费用1.15万元。同时,对砌体砌筑工程运用采用因素分析法对施工成本进行分析,分析砌筑量、单价、损耗率等因素的变动对实际成本影响程度,对比数据如表:
事件3:在装饰装修施工时候遇到价格上涨,原合同价100万元,合同约定:采用调值公式进行动态结算,其中固定要素比重为0.2,调价要素分为A.B.C三类,分别占合同价的比重为0.15.0.35.0.3,结算时价格指数分别增长了20%、15%、25%。问题:1.项目合同管理应遵循哪些程序?2.列式计算该项目部的施工成本是多少万元?3.事件1中,试述对防水工程施工缝位置的裂缝如何处理。4.事件2中,施工单位就地面保护费用可否提出索赔?试说明理由。用因素分析法分析各因素对成本增加的具体影响。除因素分析法外,施工成本分析的基本方法还有哪些(至少列出3项)?5.事件3中,装饰装修工程调整后的合同价是多少?
答案解析

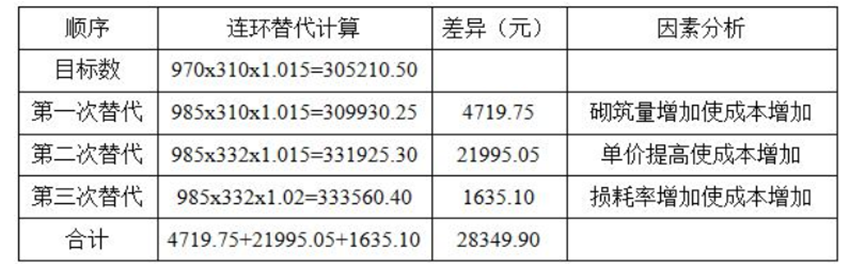

正确答案:答案:1.项目合同管理应遵循程序:合同评审、合同订立、合同实施计划、合同实施控制、合同管理总结。2.施工成本:3000+17505+995+760+450=22710.00(万元)3.对于不渗漏的施工缝,可沿缝剔成八字形凹槽,将松散石子剔除,刷洗干净,用水泥素浆打底,抹1:2.5水泥砂浆找平压实。4.不能索赔,因为施工过程中成品保护是施工责任的法定责任和义务,同时成品保护费属于措施费用,包干使用,而不能再据实调整。除因素分析法外,施工成本分析的基本方法常用的还有:比较法、差额计算法、比率法等。各因素的影响见下表:
5.调整后的合同价为:P=100[0.2+0.15(1+20%)+0.35(1+15%)+0.3(1+25%)]=115.75万元
5.调整后的合同价为:P=100[0.2+0.15(1+20%)+0.35(1+15%)+0.3(1+25%)]=115.75万元相关知识点:
合同管理与成本分析记忆诀
相关题目
单选题
107.某开挖较大、邻近有建筑物,不允许背面地基有下沉、位移的浅基坑支护方法是()。
单选题
106.填方的密实度要求和质量通常以压实系数表示,压实系数为()比值。
单选题
105.在基坑验槽时,基底以下不可见部位的土层,可以采用的验槽方法是()。
单选题
104.深基坑土方开挖时,为了防止或减小降水对邻近建筑物、管线的影响,常采用()方法。
单选题
103.对基坑侧壁安全等级为一级的深基坑工程,宜采取的支护形式为()。
单选题
102.周边环境条件很复杂的深基坑宜采用的支护形式是()。
单选题
101.用来分析边坡稳定性的岩土物理力学性能指标是()。
单选题
100.宽度为1.5m的基坑(槽),进行轻型动力触探时,检验深度宜为()m。
单选题
99.关于土方开挖的顺序、方法的说法,正确的是()。
单选题
98.关于喷射井点的特点说法中,错误的是()。
