简答题
14.某商住一体综合楼,一层混凝土结构施工前施工单位编制了如下网络计划(单位:天),监理指出未考虑钢筋绑扎完毕后的检查验收的1天时间,且工期紧迫,要求施工单位合理压缩工期。施工单位拟采取流水施工。问题:根据背景,该项目适合采用何种形式的流水施工,依此计算流水步距、工期并绘制横道图。
答案解析

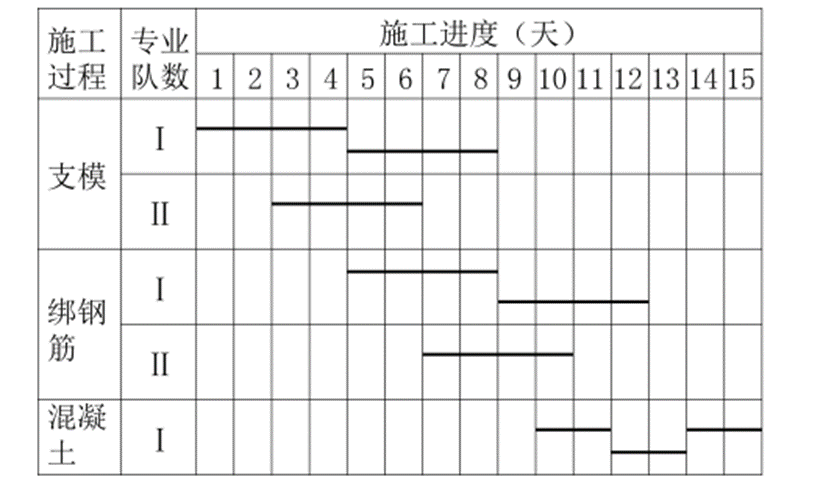

正确答案:答案:(1)适合采用等步距异节奏流水施工(或成倍节拍流水施工)。三个施工过程的流水节拍分别为4d、4d、2d,存在最大公约数2,所以流水步距=2d。每一施工过程需专业队数为:支模:4/2=2,绑钢筋:4/2=2,混凝土:2/2=1,专业队总数N=5。期T=(M+N-1)*K+1=(3+5-1)*2+1=15天。(2)绘制横道图:

相关知识点:
流水施工算参数,步距、工期、横道图要熟
