简答题

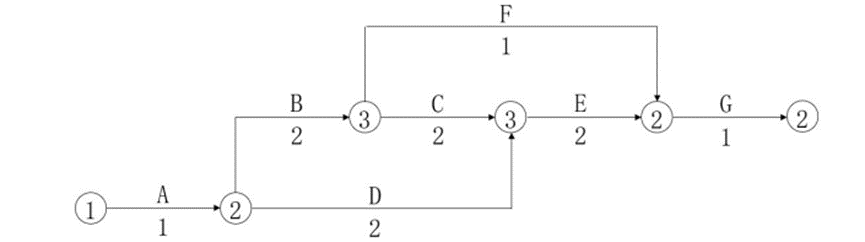

3.某办公楼工程,框架结构钻孔灌注桩基础…合同签订后,施工单位进行进度策划,其上部标准层结构工序安排如下问题:根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路(用工作表示),并计算工期是多少日历天
答案解析
正确答案:答案:
关键线路为A-B-C-E-G,工期为8日历天。
关键线路为A-B-C-E-G,工期为8日历天。相关知识点:
双代号图找关键,线路工期一眼辨
