259.某公司以EPC方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试,将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件:事件1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工;事件2:储油罐露天组对焊接后,经X射线检测,发现多出焊缝存在气孔、夹渣等超标缺陷,需返工;事件3:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。【问题】1.事件一中,雨季施工为什么易发生焊接质量问题?焊接前应采取哪些措施?2.参考样图绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(注:绘制在答题卡上)3.指出事件三中,单位工程验收评定的成员构成存在哪些缺陷。4.工程验评后,分包单位应做哪些工作?

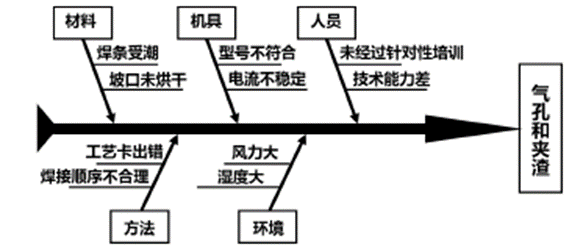

答案解析

正确答案:答案:1.(1)事件1中,雨期施工由于空气湿度大焊条易受潮、焊缝积水或锈蚀;易发生焊接质量问题。(2)焊接前应采取的措施:焊条烘干,焊条保温(如保温桶),焊件局部干燥、有效防雨措施(如防雨棚等),焊缝除锈或清理。2.绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(P405)3.事件4中,单位工程验收评定的成员构成存在的缺陷:缺监理单位、分包单位。(P475)4.工程验评后,分包单位应整理工程交工技术资料并移交给总包单位。(P474)
