AI智能推荐题库-试题通 AI智能整理导入题库-试题通
×
首页 题库中心 2021年一建机电工程实务 题目详情
C9A777821C000001DC51AF7011E01DA3
2021年一建机电工程实务
2,487
简答题

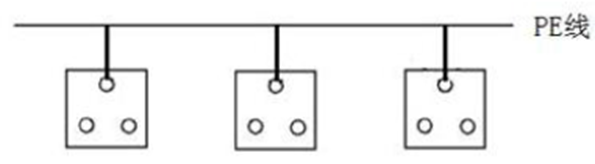

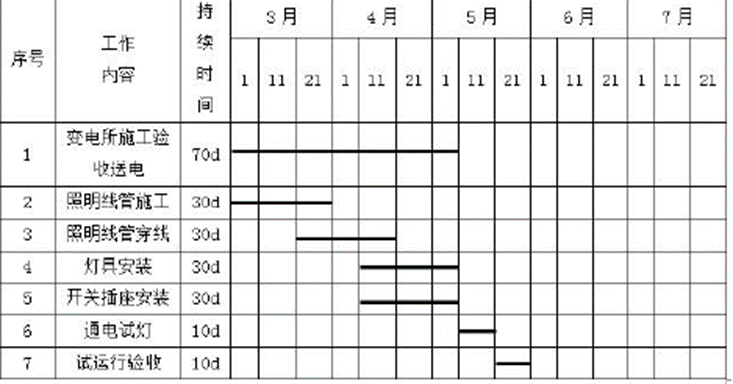

254.某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定,电力变压器,配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。表1变电所及照明工程施工作业进度计划在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表2)。在施工质量的检查中,监理工程师发现单项三孔插座的保护接地线(PE线)在插座间串联连接(见图1),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过实验。表2照明灯具安装高度统计表【问题】1.B公司项目部编制的施工作业进度计划表(表1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?2.B公司的施工进度计划会受到哪些因素的制约?3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。4.图1中的插座接线会有什么不良后果?画出正确的插座保护接地线连接的示意图。

答案解析

正确答案:答案:1.未充分考虑工作间的衔接关系及符合工艺规律的逻辑关系。优化后的进度计划工期为90天。调整后的施工作业进度计划为:2.B公司施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具和作业人员配备和施工场地环境等因素的制约。(P315)3.I类灯具需要与保护导体可靠连接。灯具外壳与保护导体连接的数目:3050+300=3350个。(P185)I类灯具外露可导电部分必须用铜芯软导线与保护导体可靠连接,连接处应设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同。连接处应用导线连接器或搪锡连接。4.保护接地导体(PE)在插座之间不得串联连接。相线与中性导体(N)不应利用插座本体的接线端子转接供电。不良后果:容易造成保护接地导线出现短路,造成插座接地保护失效。保护接地线在插座间并联连接示意图如下所示:
2021年一建机电工程实务

扫码进入小程序
随时随地练习

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
