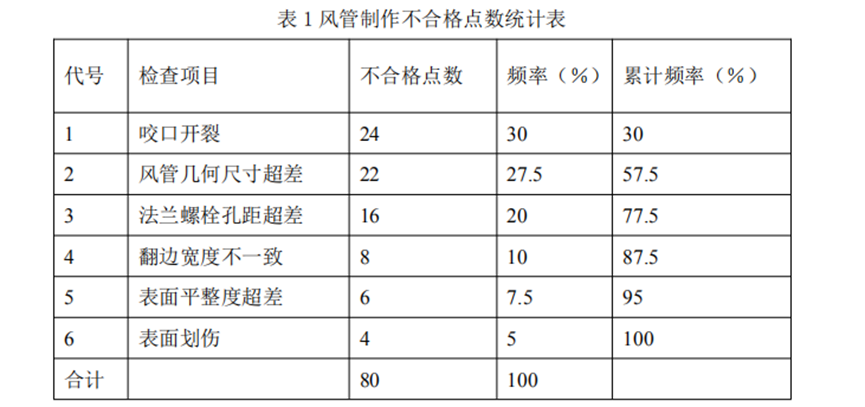

301.(2015年真题)A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程。建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备吊装指挥信号不明确或多人同时指挥;个别电焊工无证上岗;雨天高空作业;临时楼梯未设置护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果明显。在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立风管制作不合格点数统计表(见表1),予以纠正处理。经检查,其中风管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。
【问题】3.对表1中的质量问题进行ABC分类。4.金属风管咬口形式的选择依据是什么?
300.(2016年真题)通风空调风管采用工厂化预制,在风管批量制作前,项目部检验了风管的制作工艺,对风管迸行了严密性实验:风管系统安装完成后,项目部对主、干风管分段进行了漏光实验。项目部报监理验收时,监理认为项目部对风管实验与检测项目不全,要求项目部完善实验与检测项目。通风空调工程安装。实验调整合格,在试运行验收中部分房间的风机盘管有滴水现象,经检查是冷凝水管道的坡度不够产造成风机盘管的冷凝水溢出。经返工产通风空调工程试运行验收合格。
【问题】2.项目部在风管批量制作前及风管安装完成后还应进行哪些试验与检测?3.指出图2中的风管及配件安装不符合规范要求之处,写出正确的规范要求。4.在试运行验收中,需返工的是哪个分项工程?写出其合格的技术要求。
299.(2017年真题)某机电工程公司承接北方某城市一高档办公楼机电安装工程,建筑面积16万㎡,地下三层,地上二十四层,内容包括:通风空调工程,给排水及消防工程,电气工程。本工程空调系统设置的类型:首层采用全空气定风量可变新风空调系统;裙楼二层,三层报告厅区域采用风机盘管与新风系统;三层以上办公区域采用变风量VAV空调系统;网络机房,UPS室等采用精密空调系统。在地下室出入口区域,计算机房和资料室区域设置消防预作用灭火系统,系统通过自动控制的空压机保持管网系统正常的气体压力,在火灾自动报警系统报警后,开启电磁阀组使管网充水,变成湿式系统。工程中采用独立换气功能的内吸收式玻璃幕墙系统,通过幕墙风机使幕墙空气腔形成负压,将室内空气经过风道直接排出室外,以增加室内新风,并对外墙玻璃降温。系统由内外双层玻璃幕墙,幕墙管道风机,风道,静压箱,回风口及排风口六部分组成。回风口为带过滤器的木质单层百叶,安装在装饰地板上,风道为用镀锌钢板制作的小管径圆形风管,风管直径为DN100-250mm。安装完成后,试运行时发现呼吸式幕墙风管系统运行噪声非常大,自检发现噪声大的主要原因是:风管与排风机的连接不正确;风管静压箱未单独安装支吊架【问题】1.本工程空调系统设置类型选用除考虑建筑的用途,规模外,还应主要考虑那些因素?按空调系统的不同分类方式,风机盘管与新风系统分别属于何种类型的空调系统?3.风口安装与装饰交叉施工应注意哪些事项?指出风管与排风机连接处有何技术要求?
298.(2019年真题)某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。
空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。【问题】1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?2.图1中存在的错误有哪些?如何整改?3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少4.试验中发现有渗漏现象时,有哪些禁止的操作?
297.(2015年真题)某机电公司承接一地铁机电工程(4站4区间),该工程位于市中心繁华区,施工周期共16个月,工程范围包括通风与空调,给排水及消防水,动力照明,环境与设备监控系统等。工程各站设置3台制冷机组,单台机组重量为5.5t,位于地下站台层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻,冷却水管采用镀锌钢管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其中某站的3台冷却塔按设计要求设置在地铁入口外的建筑区围挡内,冷却塔并排安装且与围挡建筑物距离为2.0m。【问题】4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安装还应符合哪些要求?
296.(2014年真题)某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电气(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划(见表2)。采购的变压器、配电柜及插接式母线槽在5月11日送达现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装,项目部对施工项目动态控制、及时调整施工进度计划,使工程按合同要求完成在施工中,曾发生了以下2个事件:事件1:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误工期,直到7月31日才完成供电干线施工。项目部调整施工进度计划及施工人数,变电所及供电干线的送电验收调整到8月1日开始。事件2:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上(见下图),在照明通电调试时,N4回路开关跳闸,施工人员又将额定电流为16A开关调换为32A开关,被监理检查发现,后经整改才通过验收。
【问题】1.配电柜在6月30日前应完成哪些安装工序?2.事件一的发生是否影响施工进度?说明理由。写出施工进度计划调整内容。3.写出针对事件1的插接式母线槽施工技术要求。采购的母线槽在哪天进场比较合理?4.计划调整后的7月下旬每天安排多少施工人员?施工人员配置的依据有哪些?5.针对事件2,写出照明配电箱的安装技术要求?应如何整改?
295.(2018年真题)某项目机电工程由某安装公司承接,该项目地上10层,地下2层。工程范围主要是防雷接地装置、变配电室、机房设备和室内电气系统等的安装。工程利用建筑物金属铝板屋面及其金属固定架作为接闪器,并用混凝土柱内两根主筋作为防雷引下线,引下线与接闪器及接地装置的焊接连接可靠。但在测量接地装置的接地电阻时,接地电阻偏大,未达到设计要求,安装公司采取了能降低接地电阻的措施后,书面通知监理工程师进行隐蔽工程验收。变配电室位于地下二层。变配电室的主要设备(三相干式变压器、手车式开关柜和抽屉式配电柜)由业主采购,其他设备、材料由安装公司采购。在变配电室的低压母线处和各弱电机房电源配电箱处均设置电涌保护器(SPD),电涌保护器接线形式满足设计要求,接地导线和连接导线均符合要求。变配电室设备安装合格,接线正确。设备机房的配电线路敷设,采用柔性导管与动力设备连接,符合规范要求。在签订合同时,业主还与安装公司约定,提前一天完工奖励5万,延后一天罚款5万,赶工时间及赶工费用见表4。变配电室的设备进场后,变压器因保管不当受潮,干燥处理增加费用3万,最终安装公司在约定送电前,提前6天完工,验收合格。在工程验收时还对开关等设备进行抽样检验,主要使用功能符合相应规定。
【问题】1.防雷引下线与接闪器及接地装置还可以有哪些连接方式?写出本工程降低接地电阻的措施。2.送达监理工程师的隐蔽工程验收通知书应包括哪些内容?3.本工程电涌保护器接地导线位置和连接导线长度有哪些要求?柔性导管长度和与电气设备连接有哪些要求?4.列式计算变配电室工程的成本降低率。5.在工程验收时的抽样检验,还有哪些要求应符合相关规定?
294.(2019年真题)某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统、安全技术防范系统、公共广播系统、防雷与接地和机房工程。安装工程项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见下表),该进度计划在安装公司审批时被否定,要求重新編制。
项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料逬行验收,还对重要的监控部件进行复检,均符合设计要求。项目部依据工程技术文件和智能化建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40×4镀锌扁钢的搭接(见下图)提出整改要求,项目部返工后,通过验收。
【问题】4.画出40×4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?
293.(2018年真题)某施工单位中标某大型商业广场(地下3层为车座,1~6层为商业用房,7~28层为办公用房),中标价2.2亿,工期300天。工程内容为配电、照明、通风空调、管道、设备安装等。主要设备包括冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备,材料由施工单位自行采购。施工单位项目部进场后,编制了施工组织设计和各专项方案,因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如下图所示),报监理及建设单位后被否定。施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5天运达施工现场。施工期间,当地发生地震,造成工期延误20天,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元。外用工因待遇低而怠工,造成工期延误3天;在调试时,因运营单位技术人员误操作,造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40天。项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部门阀门漏水,施工单位以阀门是建设单位制定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。【问题】4.项目部采用的试压及冲洗用水是否合格?说明理由。说明建设单位否定施工单位拒绝阀门维修的理由。
292.(2018年真题)某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1-1中细实线)、劳动力计划(见表1-2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1-1中粗实线)施工中,采购的第一批阀门(见表1-3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(见图1),要求施工人员返工,返工后质量验收合格。建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
【问题】2.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中DN300闸阀的强度试验压力应为多少MPa?最短试验持续时间是多少?3.水泵(图1)运行时会产生那些不良后果?绘出合格的返工部分示意图。4.本工程在联动试运行中需要与哪些专业系统配合协调?
