332.(2015年真题)某钢厂炼钢技改项目内容包括钢结构、工艺设备、工业管道、电气安装等,节能减排,新增氧气制取、煤气回收和余热发电配套设施,炼钢车间起重机梁轨标高27.8m,为多跨单层全钢结构(塔楼部分多层),炼钢工艺采用顶底复合吹炼,转炉吹氧由球罐氧气干管(D426×9,P=2.5MPa)经加料跨层面输送至氧枪阀门室。该项目由具有承包资质的A公司施工总承包,在分包单位通过资格预审后,业主同意,A公司将氧气站、煤气站和余热发电机安装工程分包给具有相应专业资格和技术资格的安装单位。A公司项目部进场后,根据图纸、合同、施工组织设计大纲、装备技术水平、现场施工条件进行施工组织总设计编制,塔楼钢结构和工艺设备采用3000t.m塔吊主吊方案经批准通过,项目实施过程中,项目部在安全和质量管理方面采取措施如下:措施1:针对工程特点,塔楼施工现场存在危险源较多,项目部仅对临时用电触电危险、构件加工机械伤害危险、交叉作业物体打击危险以及压力试验、冲洗、试运转等危险源进行辨识和评价,经公司审定,补充完善后,制定了相应安全应急预案,健全现场安全管理体系。措施2:针对氧气管道管口错边量超标,内壁存在油脂、锈蚀、铁锈等引起燃料爆炸事故,项目部编制施工方案时,制订了包括材料检验、管道试验等关键工序为内容的施工工艺流程,经批准后严格执行。措施3:氧气站球罐的球壳板和零部件进场后,A公司项目部及时组织检验,确保分包单位按计划现场组焊。【问题】1.A公司审查分包单位专业资格包括哪些内容?氧气站分包单位必须具备何种技术资格?5.措施3中,球壳板制造质量现场应如何检查?
331.(2015年真题)某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶储罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案,为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装罐壁,确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。施工过程中,发生了如下事件:事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响工程进度,项目部决定将罐壁焊缝自动焊改为焊条电弧焊(手工焊)。为此,项目部根据电弧焊方法修改了施工组织设计,由项目总工程师批准后实施,在施工过程中专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部的施工组织变更的审批手续不符合要求,因此报请总监理工程师下达了工程停工指令。事件2:修改罐壁焊接方法后,工程公司项目部把焊缝的焊条电弧焊焊接作为质量控制的重点,制定了合理的焊接顺序和工艺要求,并制定了质量预控方案。事件3:在对第一台焊接的50000m3浮顶罐进行罐壁焊缝射线检测及缺陷分析中,认为气孔和密集气孔是出现频次最多的超标缺陷,是影响焊接质量的主要因素,项目部采用因果分析图方法,找出了焊缝产生气孔的主要原因,制定了对策表,在后续的焊接施工中,项目部落实了对策表内容,提高了焊接质量【问题】1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。2.事件一中,为什么监理工程师认为项目部对施工组织设计变更不符合要求?3.写出储罐罐壁焊缝采用焊条电弧焊焊接方法的合理焊接顺序和工艺要求?4.事件三中,项目部制定的焊缝质量对策表应包括哪些内容?

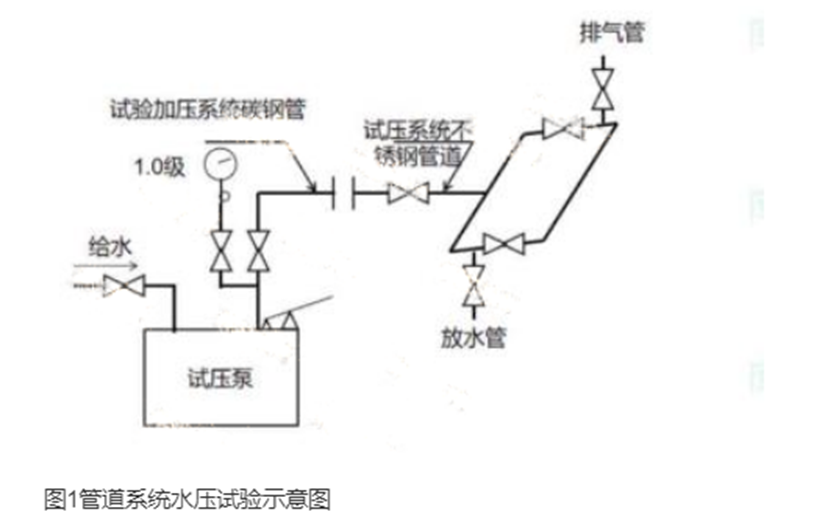

330.(2020年真题)某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。
问题:1、安装公司在施工准备和资源配置计划中哪几项完成的较好哪几项需要改进2、图1中的水压试验有哪些不符合规范规定写出正确的做法。3、背景中的工艺管道系统的焊缝应采用哪几种检测方法设计单位对工艺管道系统应如何分析4、监理工程师提出整改要求是否正确说明理由。加固后的风管可按什么文件进行验收

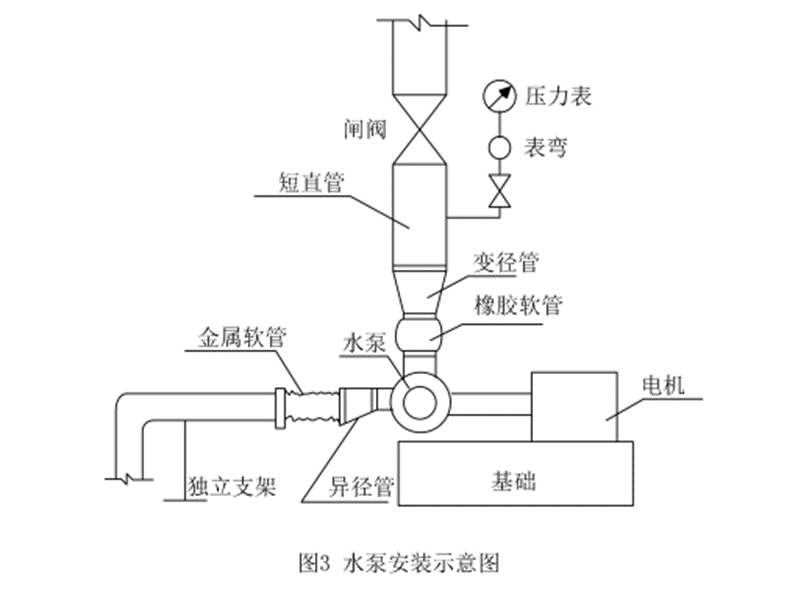

329.(2019年真题)某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见图3),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未編制水泵安装质量预控方案。工程的工艺管道设计材质为12CMo(铬钼合金钢)。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。
【问题】1.水泵的安装质量预控方案包括哪些内容?2.项目部采取材料代用,需要哪些手续?3.图3水泵安装有哪些质量问题?如何改正?4.15CrMo材质钢管在收时,需要验收哪些内容?
328.(2013年真题)某城市规划在郊区新建一座车用燃气加气总站(压缩天然气CNG),工艺流程如图2
气源由D325×8(直径325毫米,壁厚8毫米)埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0Mpa。主要设备工艺参数如图示,P表示工作压力,Q表示流量。【问题】2.根据流程图,工艺管道试压宜采用什么介质?应采取哪些主要技术措施?3.埋地管道D325x8施工中,有哪些关键工序?
327.(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽式机组向城区集中供热及配套管网,工艺流程如图3。业主通过招标与A公司签订施工总承包合同,工期12个月。
公用管网敷设采用闭式双管制,以电站热计量表井为界,一级高温水供热管网16km,二级供热管网9km,沿线新建6座隔压换热站,隔压站出口与原城市一级管网连接针对公用管网施工,A公司以质量和安全为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面,直埋保温管道无补偿电预热安装,管网穿越干渠暗挖施工,穿越河流架空施工,穿越干道顶管施工,管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备。【问题】1.针对公用管网施工,A公司应编制哪些需要组织专家论证的安全专项方案?2.公用管网工程采用了建筑十项新技术中哪些子项新技术?
326.(2017年真题)某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司、B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购,合同工期为215天(3月1号到9月30号),工期提前一天奖励2万元,延误一天罚款2万元。合同签订后,A安装公司项目部编制了施工方案、施工进度计划和采购计划等,并经建设单位批准合同实施过程中发生如下事件:1.A安装公司项目部进场后,因B建筑公司的原因,土建工程延期10天交付给安装公司项目部,使得A安装公司项目部的开工时间延后了10天。2.因供货商厂家原因,订货的不锈钢阀门延期15天送达施工现场。A安装公司项目部对阀门进行了外观检查,阀体完好、开启灵活,准备用于工业管道安装,被监理工程师叫停,要求对不锈钢阀门进行试验。项目部对不锈钢阀门进行试验,试验全部合格【问题】1.送达施工现场的不锈钢阀门应进行哪些试验?给出不锈钢阀门试验介质的要求?
325.(2016年真题)某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。表1制氧站安装公司工作内容、逻辑关系及持续时间表在计划实施过程中,电气安装滞后10天,调试滞后3天。设备订货前,安装公司认真对供货商进行了考查,并在技术、商务评审的基础上对供货商进行了综合评审,最终选择了各方均满意的供货商。由于安装公司进场后,未向当地(市级)特种设备安装监督部门书面告知,致使安装工作受阻,经补办相关手续后,工程得以顺利进行。在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。【问题】3.安装公司开工前向当地(市级)安全监督部门提交哪些书面告知材料?4.制氧机法兰与管道法兰的偏差应在何种状态下进行检验?检验的内容有哪些?
324.(2017年真题)某施工单位以EPC总承包模式中标一大型火电工程项目,总承包范围包括工程勘察设计、设备材料采购、土建安装工程施工,直至验收交付生产。按合同规定,该施工单位投保建筑安装工程一切险和第三者责任险,保险费由该施工单位承担。为了控制风险,施工单位组织了风险识别、风险评估,对主要风险采取风险规避等风险防范对策。根据风险控制要求,由于工期紧,正值雨季,采购设备数量多,价值高,施工单位对采购本合同工程的设备材料,根据海运、陆运、水运和空运等运输方式,投保运输一切险。在签订采购合同时明确由供应商负责购买承担保费,按设备材料价格投保,保险区段为供应商仓库到现场交货为止。施工单位成立了采购小组,组织编写了设备采购文件,开展设备招标,组织专家按照投标法的规定,进行设备采购评审,选择设备供应商,并签订供货合同。220kV变压器安装完成后,电气试验人员按照交接试验标准规定,进行了变压器绝缘电阻测试、变压器极性和接线组别测试、变压器绕组连同套管直流电阻测量、直流耐压和泄漏电流测试等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。发电机定子到场后,施工单位按照施工作业文件要求,采用液压提升装置定子吊装就位。发电机转子到场后,根据施工作业文件及厂家技术文件要求,进行了发电机转子穿装前的气密性试验,重点检查了转子密封情况,经试验合格后,采用滑道式方法将转子穿装就位。【问题】3.按照电气设备交接试验标准的规定,220KV变压器的电气试验项目还有哪些?
323.(2011年真题)A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠一天,业主需支付双倍利息给A公司。工程价格不因各种费率、税率、汇率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生下列事件:A公司因:(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元。(2)原材料涨价,增加费用150万美元。(3)所在国劳务工因工资待遇罢工,工期延误5天,共计增加劳务工工资50万美元。(4)美元贬值,损失人民币1200万元。(5)进度款多次拖延支付,影响工期5天,经济损失(含利息)40万美元。(6)所在国税率提高,税款比原来增加50万美元。(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10天。中央空调接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒做接地极,双方发生分歧。负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。【问题】4.施工单位用角钢接地极,业主要求用铜棒,是否合理,说明理由。如果协商,应如何处理?
