393.(2014年真题)某综合大楼位于市区,裙楼为5层,1#、2#双塔楼为42层,建筑面积116000m2,建筑高度208m。双塔楼主要结构为混凝土核心筒加钢结构框架,其中钢结构框架的钢管柱共计36根,规格为Φ1600×35、Φ1600×30、Φ1600×25三种,材质为Q345-B。钢管柱制作采用工厂化分段预制,经焊接工艺评定,焊接方法采用埋弧焊。钢管柱吊装采用外部附着式塔吊,单个构件吊装最大重量为11.6t,现场临时用电满足5台直流焊机和10台CO2气体保护焊机同时使用要求。施工过程中,发生了如下事件:事件1:施工总承包单位编制了深基坑、人工挖孔桩、模板、建筑幕墙、脚手架等分项工程安全专项施工方案,监理单位提出本工程还有几项安全专项方案应编制,要求施工总承包单位补充。事件2:由于工期较紧,施工总承包单位安排了钢结构构件进场和焊接作业夜间施工,因噪音扰民被投诉。当地有关部门查处时,实测施工场界噪声值为75dB。事件3:施工班组利用塔吊转运材料构件时,司机操作失误导致吊绳被构筑物挂断,构件高处坠落,造成地面作业人员2人重伤,其中1人重伤经抢救无效死亡,5人轻伤。事故发生后,现场有关人员立即向本单位负责人进行了报告。该单位负责人接到报告后,向当地县级以上安全监督管理部门进行了报告。【问题】3.针对事件2,写出施工总承包单位组织夜间施工的正确做法?4.事件3中,安全事故属于哪个等级?该单位负责人应在多少时间内向安全监督管理部门报告?
392.(2017年真题)某机电工程公司承接北方某城市一高档办公楼机电安装工程,建筑面积16万㎡,地下三层,地上二十四层,内容包括:通风空调工程、给排水及消防工程、电气工程。本工程空调系统设置的类型:1.首层采用全空气定风量可变新风空调系统2.裙楼二层、三层报告厅区域采用风机盘管与新风系统3.三层以上办公区域采用变风量VAV空调系统4.网络机房、UPS室等采用精密空调系统在地下室出入口区域、计算机房和资料室区域设置消防预作用灭火系统,系统通过自动控制的空压机保持管网系统正常的气体压力,在火灾自动报警系统报警后,开启电磁阀组使管网充水,变成湿式系统。工程中采用独立换气工程的内吸收式玻璃幕墙系统,通过幕墙风机使幕墙空气腔形成负压,将室内空气经过风道直接排出室外,以增加室内新风,并对外墙玻璃降温。系统有内外双层玻璃幕墙、幕墙管道风机、风道、静压箱、回风口及排风口六部分组成。回风口为带过滤器的木质单层百叶,安装在装饰地板上,风道为用镀锌钢板制作的小管径圆形风管,管道直径为DN100~250mm。安装完成后,试运行时发现呼吸式幕墙风管系统运行噪声非常大,自检发电噪声大的主要原因是:1.风管与排风机的连接不正确;2.风管静压箱未单独安装支吊架。项目部组织整改后,噪声问题得到解决。在项目施工阶段,项目参加武安国建筑业绿色施工示范工程的过程检查,专家对机电工程采用BIM技术优化管线排布、风管采用工厂化加工,现场用水用电控制管理等方面给予表扬,检查得92分,综合评价等级为优良。机电工程全部安装完成后,项目部编制了机电工程系统调试方案,经监理审批后时实施。制冷机组、离心冷冻冷却水泵、冷却塔、风机等设备单体试运行的运行时间和检测项目均符合规范和设计要求,项目部及时进行了记录。【问题】4.绿色施工评价指标按其重要性和难易程度分为哪三类?单位工程施工阶段的绿色施工评价有哪个单位负责组织?

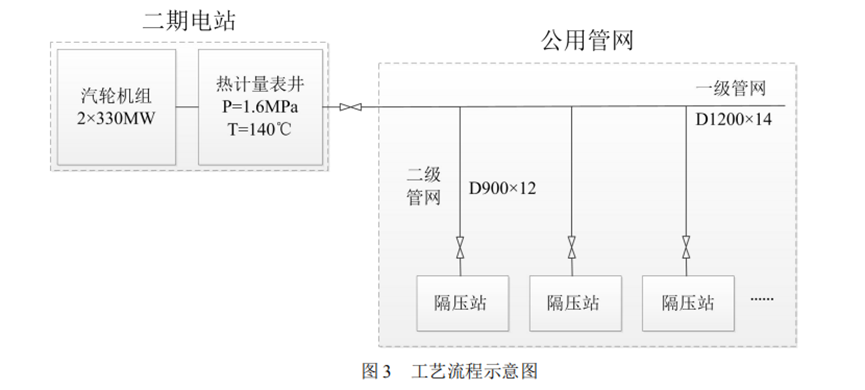

391.(2016年真题)某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝汽式机组向城区集中供热及配套管网,工艺流程如图3。业主通过招标与A公司签订施工总承包合同,工期12个月。
公用管网敷设采用闭式双管制,以电站热计量表井为界,一级高温水供热管网16km,二级供热管网9km,沿线新建6座隔压换热站,隔压站出口与原城市一级管网连接。针对公用管网施工,A公司以质量和安全为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面,直埋保温管道无补偿电预热安装,管网穿越干渠暗挖施工,穿越河流架空施工,穿越干道顶管施工,管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备。【问题】1.针对公用管网施工,A公司应编制哪些需要组织专家论证的安全专项方案?2.公用管网工程采用了建筑十项新技术中哪些子项新技术?
390.(2016年真题)A公司承包一个10MW光伏发电、变电和输电工程项目。该项目工期150天,位于北方某草原,光伏板金属支架采用工厂制作现场安装,每个光伏发电回路(660VDC,5kw)用二芯电缆接至直流汇流箱,由逆变器转换成0.4kV三相交流电,通过变电站升至35kv,用架空线路与电网连接。A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点。在10MW光伏发电工程施工进度计划(见表4)审批时,A公司总工程师指出项目部编制的进度计划中某两个施工内容的工作时间安排不合理,不符合安全技术措施要求,重点是防止触电的安全技术措施和草原绿色施工(环境保护)要点。【问题】5.写出本工程绿色施工中的土壤保护要点。
389.(2011年真题)某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。A公司项目的管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产产管理体系,制订了安全生产管理制度。【问题】1.项目部配置的安全管理人员是否符合规定要求?说明理由。
388.(2019年真题)A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水排水、消防、电气、通风空调等设备材料采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。为了提高施工效率,A公司采用BIM四维(4D)模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。【问题】1.A公司采用BIM四维(4D)模拟施工的主要作用有哪些?
387.(2019年真题)某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水、开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均由建设单位采购。项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。质检员在巡视中发现空调供水管的施工质量(见下图)不符合规范要求,通知施工作业人员整改。
空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9Mpa。在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。、空调工程的施工技术方案编制后应如何组织施工交底?重要项目的技术交底文件应由哪个施工管理人员审批?【问题】4.试验中发现有渗漏现象时,有哪些禁止的操作?
386.(2012年真题)某安装工程公司承接一锅炉安装及架空蒸气管道工程,管道工程由型钢支架工程和管道安装组成。项目部需根据现场实测数据,结合工程所在地的人工、材料、机械台班价格编制每10t型钢支架工程的直接工程费单价,经工程所在地综合人工日工资标准测算,每吨型钢支架人工费为1380元,每吨型钢支架工程用各种型钢1.lt,每吨型钢材料平均单价5600元,其他材料费380元,各种机械台班费400元。由于管线需用钢管量大,项目部编制了两套管线施工方案。两套方案的计划人工费15万元,计划用钢材500t,计划价格为7000元/t,甲方案为买现货,价格为6900元/t,乙方案为,15天后供货,价格为6700元/t。如按乙方案实行,人工费需增加6000元,机械台班费需增加1.5万元,现场管理费需增加.1万元。通过进度分析,甲、乙两方案均不影响工期。安装工程公司在检查项目部工地时,发现以下问题:(1)与锅炉本体连接的主干管上有一段钢管的壁厚比设计要求小1mm。该段管的质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求。(2)架空蒸气管道坡度、排水装置、放气装置、疏水器安装均不符合规范要求。检查组要求项目部立即整改纠正,采取措施,确保质量、安全、成本目标,按期完成任务。【问题】5.分别计算两套方案所需费用,分析比较项目部决定采用哪个方案?
385.(2013年真题)A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图5)开工前,项目部遵循”开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期【问题】2.项目部在施工阶段应如何控制成本?
384.(2020年真题)A公司承包某商务园区电气工程,工程容10/0.4-LN9731型变电所、供电线路室内电气。主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施1现场,其他设备材料由A公司采购。A公司依据施工图、资源配置计划编制了10/0.4-LN731型变电所安装工作的逻辑关系及持续时间图。A公司讲3000M电缆排管分包B公司,计单价130元/M,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000M,但支付B公司[程进度款累计已达200000元,A公司对B公司警告,要求加快进变。A公司对B公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝绿电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合向验收3次,每次间隔时间3min,无异常现象,A公司认为交接试验合格,被监理一程师提出异议,要求重新冲击合闸试验。建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验资料,在试运行验收中,有一台变压器运行噪声较大,经有关书门检遵分析及A公司提供施工文件明,不属于安装质量问题,后经变压器厂家调整处理通过验收。
1、按表计算变电所安装计划工期,如果每项工作都按表压缩天数,变电所安装最多可以压编到多少天2、计算B公司电排管CP1、SP1,判断B公司电缆排管工进度提前还是落后。3、电缆管施工中的质量管理协调,有哪些同步性作用10kV电力电应做哪些试验4、变压器高低压的绝缘电阻测量应分别用多少伏的兆欧表监理工程师为什么提出异议写出正确的冲击合试验要求。5、变电所工程是否可以单独验收试运行验收中发生的问题A公司可提供哪些施工文件来证明不是安装质量问题
